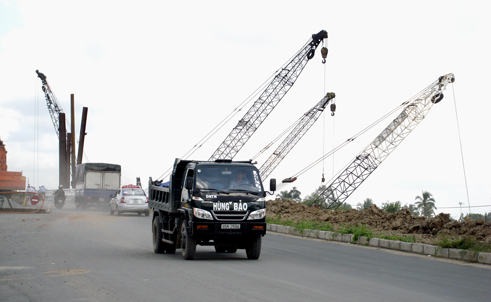

Đường nối Mậu Thân - sân bay Trà Nóc còn ngổn ngang
Điều chỉnh theo hướng... thiệt hại
Dự án đường Mậu Thân - sân bay Trà Nóc có tổng mức đầu tư thuộc hàng
“khủng” tại Cần Thơ với tổng mức đầu tư trên 1.850 tỷ đồng. Còn đường
nối thị xã Vị Thanh - Cần Thơ có mức đầu tư 470 tỷ đồng. Hai dự án này
do Sở GTVT làm chủ đầu tư. Mặc dù đây là hai dự án được xác định là
trọng điểm nhưng quá trình thực hiện đã thể hiện nhiều sai sót từ lúc
lập báo cáo nghiên cứu khả thi cho đến thi công, quyết toán và trong rất
nhiều phương án chọn không đảm bảo tính kinh tế - kỹ thuật.
Công tác lập, thẩm tra, thẩm định và phê duyệt hồ sơ thiết kế kỹ thuật tại gói thầu số 5 với phương án gia cố nền đất yếu đã thay đổi phương án thực hiện nhưng không đạt được mục tiêu đề ra là đẩy nhanh tiến độ, nhưng đã làm tăng kinh phí đầu tư thêm hàng chục tỷ đồng. Thiết kế bản vẽ thi công tại hai gói thầu số 7 và 8 không phù hợp với thiết kế cơ sở được duyệt, không đảm bảo tính kinh tế, làm tăng kinh phí thêm gần hàng chục tỷ đồng nữa. Nhiều hồ sơ thiết kế không đưa ra hết các phương án lựa chọn để đảm bảo tính kinh tế - kỹ thuật, hoặc có đưa ra nhưng sơ sài, không thể hiện bản vẽ kết cấu, tính toán khối lượng nên khối lượng đưa ra không có cơ sở.
Trong nhiều gói thầu, công tác thi công chưa có định mức, đơn giá
nhưng chủ đầu tư không tổ chức xây dựng đơn giá nên vận dụng không phù
hợp dẫn đến thiệt hại lớn cho ngân sách. Hầu hết, các gói thầu san lấp
mặt bằng đều đi qua kênh rạch, nhưng phương án bơm cát không được tính
đến, thay vào đó xây dựng phương án vận chuyển bằng ôtô và đắp bằng máy
nhưng thực tế thi công và thanh toán theo phương án bơm cát. Việc áp đơn
giá giếng cát nhưng lấy theo đơn giá cọc cát là không phù hợp, làm tăng
giá trị các gói thầu gần trăm tỷ đồng vì năng suất thi công giếng cát
cao hơn trung bình trên mười lần so với thi công cọc cát trong định mức
tương ứng.
Ngoài ra, biện pháp thi công lao dầm các cầu trên tuyến bằng cẩu
nhưng dự toán lại vận dụng đơn giá lao dầm bằng xe lao. Mặc dù, thi công
trong thành phố có mức chi phí lán trại chỉ 1% nhưng chủ đầu tư tính
chi phí lán trại đến 2%, làm tăng giá trị dự toán trên 2 tỷ đồng. Biện
pháp thi công tại cầu Bình Thủy, Rạch Ngỗng được xác định thi công trên
cạn nhưng dự toán lại áp... dưới nước khiến tăng chi phí thêm vài tỷ
đồng. “Qua thanh tra xác định các sai xót trên đã làm giá trúng thầu
vượt giá gói thầu tính lại trên 8 tỷ đồng và điều này cần phải được phê
duyệt lại dự toán xây dựng để làm cơ sở thanh, quyết toán, tránh thất
thoát tiền của Nhà nước”, một nguồn tin cho biết. Một số nhà thầu tư vấn
không đủ năng lực nhưng chủ đầu tư vẫn chọn thực hiện công tác đánh giá
hồ sơ dự thầu. Công tác nghiệm thu, thanh toán sai sót dẫn đến thanh
toán sai cả tỷ đồng.
Còn tại dự án đường nối thị xã Vị Thanh - Cần Thơ, chủ đầu tư không xây dựng định mức, đơn giá theo qui định đối với những hạng mục, công trình chưa có trong hệ thống định mức xây dựng dẫn đến làm tăng giá gói thầu thêm cả chục tỷ đồng. Còn công tác lập, thẩm định và phê duyệt dự toán xây dựng cũng làm tăng giá thêm cả chục tỷ đồng nữa. Qua hai dự án trên, Thanh tra Bộ Xây dựng phát hiện Sở GTVT sai phạm số tiền lên đến hơn 130 tỷ đồng.
Chủ đầu tư lý giải, nhận sai sót
Lý giải công tác lập, thẩm tra, thẩm định và phê duyệt hồ sơ thiết kế kỹ thuật dự án Mậu Thân - sân bay Trà Nóc thiếu sót, làm tăng kinh phí đầu tư trên 35 tỷ đồng, ông Đinh Văn Thảo - PGĐ Sở GTVT Cần Thơ - cho rằng do dự án này gặp rất nhiều khó khăn, mật độ dân cư sinh sống dày, mặt bằng bàn giao chậm, thời gian thi công gấp nên mới đề xuất UBND thành phố thay đổi phương án thi công. Việc thay đổi này được ông Thảo đem ra so sánh với các công trình đường dẫn cầu Cần Thơ, đường vào cảng Cái Cui phải bù lún nhiều lần trong quá trình khai thác, không hiệu quả về mặt kinh tế.
Còn thiết kế bản vẽ thi công không phù hợp với thiết kế cơ sở được duyệt
làm tăng kinh phí gần 20 tỷ đồng, ông Thảo cho rằng tại nền đất khu vực
dự án này yếu nên đề xuất phương án xử lý bằng giếng cát mà không dùng
phương pháp bù lún hai lần. Theo ông, phương án này mặc dù giá cao hơn
nhưng có nhiều ưu điểm như giảm độ lún dư, đảm bảo tính ổn định chung
toàn tuyến, không phải thảm nhựa bê tông bù lún, không làm ảnh hưởng đến
các công trình hạ tầng kỹ thuật khác, giảm chi phí trong thời gian khai
thác vận tải...
Việc không xây dựng định mức và đơn giá, Sở GTVT Cần Thơ lý giải tại thời điểm lập dự toán, địa phương chưa ban hành định mức và đơn giá công tác bơm cát nên tư vấn thiết kế và chủ đầu tư áp dụng định mức vận chuyển bằng ôtô, đắp cát bằng máy thay vì bơm cát. Còn thiết kế hạng mục cầu Bình Thủy sơ xài, không thể hiện kết cấu, tính toán khối lượng, ông Thảo xác nhận ý kiến của đoàn thanh tra và cho biết sẽ bổ sung và nghiệm thu, thanh quyết toán theo thực tế thi công.
