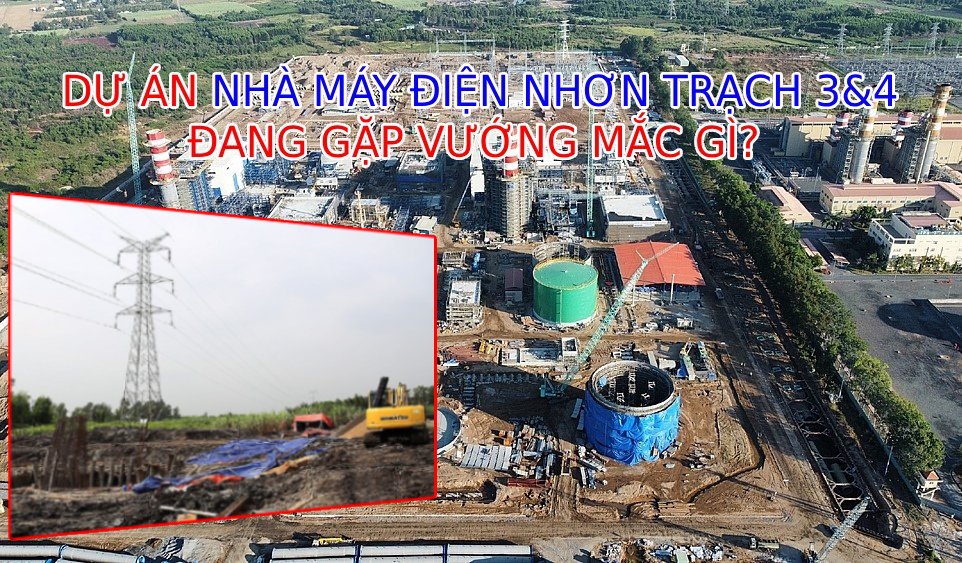

Dự án nhà máy nhiệt điện Nhơn Trạch 3 và 4 do Tổng Công ty Điện lực dầu khí Việt Nam làm chủ đầu tư trên địa bàn huyện Nhơn Trạch, Đồng Nai được khẩn trương thi công, nhưng có nguy cơ có thể bị chậm do đường dây truyền tải.

Nguy cơ “điện chờ đường dây”

Dự án nhà máy nhiệt điện Nhơn Trạch 3 và Nhơn Trạch 4 là dự án quan trọng của quốc gia, thuộc Quy hoạch điện VII điều chỉnh, được Chính phủ giao cho Tổng Công ty Điện lực Dầu khí Việt Nam (PV Power) làm chủ đầu tư.

Hiện PV Power sở hữu 8 nhà máy điện trên cả nước với tổng công suất phát 4.205 MW, chiếm khoảng 5,4% tổng công suất phát điện thiết kế của Việt Nam. Đây là đơn vị có công suất tối đa lớn thứ hai trong số các doanh nghiệp niêm yết, chỉ sau EVN Genco 3.

Đối với dự án nhà máy nhiệt điện Nhơn Trạch 3 và Nhơn Trạch 4, đây là dự án nhiệt điện sở sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam. Dự án sử dụng cấu hình 1:1:1 (tuabin - lò hơi - máy phát) đầu tiên trong cả nước.

Dự án này có quy mô công suất 1.500 MW, tổng mức đầu tư 1,4 tỷ USD. Theo kế hoạch, các dự án này sẽ lần lượt phát điện thương mại vào tháng 11/2024 và tháng 5/2025.

Nhà máy nhiệt điện Nhơn Trạch 3 nguy cơ chậm hòa lưới vì đường truyền tải

Để giải toả công suất dự án này, Tổng công ty Truyền tải điện quốc gia (EVNNPT) giao Ban Quản lý dự án Truyền tải điện khẩn trương triển khai đầu tư xây dựng dự án đường dây 220kV nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái để giải tỏa công suất nhà máy nhiệt điện Nhơn Trạch 3 vào hệ thống điện quốc gia.

Ông Lê Bá Quý, Giám đốc Ban Quản lý dự án nhà máy điện Nhơn Trạch 3 và 4 cho biết, tính đến thời điểm hiện nay, khối lượng thi công cơ bản đáp ứng tiến độ đề ra. Các hạng mục quan trọng của dự án gần như đã hoàn thành.

Tuy nhiên, dự án nhà máy điện Nhơn Trạch 3 đang đang đứng trước nguy cơ không thể giải tỏa toàn bộ công suất do dự án đường dây 220kV nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái chưa được phê duyệt chủ trương đầu tư đồng thời chấp thuận nhà đầu tư theo quy định của pháp luật.

Do đó, có nguy cơ rất cao không đảm bảo tiến độ giải tỏa công suất nhà máy điện Nhơn Trạch 3 vào hệ thống điện quốc gia (hòa đồng bộ lần đầu ngày 9/5/2024, vận hành thương mại tháng 11/2024).

Sớm phê duyệt chủ trương đầu tư

Để đảm bảo tiến độ cấp bách của dự án đường dây 220kV nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái nhằm giải tỏa công suất của nhà máy điện Nhơn Trạch 3 vào hệ thống điện quốc gia, EVNNPT kiến nghị UBND tỉnh Đồng Nai chỉ đạo Sở Kế hoạch và Đầu tư tỉnh Đồng Nai khẩn trương xem xét, tham mưu trình UBND tỉnh phê duyệt chủ trương đầu tư, đồng thời chấp thuận nhà đầu tư là EVNNPT đối với dự án trong tháng 3/2024.

Mới đây, Văn phòng Chính phủ cũng đã có văn bản truyền đạt ý kiến chỉ đạo của Phó Thủ tướng Chính phủ Trần Hồng Hà về giải quyết vướng mắc trong thực hiện các dự án lưới điện giải tỏa công suất nhà máy điện Nhơn Trạch 3 và 4.

Trong đó, Phó Thủ tướng chỉ đạo UBND tỉnh Đồng Nai khẩn trương hoàn thiện hồ sơ điều chỉnh các quy định có liên quan theo đúng quy định của pháp luật, đảm bảo không ảnh hưởng đến tiến độ giải tỏa toàn bộ công suất của dự án.

Liên quan đến dự án này, Bộ Công Thương đã có văn bản gửi UBND tỉnh Đồng Nai, trong đó nhấn mạnh: “Dự án nhà máy nhiệt điện Nhơn Trạch 3 và Nhơn Trạch 4 là những dự án nguồn điện quan trọng, góp phần đảm bảo cung cấp điện cho khu vực miền Nam và tăng cường ổn định, tin cậy của hệ thống điện, cần phải hoàn thành đưa vào vận hành trong giai đoạn 2024-2025 nhằm kịp thời bổ sung nguồn cung, đáp ứng nhu cầu phụ tải tăng cao của khu vực miền Nam trong thời gian tới, đảm bảo an toàn hệ thống điện và ổn định phát triển kinh tế xã hội”.

Đối với dự án lưới điện truyền tải giải tỏa công suất nhà máy nhiệt điện Nhơn Trạch 3 và 4, Bộ Công Thương đề nghị UBND tỉnh Đồng Nai chỉ đạo các cơ quan chuyên môn của tỉnh và các cấp chính quyền phối hợp với Tập đoàn Điện lực Việt Nam và các đơn vị liên quan khẩn trương xử lý các khó khăn, vướng mắc trong công tác điều chỉnh cục bộ quy hoạch xây dựng tại huyện Nhơn Trạch.

Đồng thời, phê duyệt chủ trương đầu tư đồng thời chấp thuận nhà đầu tư và công tác giải phóng mặt bằng các dự án, sớm bàn giao mặt bằng cho chủ đầu tư triển khai thi công theo tiến độ, đảm bảo giải tỏa toàn bộ công suất các nhà máy nhiệt điện Nhơn Trạch 3 và 4 khi đi vào vận hành thương mại.

Thúy Hà
  • Facebook
  • Chia sẻ
  •   Lưu tin
  •   Báo cáo

    Báo cáo vi phạm

Mọi ý kiến đóng góp cũng như thắc mắc liên quan đến thị trường bất động sản xin gửi về địa chỉ email: [email protected]; Đường dây nóng: 0942.825.711.
CafeLand.vn là Network bất động sản hàng đầu tại Việt Nam và duy nhất chuyên về bất động sản. Cập nhật thực trạng thị trường bất động sản hiện nay, cung cấp cho các độc giả những thông tin chính xác và những góc nhìn phân tích nhận định về thị trường bất động sản từ các chuyên gia trong ngành. Ngoài ra, CafeLand còn cung cấp cho độc giả tất cả các thông tin về sự kiên, dự án, các xu hướng phong thủy, nhà ở để các bạn có cái nhìn tổng quan hơn về thông tin mua bán nhà đất tại Việt Nam.
