Ngày 20/11, Phó Thủ tướng Bùi Thanh Sơn dẫn đầu Đoàn công tác của Chính phủ kiểm tra tiến độ xây dựng cụm dự án nhà máy nhiệt điện Nhơn Trạch 3 và 4 tại tỉnh Đồng Nai.
Dự án do Tổng công ty Điện lực dầu khí Việt Nam - CTCP (PV Power) làm chủ đầu tư, có tổng công suất thiết kế 1.624MW, tổng mức đầu tư lên tới 1,4 tỷ USD.

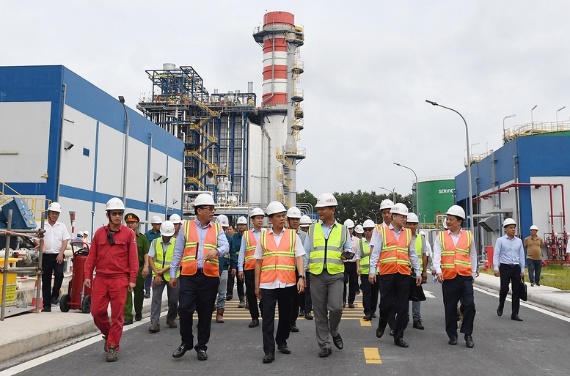

Phó Thủ tướng Bùi Thanh Sơn kiểm tra tiến độ xây dựng cụm dự án nhà máy nhiệt điện Nhơn Trạch 3 và 4 tại tỉnh Đồng Nai
Theo PV Power, đây là một trong số ít dự án có tổ máy turbine khí công suất (trên 500MW), cũng như hiệu suất khí (trên 60%) lớn nhất trên thế giới. Sau khi đi vào vận hành, cụm dự án sẽ đóng góp 9 tỷ kWh cho lưới điện quốc gia mỗi năm.
Về tiến độ, theo Ban Quản lý dự án Điện, hiện tiến độ tổng thể dự án đạt 99,15%, tiến độ chạy thử đạt 83,51%, tổng sản lượng điện phát thử nghiệm của hai nhà máy đạt 972 triệu kWh.
Trong đó, nhà máy điện Nhơn Trạch 3 đã hoàn thành toàn bộ thử nghiệm, nghiệm thu và sẵn sàng vận hành thương mại, với sản lượng thử nghiệm khoảng 666 triệu kWh.
Nhà máy điện Nhơn Trạch 4 đã hoàn tất đo thông số đảm bảo ở các mức tải và chạy tin cậy 72 giờ; dự kiến bàn giao trong tháng 12/2025, với sản lượng thử nghiệm khoảng 306 triệu kWh, dự kiến vận hành thương mại vào tháng 12/2025.
PV Oil kiến nghị Chính phủ có cơ chế cho phép bán điện theo cụm để tận dụng tối đa công suất thiết kế của 2 nhà máy; đề nghị tỉnh Đồng Nai đẩy nhanh tiến độ giải phóng mặt bằng 17/87 còn lại của dự án đường dây 220kV phục vụ việc giải tỏa công suất của nhà máy số 3.

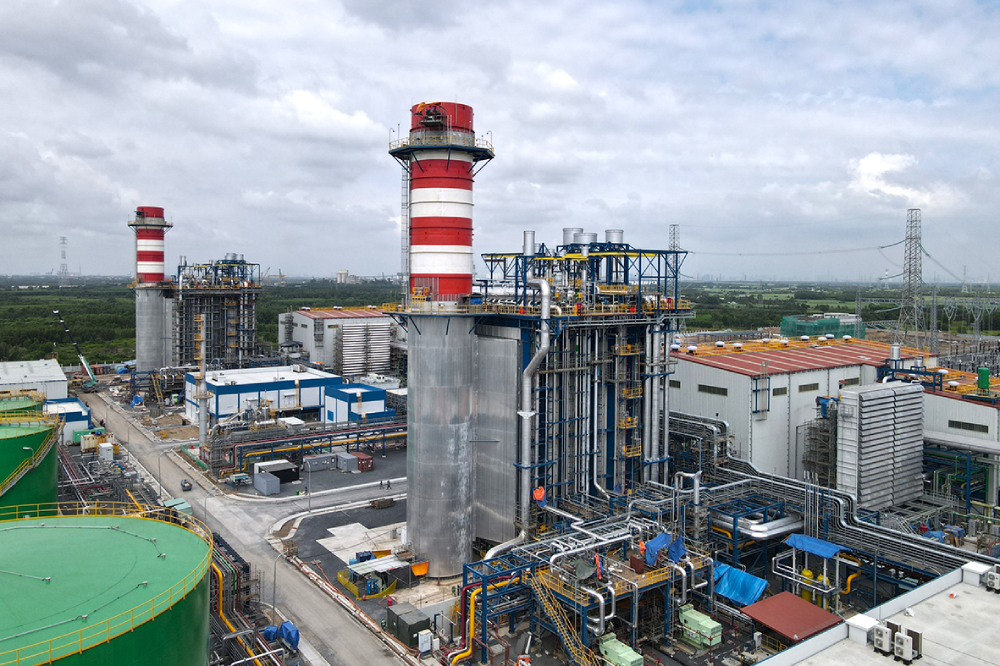

Dự án nhà máy điện Nhơn Trạch 3 và 4 đạt tiến độ hơn 99%
Qua khảo sát thực tế, Phó Thủ tướng đề nghị PV Power tiếp tục phối hợp với Hội đồng thẩm định để đánh giá về mức độ hiện đại của cụm nhà máy, hoàn thiện công tác nghiệm thu.
Phó Thủ tướng cũng đề nghị nhà thầu quốc tế tiếp tục phối hợp với chủ đầu tư trong công tác đào tạo cán bộ, chuyển giao công nghệ vận hành để PV Power tự chủ trong vận hành cụm nhà máy.
Đối với tỉnh Đồng Nai, Phó Thủ tướng đề nghị khẩn trương bàn giao mặt bằng để xây dựng 17 móng cột điện thuộc dự án đường dây 220 kV, đảm bảo tiến độ giải tỏa công suất cho Nhơn Trạch 3 và 4.
Đối với các kiến nghị của PV Power, Phó Thủ tướng giao Bộ Công Thương tiếp thu, nghiên cứu, đề xuất cơ chế, chính sách, trình cấp có thẩm quyền xem xét, quyết định trên tinh thần nếu hiệu quả phải áp dụng ngay.
Nhà máy nhiệt điện Nhơn Trạch 3 và 4 là một trong những dự án trọng điểm của ngành dầu khí, hiện đã hoàn tất các hạng mục chính và sẵn sàng vận hành thương mại. Khi đi vào hoạt động, cụm dự án sẽ bổ sung đáng kể nguồn điện cho hệ thống, góp phần bảo đảm an ninh năng lượng trong bối cảnh Việt Nam đặt mục tiêu tăng trưởng GDP trên 8% vào năm 2025 và hướng tới mức cao hơn trong các giai đoạn tiếp theo.
Việc vận hành Nhơn Trạch 3 và 4 cũng được kỳ vọng hỗ trợ thu hút các dự án công nghệ cao, đặc biệt là những lĩnh vực có nhu cầu điện lớn như trung tâm dữ liệu và trí tuệ nhân tạo. Bên cạnh đó, đây được xem là bước tiến trong lộ trình chuyển dịch năng lượng, phù hợp với mục tiêu giảm phát thải ròng bằng 0 vào năm 2050 mà Việt Nam đã cam kết.
-
UBND tỉnh Đồng Nai giao Sở Công Thương tổng hợp toàn bộ vướng mắc, kiến nghị của chủ đầu tư và địa phương để tham mưu phương án xử lý. Đồng thời yêu cầu các sở, ngành, địa phương liên quan bàn giao dứt điểm mặt bằng cho các dự án giải tỏa công suất nhà máy điện Nhơn Trạch 3 và 4 trong tháng 10/2025.
-
Được đầu tư 1,4 tỷ USD, nhà máy điện khí LNG đầu tiên tại Việt Nam sẽ vận hành trong 1 tháng nữa
EVNNPT đang gấp rút chỉ đạo các đơn vị liên quan đẩy nhanh tiến độ cụm dự án truyền tải giải tỏa công suất nhà máy điện Nhơn Trạch 3 và 4 tại Đồng Nai. Mục tiêu hoàn thành đúng tiến độ, đưa vào vận hành nhà máy điện Nhơn Trạch 3 vào vận hành trong tháng 6/2025.
-
Cột mốc quan trọng của dự án điện khí 1,4 tỷ USD tại Nhơn Trạch, Đồng Nai
Nhà máy điện Nhơn Trạch 3 và 4 có quy mô công suất 1.500 MW, tổng mức đầu tư khoảng 1,4 tỷ USD. Đây là nhà máy nhiệt điện sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam.
-
Thủ tướng đề nghị Bộ Dầu khí và Mỏ Algeria thúc đẩy đầu tư các dự án năng lượng, dầu khí
Tại buổi làm việc với Bộ trưởng Bộ Dầu khí và Mỏ Algeria, Thủ tướng đề nghị hai bên đề xuất, thiết lập các cơ chế hợp tác; thành lập tổ công tác chung; hình thành liên doanh để triển khai các dự án trong các lĩnh vực ưu tiên, trong đó có khai thác ti...
-
8.000 tỷ đồng cho dự án biến rơm rạ, trấu… thành điện tại Cần Thơ
Dự án nhà máy điện sinh khối Cần Thơ được đề xuất đầu tư tại xã Vĩnh Trinh, TP Cần Thơ có tổng mức đầu tư hơn 8.000 tỷ đồng, sử dụng nguồn nhiên liệu chủ yếu là trấu và rơm rạ.
-
Một xã của Cần Thơ được đề xuất đầu tư dự án điện mặt trời 1.000 tỷ đồng
Tập đoàn Sao Mai đề xuất đầu tư dự án nhà máy điện mặt trời Sao Mai 1 tại xã Xà Phiên, TP Cần Thơ với tổng mức đầu tư khoảng 1.000 tỷ đồng, công suất thiết kế 50MW.

.png)
