13/12/2023 4:57 PM
Dự án nhà máy điện Nhơn Trạch 3 và 4 tại huyện Nhơn Trạch, Đồng Nai đi vào vận hành cuối năm 2024 có thể giúp tổng công suất của PV Power tăng thêm 36%, nhưng đi kèm với đó là áp lực về nợ vay và chi phí tài chính cũng tăng cao đáng kể.

Công suất của PV Power tăng thêm 36% nhờ dự án tỷ USD

Tổng công ty Điện lực Dầu khí Việt Nam (PV Power - mã chứng khoán POW) được thành lập từ năm 2007, là đơn vị thành viên của Tập đoàn Dầu khí Việt Nam (Petrovietnam).

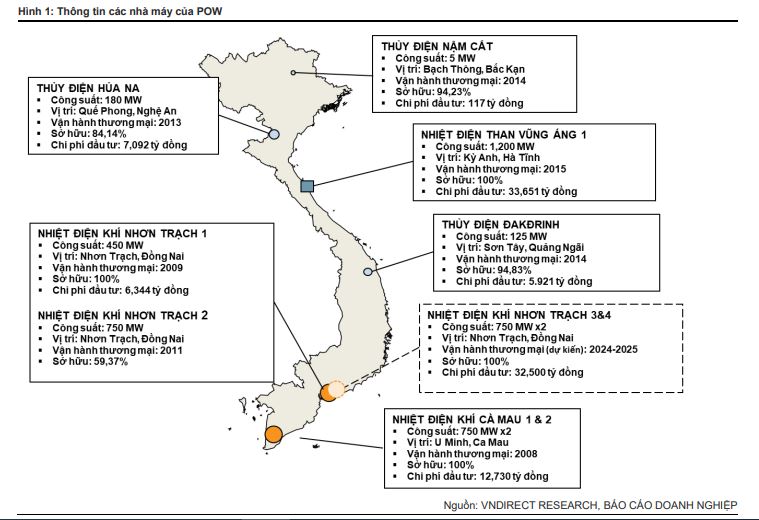

Hiện PV Power sở hữu 8 nhà máy điện trên cả nước với tổng công suất phát 4.205 MW, chiếm khoảng 5,4% tổng công suất phát điện thiết kế của Việt Nam. Đây là đơn vị có công suất tối đa lớn thứ hai trong số các doanh nghiệp niêm yết, chỉ sau EVN Genco 3.

Nhà máy điện Nhơn Trạch 3 và 4 đi vào vận hành trong giai đoạn 2024-2025 có thể giúp tổng công suất của PV Power tăng thêm 36%

Doanh nghiệp này tập trung vào nguồn điện khí, với công suất khí đốt là 2.700 MW, tương đương 64% tổng công suất và 38% thị phần điện khí cả nước. Điện than và thủy điện lần lượt chiếm 29% và 7% tổng công suất của công ty. Công ty sử dụng tuabin khí hiện đại cho các nhà máy dẫn đến tỷ lệ công suất sử dụng cao 62,9%.

Hiện tại, PV Power đang là chủ đầu tư dự án nhà máy điện Nhơn Trạch 3 và 4 đặt tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai. Đây là dự án nhiệt điện sở sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam và là một trong số ít tổ máy tuabin khí có công suất (trên 500 MW) cũng như hiệu suất khí (trên 60%) lớn nhất trên thế giới.

Theo kế hoạch, nhà máy nhiệt điện Nhơn Trạch 3 sẽ phát điện thương mại vào ngày 15/11/2024, còn nhà máy nhiệt điện Nhơn Trạch 4 sẽ phát điện thương mại vào ngày 15/5/2025.

PV Power hiện đang sở hữu 8 nhà máy điện với tổng công suất phát 4.205 MW, chiếm khoảng 5,4% tổng công suất phát điện thiết kế của Việt Nam. Nguồn: VNDirect

Trong báo cáo mới đây, Chứng khoán VNDirect đánh giá nhà máy điện Nhơn Trạch 3 và 4 là động lực tăng trưởng quan trọng nhất của doanh nghiệp trong ngắn và dài hạn. Dự án có thể giúp tổng công suất của PV Power tăng thêm 36%, đồng thời đóng góp lần lượt 4,8% và 28,3% vào doanh thu công ty trong giai đoạn 2024-2025.

Được biết, dự án nhà máy điện Nhơn Trạch 3 và 4 có quy mô công suất 1.500 MW, tổng mức đầu tư 1,4 tỷ USD. Khi đi vào hoạt động, dự án sẽ góp phần thực hiện cam kết phát thải ròng về 0 vào năm 2050 của Chính phủ tại COP26 và bổ sung 9 tỷ kWh điện/năm.

PV Power cho biết, hợp đồng EPC của dự án bắt đầu được triển khai từ giữa tháng 5/2022, thời gian thực hiện là 30 tháng đối với nhà máy Nhơn Trạch 3 và 36 tháng đối với nhà máy Nhơn Trạch 4.

Hiện tại, khối lượng thi công tại dự án nhà máy điện Nhơn Trạch 3 và 4 đạt hơn 72% so với hợp đồng đã ký kết, cơ bản đáp ứng tiến độ đề ra.

Tuy nhiên, PV Power cho biết trong quá trình triển khai, dự án đang gặp khó khăn về công tác thuê đất nên chưa hoàn thành xác nhận bồi thường giải phóng mặt bằng cho diện tích 6,5 ha (trong tổng số hơn 37 ha của dự án phải thực hiện xác nhận bồi thường giải phóng mặt bằng).

Để đáp ứng tiến độ dự án, chủ đầu tư kiến nghị UBND tỉnh Đồng Nai có ý kiến để Ban Quản lý các khu công nghiệp tỉnh, các sở, ngành liên quan hỗ trợ hoàn thành việc thực hiện điều chỉnh chủ trương đầu tư của dự án với nội dung điều chỉnh là tiến độ hoàn thành nhà máy nhiệt điện Nhơn Trạch 3 vào năm 2024, tiến độ hoàn thành nhà máy nhiệt điện Nhơn Trạch 4 vào năm 2025 trong tháng 12/2023.

Đồng thời, chỉ đạo các đơn vị liên quan hoàn thành thủ tục cho doanh nghiệp thuê đất đối với phần diện tích còn lại của dự án khoảng 37 ha.

Trong buổi thăm làm việc về dự án ngày 7/12 mới đây, ông Nguyễn Hồng Lĩnh, Bí thư Tỉnh uỷ Đồng Nai cho rằng, dự án nhà máy điện Nhơn Trạch 3 và 4 nếu hoàn thành sớm sẽ góp phần giải quyết tình trạng thiếu điện của quốc gia.

Ông Nguyễn Hồng Lĩnh đề nghị nhà đầu tư bám sát các sở, ngành của tỉnh Đồng Nai để nắm rõ các trình tự thực hiện, thống nhất tiến độ để tháo gỡ các vướng mắc về quy hoạch, đất đai thúc đẩy tiến độ dự án.

Tham khảo: Bản đồ Quy hoạch huyện Nhơn Trạch, Đồng Nai

Cơ bản thu xếp đủ vốn cho dự án điện Nhơn Trạch 3 và 4

VNDirect cho rằng, việc đầu tư lớn vào tổ hợp Nhơn Trạch 3 và 4 khiến tỷ lệ đòn bẩy tài chính của PV Power tăng nhanh.

Với tổng vốn đầu tư 1,4 tỷ USD, doanh nghiệp này có kế hoạch cấp vốn với tỷ trọng 25% từ vốn chủ sở hữu và 75% từ vay nợ cho dự án này.

Hiện PV Power đang có 3 khoản vay lớn để tài trợ cho dự án nhà máy điện Nhơn Trạch 3 và 4 bao gồm gói 4.000 tỷ đồng từ ngân hàng TMCP Ngoại thương Việt Nam (Vietcombank); khoản vay 200 triệu USD từ ngân hàng Sumitomo Mitsui (SMBC). Ngoài ra công ty đang đàm phán gói thứ 2 trị giá 500 triệu USD từ ngân hàng Citibank và ING.

Theo VNDirect, các khoản vay dài hạn sắp tới sẽ gây áp lực lên tỷ lệ đòn bẩy của PV Power trong giai đoạn 2022-2025, khiến tổng vay nợ tăng mạnh lên hơn 25.616 tỷ đồng vào năm 2025.

Tuy nhiên, áp lực sẽ giảm dần từ năm 2026 khi khoản vay sẽ được phân bổ thanh toán cùng với chi phí tài chính sẽ giảm đi.

Đến năm 2030, VNDirect ước tính tổng nợ vay sẽ giảm với tỷ lệ đòn bẩy thấp hơn đáng kể và chi phí tài chính sẽ giảm từ mức đỉnh 1.660 tỷ đồng năm 2026 xuống còn 1.390 tỷ đồng vào năm 2030.

Thúy Hà
  • Facebook
  • Chia sẻ
  •   Lưu tin
  •   Báo cáo

    Báo cáo vi phạm

Mọi ý kiến đóng góp cũng như thắc mắc liên quan đến thị trường bất động sản xin gửi về địa chỉ email: [email protected]; Đường dây nóng: 0942.825.711.
CafeLand.vn là Network bất động sản hàng đầu tại Việt Nam và duy nhất chuyên về bất động sản. Cập nhật thực trạng thị trường bất động sản hiện nay, cung cấp cho các độc giả những thông tin chính xác và những góc nhìn phân tích nhận định về thị trường bất động sản từ các chuyên gia trong ngành. Ngoài ra, CafeLand còn cung cấp cho độc giả tất cả các thông tin về sự kiên, dự án, các xu hướng phong thủy, nhà ở để các bạn có cái nhìn tổng quan hơn về thông tin mua bán nhà đất tại Việt Nam.
