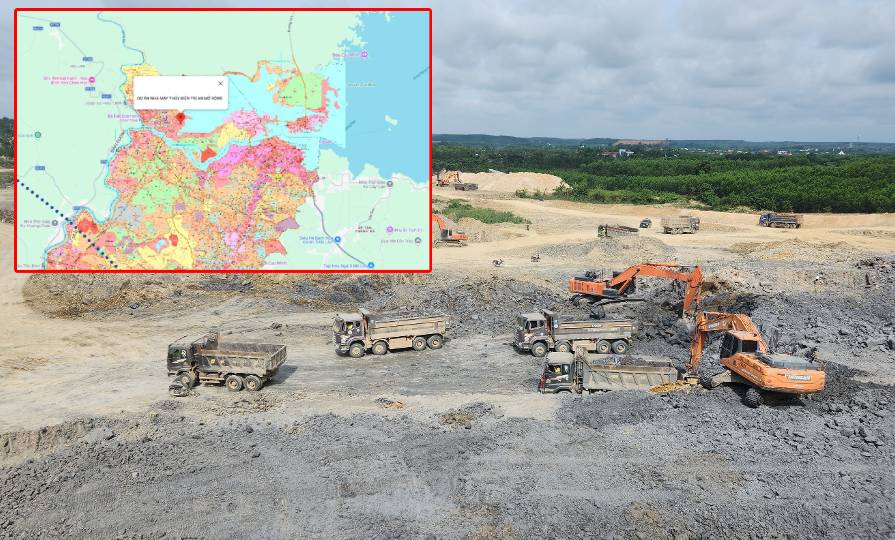

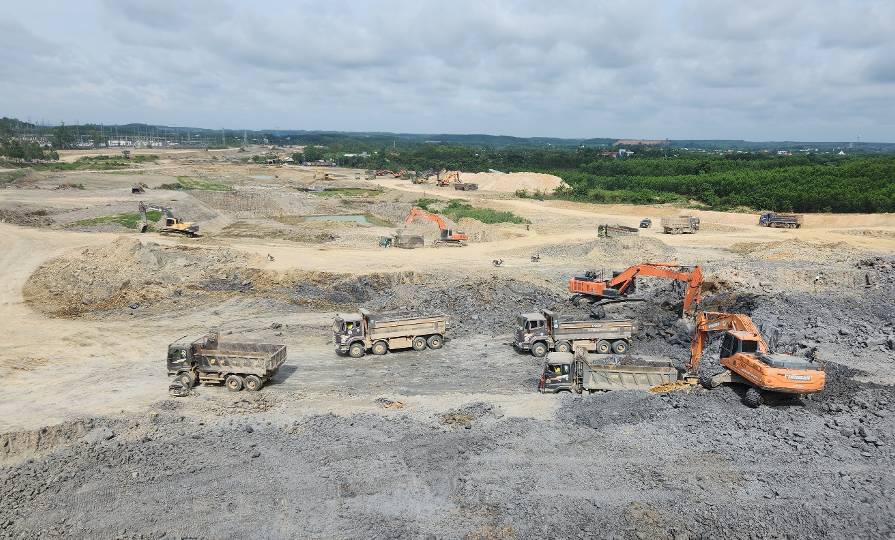

Ngày 12/3, Phó Chủ tịch UBND tỉnh Đồng Nai Hồ Văn Hà chủ trì làm việc với các đơn vị liên quan đến tiến độ giải phóng mặt bằng dự án nhà máy thủy điện Trị An mở rộng - công trình năng lượng trọng điểm đang được triển khai trên địa bàn xã Trị An.
Vướng mắc về mặt bằng và vật liệu thi công
Theo báo cáo của Ban Quản lý dự án điện 3 (Tập đoàn Điện lực Việt Nam), quá trình triển khai dự án đang gặp một số khó khăn, vướng mắc liên quan đến mặt bằng và vật liệu.

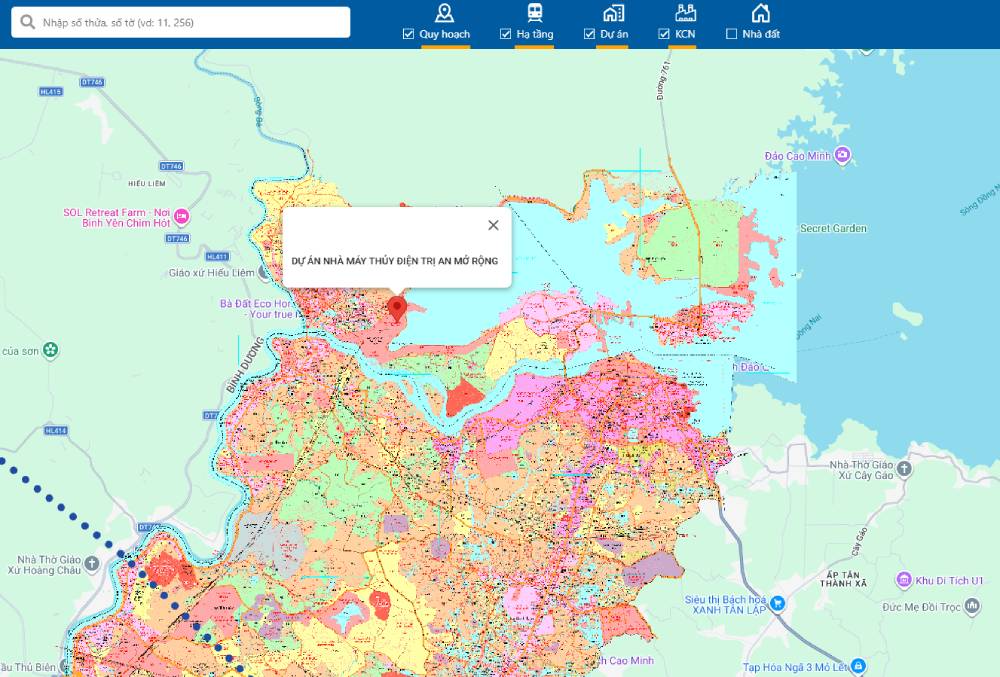

>>Bản đồ quy hoạch vị trí dự án nhà máy thủy điện Trị An mở rộng
Đối với công tác bồi thường, giải phóng mặt bằng, khu vực công trình chính hiện chưa có mặt bằng để thi công đào đoạn đường ống áp lực vào nhà máy. Trong khi đó, bãi thải phục vụ thi công đã hết chỗ đổ do còn vướng 28 thửa đất chưa được phê duyệt phương án bồi thường.
Một hạng mục quan trọng khác là cầu Hiếu Liêm cũng đang chậm tiến độ vì chưa được bàn giao mặt bằng tại đầu mố B và tuyến đường dẫn vào cầu.
Trong quá trình thi công, dự án cầu Hiếu Liêm cũng gặp khó khăn về nguồn vật liệu đá dăm chưa bảo đảm nhu cầu. Ngoài ra, giá nhiên liệu (dầu) phục vụ máy móc tăng cao từ đầu tháng 3 đến nay và lượng mua thực tế chỉ được khoảng 1/3 so với nhu cầu.
Theo đó, Ban Quản lý dự án điện 3 kiến nghị UBND tỉnh Đồng Nai chỉ đạo các cơ quan liên quan khẩn trương thực hiện các nhiệm vụ được giao, nhằm hoàn thành việc bàn giao toàn bộ mặt bằng sạch cho công trình chính và cầu Hiếu Liêm ngay trong tháng 3/2026.
Đồng thời, Sở Nông nghiệp và Môi trường có ý kiến với mỏ đá Tân Cang 1 nhằm tăng cường khai thác, sản xuất đá dăm cung cấp cho dự án, đồng thời giới thiệu thêm một số mỏ đá khác để bổ sung nguồn vật liệu thi công.
Tranh thủ từng ngày, từng giờ để giải phóng mặt bằng
Tại buổi làm việc, lãnh đạo UBND xã Trị An, Sở Nông nghiệp và Môi trường cũng đã báo cáo tiến độ giải phóng mặt bằng, bố trí tái định cư và những khó khăn, vướng mắc trong quá trình triển khai.
Phó Chủ tịch UBND tỉnh Hồ Văn Hà cho biết tỉnh đã ban hành đầy đủ các văn bản cần thiết, đồng thời phân cấp rõ thẩm quyền và trách nhiệm cho cấp xã. Vì vậy, UBND xã Trị An cần chủ động, linh hoạt và quyết liệt hơn trong quá trình thực hiện nhiệm vụ.

Đồng Nai thúc tiến độ giải phóng mặt bằng dự án nhà máy thủy điện Trị An mở rộng
Theo lãnh đạo tỉnh Đồng Nai, công tác giải phóng mặt bằng đối với các dự án trọng điểm phải được đặt lên hàng đầu, cần tranh thủ từng ngày, từng giờ để tháo gỡ vướng mắc.
Các thủ tục liên quan cần được triển khai nhanh chóng. Trường hợp việc vận động, thuyết phục người dân không đạt kết quả thì có thể xem xét áp dụng biện pháp cưỡng chế theo đúng quy định.
Đối với dự án xây dựng hạ tầng khu tái định cư, tiến độ cần được đẩy nhanh hơn so với các dự án thông thường để sớm giao đất cho người dân ổn định cuộc sống. Trong thời gian chờ bố trí tái định cư, địa phương cần có phương án hỗ trợ tạm cư cho các hộ dân bị ảnh hưởng.
Lãnh đạo tỉnh cũng giao Sở Nông nghiệp và Môi trường phối hợp hỗ trợ địa phương trong công tác giải phóng mặt bằng, đồng thời hỗ trợ chủ đầu tư kết nối nguồn vật liệu phục vụ thi công dự án.
Dự án năng lượng trọng điểm gần 4.000 tỷ đồng
Dự án Nhà máy Thủy điện Trị An mở rộng được triển khai tại xã Trị An, là công trình trọng điểm quốc gia trong lĩnh vực năng lượng. Dự án đã được khởi công vào tháng 8/2025, do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư với tổng vốn gần 4.000 tỷ đồng. Nhà máy có quy mô công suất 200 MW, dự kiến hoàn thành, đưa vào vận hành trong năm 2027.
>>Xem thêm: Các dự án hạ tầng mới đang triển khai tại Đồng Nai
Theo tìm hiểu, Nhà máy Thủy điện Trị An hiện hữu được xây dựng từ năm 1984 với 4 tổ máy, tổng công suất thiết kế 400 MW, sản lượng điện trung bình mỗi năm hơn 1,7 tỷ kWh.
Hồ chứa thủy điện Trị An có dung tích khoảng 2,7 tỷ m3. Ngoài nhiệm vụ phát điện và cung cấp cho lưới điện quốc gia, công trình còn đóng vai trò quan trọng trong việc bảo đảm nguồn nước sinh hoạt, phục vụ sản xuất nông nghiệp, đẩy mặn và điều tiết lũ cho khu vực.
Trước đó, vào cuối năm 2024, chủ đầu tư đã khởi công xây dựng cầu Hiếu Liêm - hạng mục quan trọng phục vụ thi công dự án thủy điện mở rộng.
Cầu Hiếu Liêm có chiều dài 249,5m, rộng 9m, được phê duyệt là công trình cấp II. Ngoài nhiệm vụ vận chuyển vật tư, thiết bị trong quá trình thi công nhà máy, sau khi hoàn thành, cây cầu sẽ tiếp tục phục vụ nhu cầu đi lại của người dân địa phương, góp phần tăng cường kết nối giao thông và thúc đẩy phát triển kinh tế - xã hội trong khu vực.
-
Đồng Nai tăng tốc đấu giá đất năm 2026, chuẩn bị hàng loạt khu đất tiềm năng
Đồng Nai đang đẩy nhanh kế hoạch đấu giá quyền sử dụng đất trong năm 2026 nhằm tạo nguồn lực cho phát triển kinh tế và đầu tư hạ tầng. Theo chỉ đạo của UBND tỉnh, các sở ngành và địa phương phải khẩn trương rà soát quỹ đất, hoàn thiện kế hoạch đấu giá và đưa nhiều khu đất tiềm năng ra thị trường trong thời gian tới.
-
Đồng Nai khởi động kế hoạch trở thành thành phố trực thuộc Trung ương trước 2035
Đồng Nai đang chính thức khởi động bước chuẩn bị quan trọng cho mục tiêu trở thành thành phố trực thuộc Trung ương. Việc thành lập tổ công tác chuyên trách để xây dựng đề án được xem là động thái đầu tiên nhằm cụ thể hóa định hướng phát triển đô thị quy mô lớn của tỉnh trong giai đoạn tới.
-
Tiến độ dự án nhà máy Thủy điện Trị An mở rộng và đường dẫn cầu Hiếu Liêm
Dự án đường kết nối vào cầu Hiếu Liêm qua xã Trị An (Đồng Nai) có tổng diện tích thu hồi hơn 36ha. Đến nay, đã hoàn tất công tác kiểm đếm cho 96 hồ sơ/134 thửa đất. Dự kiến trước ngày 15/10 sẽ hoàn thành công tác chi trả bồi thường, hỗ trợ tái định cư (đợt 1) cho các hộ dân.
-
Tiến độ dự án gần 4.000 tỷ mở rộng nhà máy thủy điện hơn 30 năm tuổi
Dự án nhà máy thủy điện Trị An mở rộng tại xã Trị An, Đồng Nai, do EVN làm chủ đầu tư với tổng vốn gần 4.000 tỷ đồng, dự kiến hoàn thành cuối năm 2027.
-
Làm tuyến metro hơn 60.000 tỷ đến sân bay Long Thành: Đồng Nai đề xuất làm theo lệnh khẩn cấp
Tuyến metro hơn 60.000 tỷ đồng nối TP.HCM với sân bay Long Thành đang được Đồng Nai đề xuất triển khai theo lệnh khẩn cấp nhằm đáp ứng nhu cầu đi lại tăng cao khi sân bay đi vào khai thác.
-
Đồng Nai chính thức lên thành phố: Bức tranh hạ tầng giao thông ra sao?
Những tuyến cao tốc đang nối dài, các trục vành đai dần khép kín, và sân bay Long Thành từng bước hình thành - tất cả đang tạo nên một bức tranh hạ tầng sôi động chưa từng có tại Đồng Nai. Đây chính là nền tảng cho bước chuyển mình khi địa phương trở...
-
Đồng Nai lên thành phố trực thuộc Trung ương: Bất động sản khu vực nào sẽ được chú ý nhất?
Với việc Quốc hội chính thức thông qua Nghị quyết thành lập TP Đồng Nai trực thuộc Trung ương (có hiệu lực từ ngày 30/4/2026), Đồng Nai chính thức trở thành thành phố trực thuộc Trung ương thứ 7 của cả nước (sau Hà Nội, TP.HCM, Hải Phòng, Đà Nẵng, Cầ...
-
Đang thu hồi 1.028ha đất tại 10 phường xã Đồng Nai để làm tuyến cao tốc do Vingroup thực hiện
Cao tốc Gia Nghĩa - Chơn Thành đi qua địa bàn 10 phường xã của Đồng Nai với tổng diện tích thu hồi khoảng 1.028ha. Đến nay, công tác phê duyệt phương án bồi thường hỗ trợ của các địa phương đạt 100% diện tích (riêng xã Thọ Sơn đạt 95%). Khi hoàn thàn...
-
Danh sách 11 khu công nghiệp An Giang: Những khu nào đã hoạt động, khu nào chưa?
An Giang hiện có 11 khu công nghiệp với tổng diện tích 1.711,4ha. Trong đó, mới có 5 khu công nghiệp đi vào hoạt động, gồm Thạnh Lộc giai đoạn 1 (152ha), Thuận Yên (134ha), Bình Hòa (132ha), Bình Long (31ha) và Xuân Tô hiện hữu (57ha)....
