Ngày 9/9, Phó Chủ tịch UBND tỉnh Đồng Nai Hồ Văn Hà đã có buổi làm việc với Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị liên quan về công tác bồi thường, giải phóng mặt bằng phục vụ dự án nhà máy thủy điện Trị An mở rộng tại xã Trị An, Đồng Nai.
Đại diện EVN cho biết, dự án nhà máy thủy điện Trị An mở rộng đây là công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng. Khi hoàn thành, dự án sẽ bổ sung khoảng 113 triệu kWh điện/năm cho hệ thống, góp phần nâng cao khả năng huy động công suất cho khu vực phía Nam.
Tuy nhiên, công tác giải phóng mặt bằng hiện còn nhiều khó khăn, vướng mắc, ảnh hưởng đến tiến độ thi công.
Cụ thể, hạng mục cầu Hiếu Liêm đã được khởi công từ cuối năm 2024 nhưng đến nay vẫn chưa có mặt bằng thi công đường dẫn 2 đầu cầu, nguy cơ chậm tiến độ hoàn thành và ảnh hưởng trực tiếp đến phương án vận chuyển vật liệu, thiết bị cho thi công công trình chính.
Đối với nhà máy Thủy điện Trị An mở rộng đã tổ chức khởi công ngày 19/8 nhưng chủ đầu tư mới được bàn giao gần 21/92ha đất (khoảng 23%). Hồ sơ xin giao, thuê đất đợt 2 đã nộp nhưng đang chờ giải quyết.
Theo đó, EVN kiến nghị địa phương cần khẩn trương xác định nguồn gốc đất, lập và phê duyệt phương án bồi thường, hỗ trợ, tái định cư để chi trả và bàn giao mặt bằng cho dự án, đặc biệt là mặt bằng hạng mục đường dẫn 2 đầu cầu Hiếu Liêm đang bức thiết.

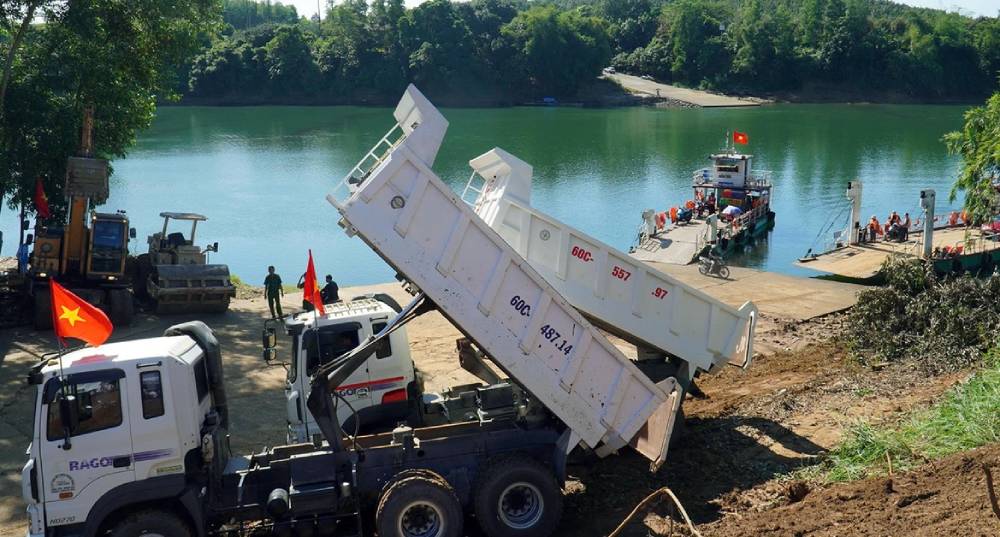

Vị trí xây dựng cầu Hiếu Liêm để vận chuyển vật liệu, thiết bị thi công dự án nhà máy thủy điện Trị An mở rộng tại Đồng Nai
Kết luận buổi làm việc, Phó Chủ tịch UBND tỉnh Đồng Nai yêu cầu Trung tâm Phát triển quỹ đất tỉnh cử 2 cán bộ có chuyên môn hỗ trợ UBND xã Trị An; đồng thời, Sở Nông nghiệp và Môi trường cử 1 lãnh đạo theo dõi, hỗ trợ địa phương thực hiện công tác bồi thường, giải phóng mặt bằng dự án.
Lãnh đạo tỉnh Đồng Nai đề nghị UBND xã Trị An thành lập tổ xác nhận nguồn gốc đất theo thực tế nhằm đảm bảo quyền lợi cho người dân trong thu hồi đất. Vận động người dân đồng thuận chủ trương bàn giao mặt bằng. Phê duyệt các phương án bồi thường, hỗ trợ trước ngày 20/9.
Dự án nhà máy Thủy điện Trị An mở rộng do EVN làm chủ đầu tư, có tổng vốn đầu tư gần 4.000 tỷ đồng, tổng công suất lắp đặt 200MW, gồm 2 tổ máy, mỗi tổ có công suất 100MW, dự kiến hoàn thành và phát điện vào cuối năm 2027. Dự án được triển khai gần Nhà máy Thủy điện Trị An hiện hữu.
Được biết, nhà máy thủy điện Trị An được xây dựng từ năm 1984, với 4 tổ máy, tổng công suất thiết kế 400MW, sản lượng điện trung bình hằng năm hơn 1,7 tỷ KWh. Hồ chứa thủy điện Trị An có dung tích 2,7 tỷ m3. Ngoài sản xuất điện, cung ứng cho lưới điện quốc gia, thủy điện Trị An còn thực hiện chức năng đảm bảo nước cho sinh hoạt, nông nghiệp, đẩy mặn và điều tiết lũ.
Cuối năm 2024, chủ đầu tư đã khởi công xây dựng cầu Hiếu Liêm, hạng mục quan trọng phục vụ thi công nhà máy Thủy điện Trị An mở rộng. Cây cầu này có chiều dài 249,5m, rộng 9m, được phê duyệt là công trình cấp II.
Ngoài chức năng vận chuyển vật tư, thiết bị trong quá trình thi công, sau khi dự án hoàn thành, cầu Hiếu Liêm sẽ tiếp tục phục vụ nhu cầu đi lại của người dân địa phương, tăng cường kết nối giao thông, thúc đẩy phát triển kinh tế - xã hội khu vực.
-
Thông tin mới về dự án xây dựng cầu Mã Đà nối xã Tân Lợi và xã Trị An tại Đồng Nai
Cầu Mã Đà dài 210,4m bắc qua sông Mã Đà, điểm đầu kết nối với tuyến đường đường tỉnh 753, xã Tân Lợi; điểm cuối giao với tuyến đường kết nối đến đường Vành đai 4 TP.HCM, xã Trị An, Đồng Nai.
-
Sắp khởi công dự án nhà máy thủy điện Trị An mở rộng tại Đồng Nai
Thủ tướng yêu cầu UBND tỉnh Đồng Nai khẩn trương xử lý ngay các khó khăn, vướng mắc trong công tác bồi thường, giải phóng mặt bằng, sớm bàn giao mặt bằng để Tập đoàn Điện lực Việt Nam khởi công dự án nhà máy thủy điện Trị An mở rộng vào ngày 19/8 tới.
-
Nhà máy thủy điện hơn 30 năm tuổi ở Đồng Nai được “rót” gần 4.000 tỷ để nâng cấp, mở rộng
Nhà máy thủy điện Trị An mở rộng có vốn đầu tư hơn 3.900 tỷ đồng, gồm 2 tổ máy, tổng công suất lắp đặt 200MW, dự kiến hoàn thành và phát điện vào cuối năm 2027.
-
Đồng Nai có thêm trung tâm logistics 10ha tại Khu công nghệ cao Long Thành
Ngày 28/5, Tập đoàn JEIL E&C Group đã khởi công giai đoạn 1 Trung tâm Logistics phức hợp tại Khu công nghệ cao Long Thành, Đồng Nai. Đây là dự án logistics mới đáng chú ý tại khu vực Long Thành, trong bối cảnh Đồng Nai đang được định hướng trở thành ...
-
Hạ tầng Đồng Nai nóng lên: Vành đai 4 và loạt tuyến đường lớn sắp khởi công
Đồng Nai đang tăng tốc loạt dự án hạ tầng trọng điểm, trong đó Vành đai 4 TP.HCM, đường ĐT770B, nâng cấp mở rộng ĐT769 và ĐT773 dự kiến khởi công trong tháng 6/2026. Riêng cầu Tân Hiền kết nối với TP.HCM đang được trình phê duyệt chủ trương đầu tư....
-
Phường Long Thành - “hạt nhân” của hệ sinh thái đô thị sân bay
Với Cảng hàng không quốc tế (sân bay) Long Thành đóng chân trên địa bàn, phường Long Thành sẽ là địa bàn trung tâm và là “hạt nhân” quan trọng để hình thành hệ sinh thái đô thị sân bay.
-
Hàng trăm tỷ tiền bồi thường Vành đai 4 qua Đồng Nai đã được duyệt: Lộ diện các khu vực đầu tiên
Vành đai 4 TP.HCM đoạn qua Đồng Nai đang bước vào giai đoạn tăng tốc giải phóng mặt bằng, khi hơn 837 tỷ đồng bồi thường đã được phê duyệt. Trong đó, Trảng Bom đã có phương án bồi thường đợt 1 hơn 161 tỷ đồng, còn xã Xuân Đường đang niêm yết phương á...
-
Bcons động thổ dự án 2.800 căn hộ ở thành phố Đồng Nai
Ngày 27/5, Tập đoàn Bcons tổ chức lễ động thổ dự án Khu nhà ở phức hợp cao tầng phường Tam Hiệp trên đường Phan Trung, thuộc phường Tam Hiệp, Thành phố Đồng Nai.
.png)
