Mới đây, ông Hồ Sỹ Hùng, Phó Chủ tịch Ủy ban Quản lý vốn nhà nước tại doanh nghiệp (CMSC) đã kiểm tra công trường thi công dự án đường dây 500kV mạch 3 cung đoạn nhà máy nhiệt điện Nam Định 1 - Thanh Hóa.
Đây là một trong 4 dự án thành phần thuộc của dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) đi qua địa bàn 9 tỉnh.

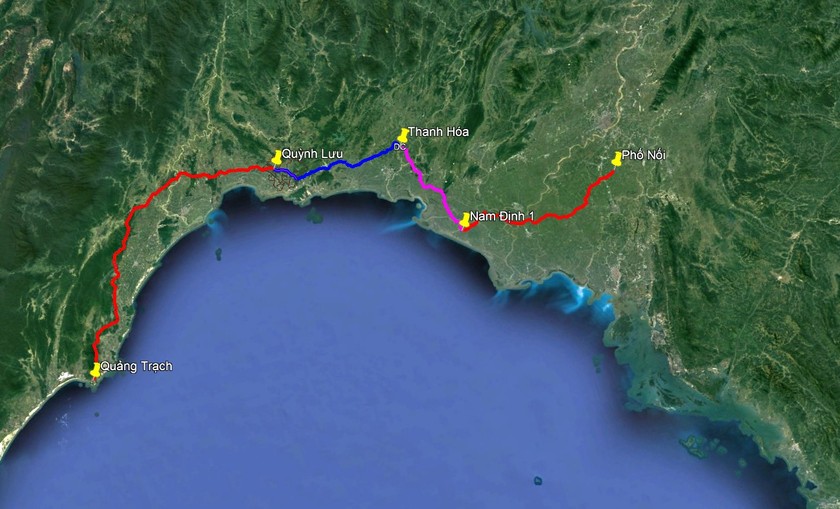

Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)
Báo cáo đoàn công tác, lãnh đạo Tổng công ty Truyền tải điện quốc gia (EVNNPT) cho biết, dự án đường dây 500kV nhà máy nhiệt điện Nam Định 1 - Thanh Hóa được triển khai thi công từ cuối tháng 10/2023.
Dự án này có vốn đầu tư hơn 3.000 tỷ đồng, đi qua địa bàn 3 tỉnh Nam Định, Ninh Bình và Thanh Hóa với chiều dài khoảng 74,4km gồm 2 mạch từ sân phân phối 500kV nhà máy nhiệt điện Nam Định 1 đến trạm biến áp 500kV Thanh Hóa bao gồm 180 vị trí móng cột.
Phó Chủ tịch CMSC Hồ Sỹ Hùng kiểm tra công trường thi công dự án đường dây 500kV mạch 3 cung đoạn nhà máy nhiệt điện Nam Định 1- Thanh Hóa. Ảnh VGP
Theo EVNNPT, đến nay dự án đã bàn giao mặt bằng 128/180 vị trí móng cho nhà thầu xây lắp. Vác vị trí cột móng còn lại dự kiến sẽ bàn giao trong tháng 1/2024 và hoàn thành bàn giao phần hành lang trong tháng 3/2024.
Trong công tác thi công, đã hoàn thành 9 vị trí, đang thi công 75 vị trí. Các vị trí còn lại đã bàn giao mặt bằng chưa thi công do một số gói thầu vừa lựa chọn nhà thầu xong, mới phát lệnh khởi công nên các nhà thầu đang hoàn công tuyến và đăng ký vật liệu đầu vào, đền bù đất mượn để vào thi công.
Về giải phóng mặt bằng, EVNNPT cho biết chưa xuất hiện khó khăn vướng mắc. Hiện các tỉnh nơi có đường dây đi qua đang bàn giao phần móng trước để nhà thầu thi công.
Tại công trường, Phó Chủ tịch CMSC Hồ Sỹ Hùng cho rằng, thời điểm này thời tiết và mặt bằng dự án khá thuận lợi để thi công, vì vậy EVNNPT cần chỉ đạo các nhà thầu tập trung nguồn lực đẩy nhanh tiến độ thi công móng.
“Các nhà thầu cần tập trung nguồn lực để đẩy nhanh tiến độ thi công, đặc biệt cần huy động máy móc cho phần móng cọc. EVNNPT tiếp tục đôn đốc các đơn vị thi công triển khai đồng loạt các vị trí đã được bàn giao nhằm đảm bảo về chất lượng thi công và đáp ứng tiến độ theo chỉ đạo của Thủ tướng Chính phủ”, ông Hùng chỉ đạo.
Trước đó, ngày 25/12, Thủ tướng Chính phủ Phạm Minh Chính đã có công điện chỉ đạo tập trung thực hiện quyết liệt, hiệu quả các giải pháp bảo đảm cung ứng điện năm 2024 và các năm tiếp theo.
Thủ tướng yêu cầu Bộ Công Thương chỉ đạo xây dựng tiến độ thực hiện các dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) phấn đấu hoàn thành và đóng điện toàn bộ công trình đường dây này trong tháng 6/2024.
Tham khảo: Bản đồ Quy hoạch tỉnh Nam Định
-
Thủ tướng thúc tiến độ dự án điện hơn 23.000 tỷ kéo dài từ Quảng Bình đến Hưng Yên
Thủ tướng yêu cầu đẩy nhanh tiến độ triển khai các dự án trọng điểm, cấp bách của ngành điện; đóng điện công trình đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) trong tháng 6/2024.
-
Chủ tịch UBND tỉnh Nghệ An chỉ đạo gỡ vướng dự án điện hơn 23.000 tỷ đi qua địa bàn 6 huyện, thị xã
Dự án đường dây 500kV mạch 3 trên địa bàn tỉnh Nghệ An đi qua 5 huyện Nam Đàn, Nghi Lộc, Diễn Châu, Yên Thành, Quỳnh Lưu và thị xã Hoàng Mai với chiều dài tuyến gần 100km, tổng diện tích hơn 72 ha.
-
Dự án điện hơn 23.000 tỷ đi qua địa bàn 4 huyện tại tỉnh Thái Bình
Dự án đường dây 500kV mạch 3 trên địa bàn tỉnh Thái Bình đi qua địa bàn 4 huyện Vũ Thư, Đông Hưng, Hưng Hà, Quỳnh Phụ với chiều dài tuyến hơn 38km, diện tích thu hồi đất cho phần móng cột là 12,24 ha.
-
Sắp xóa bù chéo giữa giá điện sinh hoạt và sản xuất
Bộ Công Thương sẽ xây dựng, trình Thủ tướng lộ trình cơ cấu biểu giá bán lẻ điện, trong đó có giá hai thành phần, để tiến tới xóa bù chéo giữa các nhóm khách hàng.
-
Quy định mới về vận hành thị trường bán buôn điện cạnh tranh có hiệu lực từ ngày 25/11
Thông tư này quy định về vận hành thị trường bán buôn điện cạnh tranh bao gồm các quy định như đăng ký tham gia thị trường điện; lập kế hoạch vận hành thị trường điện; cơ chế chào giá; xác định giá thị trường và trách nhiệm của các đơn vị tham gia th...
-
3 kịch bản cung ứng điện cho năm 2025
Năm 2025, kinh tế đất nước được dự báo sẽ tiếp tục tăng trưởng mạnh, nên việc cung cấp điện cần bảo đảm tăng trưởng từ 11% trở lên theo 3 kịch bản được Bộ Công Thương thống nhất.
