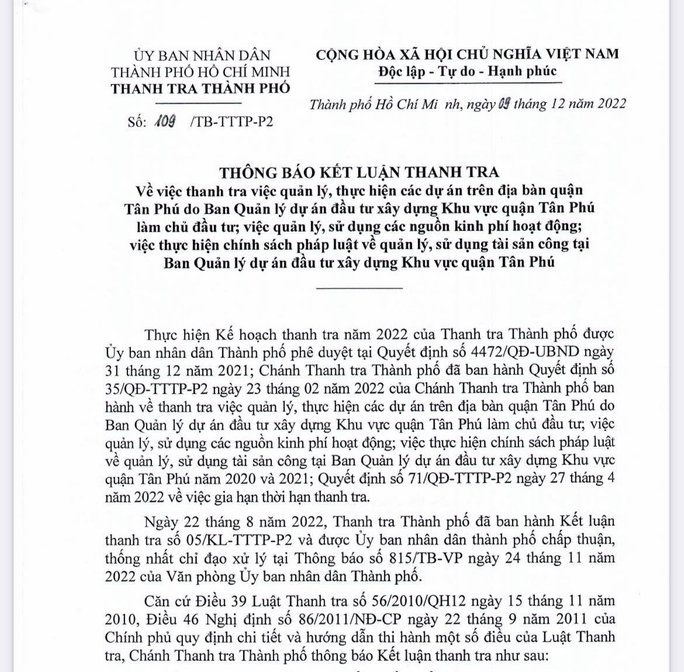

Kết luận thanh tra
Theo kết luận thanh tra, trong số 135 do Ban Quản lý dự án đầu tư xây dựng Khu vực quận Tân Phú thực hiện, có 17 ự án chậm tiến độ, chủ yếu do nguyên nhân vướng mắc trong xử lý hạ tầng kỹ thuật, giải phóng mặt bằng, điều chỉnh thay đổi thiết kế. Việc thực hiện giãn cách xã hội do ảnh hưởng dịch bệnh COVID-19 cũng ảnh hưởng tiến độ thực hiện dự án.
Có 48 dự án không có văn bản thỏa thuận về thời điểm nghiệm thu, trình tự và nội dung nghiệm thu đối với các nhà thầu có liên quan dẫn đến chậm lập thủ tục nghiệm thu.
Trong năm 2021, có 10 dự án chậm quyết toán. Nguyên nhân do vướng mắc về thẩm quyền thực hiện thẩm tra, phê duyệt quyết toán, vướng mắc trong xử lý hạ tầng kỹ thuật, chờ thi công giai đoạn tiếp theo và do dự án đang thực hiện kiểm toán độc lập. Việc thực hiện giãn cách xã hội do ảnh hưởng dịch bệnh COVID-19 cũng có ảnh hưởng đến tiến độ.
Đối với 6 dự án được kiểm tra: Thời gian thực hiện dự án được điều chỉnh không bảo đảm quy định. Thanh, quyết toán chi phí "tháo dỡ lớp vữa trát tường, cột" nhưng thực tế thi công "cạo bỏ lớp matit, sơn nước tường, cột ngoài" là thực hiện chưa đúng hồ sơ dự toán thiết kế được duyệt.
Đơn vị thi công không mua bảo hiểm đối với bên thứ 3 là thực hiện chưa đúng thỏa thuận; bản vẽ hoàn công lập không đảm bảo quy định.
Đơn vị thi công không báo cáo đầy đủ cho chủ đầu tư về các phần công tác an toàn lao động và vệ sinh môi trường tại công trình.
Ban Quản lý dự án quận Tân Phú chưa lập biên bản xác nhận hết thời hạn bảo hành và hoàn trả chi phí bảo hành đối với các dự án đã hết thời hạn bảo hành, là thực hiện không đúng quy định.
Chánh Thanh tra TP kiến nghị và được chủ tịch UBND TP kết luận giao chủ tịch UBND quận Tân Phú chỉ đạo giám đốc Ban Quản lý dự án đầu tư xây dựng Khu vực quận Tân Phú kiểm tra, rà soát và chịu trách nhiệm trong việc thực hiện các hoạt động tại đơn vị. Đồng thời, chủ trì tổ chức kiểm điểm, xác định trách nhiệm các cá nhân, tổ chức có liên quan về các hạn chế, thiếu sót của Ban Quản lý dự án đầu tư xây dựng Khu vực quận Tân Phú...
-
Thanh tra Chính phủ điểm tên các dự án sân golf vi phạm
Thanh tra Chính phủ thông báo kết luận thanh tra công tác quản lý nhà nước về du lịch, chỉ ra nhiều vi phạm tại các dự án sân golf như Lăng Cô, Mai House Hội An, Sông Giá,…
-
Một phường tại TP.HCM mời đầu tư 3 khu đô thị gần 61 ha, vốn hơn 64.000 tỷ đồng
UBND phường Tân Đông Hiệp, TP.HCM thông báo mời gọi đầu tư 3 khu đô thị với tổng diện tích gần 61ha, vốn đầu tư gần 64.400 tỷ đồng.
-
Hơn 3,8 tỷ USD vốn FDI vào TP.HCM trong 5 tháng
Hoạt động góp vốn, mua cổ phần và mua phần vốn góp chiếm tới hơn 60%, đạt 2,33 tỷ USD trong hơn 3,8 tỷ USD vốn đầu tư nước ngoài rót vào TP.HCM trong 5 tháng đầu năm 2026.
-
Áp dụng hệ số K giúp đơn giản hóa quá trình xác định giá đất cụ thể
Sở NN-MT TPHCM đang lấy ý kiến dự thảo Quy định Hệ số điều chỉnh giá đất (hệ số K) áp dụng từ ngày 1-7 trên địa bàn TPHCM. Trước đó, Sở cũng đã có tờ trình gửi Hội đồng thẩm định hệ số điều chỉnh giá đất TP....
-
Bí thư Trần Lưu Quang: Mục tiêu thu ngân sách 1 triệu tỷ đồng là phép thử cho TP.HCM
Theo Bí thư Thành ủy TP.CM Trần Lưu Quang, mục tiêu thu ngân sách một triệu tỷ đồng là phép thử năng lực đầu tàu kinh tế, giúp TP.HCM có thêm nguồn lực phát triển.
-
Luật Đô thị đặc biệt: Trao quyền mạnh hơn cho TPHCM, đặt người dân ở vị trí trung tâm
Các chuyên gia cho rằng dự thảo Luật Đô thị đặc biệt cần tạo đột phá về thể chế, trao quyền chủ động mạnh mẽ hơn cho TPHCM trong quản trị và đổi mới sáng tạo; đồng thời thể chế hóa vai trò chủ thể của người dân, lấy sự hài lòng và hạnh phúc của người...
