Bệnh viện đa khoa hơn 3.300 tỷ đồng
Ngày 7/1, thông tin từ UBND tỉnh Cà Mau, Ban Quản lý dự án Xây dựng tỉnh đã tổ chức lễ phát động thi đua “120 ngày cao điểm tiếp tục đẩy nhanh tiến độ thi công” dự án đầu tư xây dựng Bệnh viện Đa khoa Cà Mau quy mô 1.200 giường bệnh.

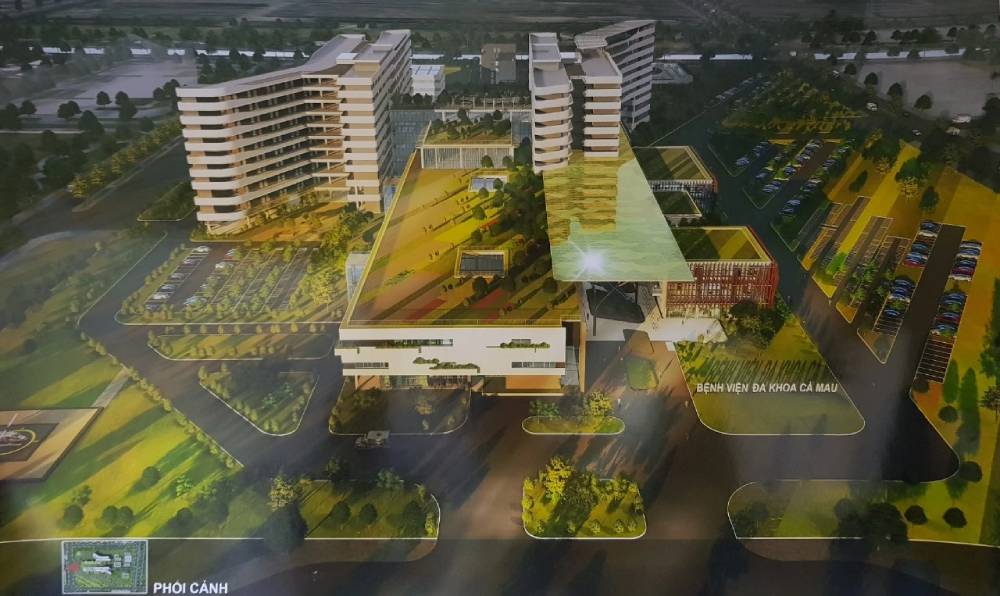

Phối cảnh dự án Bệnh viện Đa khoa Cà Mau quy mô 1.200 giường
Theo kế hoạch, các đơn vị thi công tập trung tối đa nguồn lực, tổ chức thi công liên tục 3 ca/ngày từ ngày 1/1 đến 30/4/2026, ưu tiên các hạng mục, gói thầu trọng điểm, phấn đấu hoàn thành các mốc tiến độ theo kế hoạch được phê duyệt.
Dự án Bệnh viện Đa khoa Cà Mau có tổng mức đầu tư hơn 3.300 tỷ đồng, triển khai giai đoạn 2020 - 2026 trên diện tích hơn 12ha. Công trình gồm khối nhà chính, các khu điều trị chuyên khoa, khu tổng hợp, khu lưu trú thân nhân bệnh nhân, hệ thống hạ tầng kỹ thuật và các hạng mục phụ trợ.
Ban Quản lý dự án Xây dựng tỉnh cho biết, trước đó dự án đã triển khai đợt thi đua “45 ngày đêm đẩy nhanh tiến độ thi công” (từ 15/11 đến 31/12/2025). Qua đợt thi đua này, nhiều gói thầu được tập trung triển khai. Tuy nhiên, tiến độ một số hạng mục vẫn chưa đạt kế hoạch đề ra do ảnh hưởng của thời tiết, khó khăn về nguồn vật liệu và việc huy động nhân lực giữa các nhà thầu chưa đồng đều.
Tại lễ phát động, các nhà thầu báo cáo tiến độ, nêu giải pháp tổ chức thi công và cam kết huy động đầy đủ nhân lực, máy móc, thiết bị, tăng cường cán bộ kỹ thuật thường trực tại công trường, tổ chức quản lý thi công chặt chẽ nhằm bảo đảm tiến độ, chất lượng và an toàn lao động.
Tăng tốc thi công dự án Bệnh viện đa khoa Cà Mau
Về tiến độ thi công, đến nay, dự án hoàn thành hạng mục công trình gói thầu số 8 (san lấp mặt bằng, cổng, tường rào, nhà bảo vệ). Bên cạnh đó, gói thầu số 27 gồm khối nhà chính, thử tĩnh tải cọc, cấp thoát nước khối lượng đến 31/12/2025 giá trị khối lượng thực hiện đạt 76,8%.
Đối với gói thầu số 60 (khối nhà tâm thần, khối nhà truyền nhiễm, nhà kỹ thuật, nhà lưu trú thân nhân, nhà đại thể, bãi xe; nhà xe cấp cứu, nhà trực bảo trì; phòng bơm, bể nước, phòng bảo trì, bể phóng xạ, bệ đỡ bồn oxy; nhà chứa lò đốt rác, phòng rác y tế; cấp thoát nước; thử tĩnh tải cọc) đến nay khối lượng thực hiện đạt 21,1%. Gói thầu 61 về hạ tầng kỹ thuật đến nay khối lượng công trình đạt trên 41%.

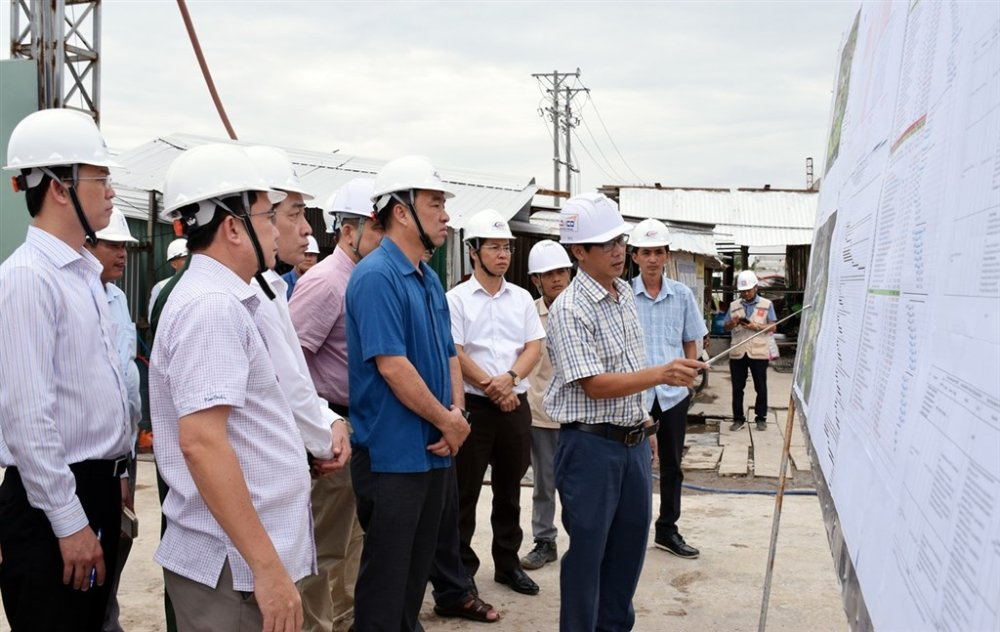

Chủ tịch UBND tỉnh Cà Mau Lữ Quang Ngời kiểm tra tiến độ dự án Bệnh viện đa khoa Cà Mau vào tháng 12/2025
Phó Chủ tịch UBND tỉnh Nguyễn Minh Luân yêu cầu các đơn vị tập trung làm rõ từng nguyên nhân ảnh hưởng đến tiến độ, đặc biệt là việc huy động nhân lực, tổ chức thi công và phối hợp giữa các nhà thầu. Trên cơ sở đó, cần xây dựng các giải pháp cụ thể, khả thi cho từng giai đoạn.
Đồng thời, việc ký cam kết thi đua phải gắn với trách nhiệm rõ ràng của chủ đầu tư và nhà thầu, kèm theo bảng tiến độ chi tiết làm căn cứ theo dõi, kiểm tra.
Để đẩy nhanh tiến độ dự án, Chủ tịch UBND tỉnh Cà Mau Lữ Quang Ngời đề nghị Ban Quản lý dự án Xây dựng tỉnh tăng cường quản lý, giám sát và đôn đốc tiến độ; chủ động phối hợp với các sở, ngành liên quan kịp thời tháo gỡ khó khăn về thủ tục, vật liệu và điều kiện thi công.
Các nhà thầu phải tập trung tối đa nguồn lực, tổ chức thi công nhiều ca, nhiều kíp, tăng tốc nhưng tuyệt đối không xem nhẹ chất lượng, kỹ thuật và an toàn công trình.
Nhấn mạnh đây là dự án y tế trọng điểm của tỉnh, Chủ tịch UBND tỉnh Cà Mau yêu cầu các đơn vị thi công với tinh thần trách nhiệm cao nhất, bảo đảm công trình hoàn thành đúng kế hoạch, đáp ứng kỳ vọng của lãnh đạo tỉnh và người dân trong việc nâng cao chất lượng chăm sóc sức khỏe trên địa bàn.
-
