Tổng công ty Điện lực Dầu khí Việt Nam (PV Power - mã chứng khoán POW) được thành lập từ năm 2007, là đơn vị thành viên của Tập đoàn Dầu khí Việt Nam (Petrovietnam).
PV Power sở hữu 8 nhà máy điện trên cả nước với tổng công suất phát 4.205 MW, chiếm khoảng 5,4% tổng công suất phát điện thiết kế của Việt Nam. Đây cũng là đơn vị có công suất tối đa lớn thứ hai trong số các doanh nghiệp niêm yết, chỉ sau EVN Genco 3.
Hiện tại, PV Power đang là chủ đầu tư dự án nhà máy điện Nhơn Trạch 3 và 4 đặt tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai. Dự án này có quy mô công suất 1.500 MW, tổng mức đầu tư 1,4 tỷ USD.
Đây là dự án nhiệt điện sở sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam và là một trong số ít tổ máy tuabin khí có công suất (trên 500 MW) cũng như hiệu suất khí (trên 60%) lớn nhất trên thế giới.
Khi đi vào hoạt động, dự án nhà máy điện Nhơn Trạch 3 và 4 sẽ góp phần thực hiện cam kết phát thải ròng về 0 vào năm 2050 của Chính phủ tại COP26 và bổ sung 9 tỷ kWh điện/năm.
.png)

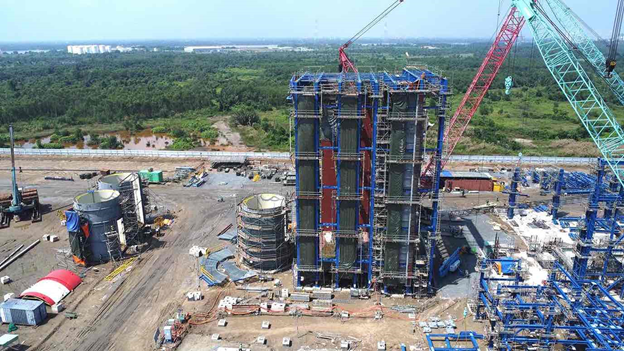

PV Power là chủ đầu tư dự án nhà máy điện Nhơn Trạch 3 và 4 đặt tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai
Mới đây, PV Power đã công bố kết quả kinh doanh ước tính trong tháng 1/2024 với doanh thu ước đạt 2.015 tỷ đồng, đạt 82% kế hoạch tháng. Trong đó, nhà máy điện Vũng Áng 1 đóng góp 1.007 tỷ đồng doanh thu, nhà máy điện Cà Mau 1 và 2 đóng góp hơn 843 tỷ đồng.
Trong tháng đầu năm 2024, doanh thu bán điện của PV Power ước đạt 1.971 tỷ đồng, tăng 15% so với cùng kỳ năm ngoái. Sản lượng phát điện ước đạt 1.232 triệu kWh.
Doanh nghiệp này cho biết, tháng 1 là thời điểm mùa khô tại miền Bắc và miền Nam, cuối mùa mưa và bắt đầu chuyển sang mùa khô ở miền Trung. Giá điện thị trường toàn phần bình quân dự kiến khoảng 1.450 đồng/kWh.
Trước đó, PV Power đã công bố kế hoạch kinh doanh cả năm 2024 với tổng doanh thu 23.960 tỷ đồng, lợi nhuận sau thuế 929 tỷ đồng, đều giảm 22% so với thực hiện năm 2023. Mục tiêu tổng sản lượng điện sản xuất cả năm đạt 16,7 tỷ kWh.
Liên quan đến dự án nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4, tính đến thời điểm hiện tại, tiến độ tổng thể EPC dự án ước đạt khoảng 65,6% so với kế hoạch 75,1% (chậm 9,5% so với kế hoạch).
Thời gian tới, PV Power cho biết sẽ tiếp tục thực hiện công tác thu xếp vốn, đàm phán hợp đồng mua bán khí và hợp đồng mua bán điện cho dự án theo đúng tiến độ.
Theo kế hoạch, nhà máy Nhơn Trạch 3 phát điện thương mại vào tháng 11/2024 và nhà máy Nhơn Trạch 4 sẽ phát điện vào tháng 5/2025.
-
Dự án điện hạt nhân đầu tiên của Việt Nam vừa đạt bước tiến mới
Việt Nam đã cơ bản thống nhất được với phía Nga dự thảo Hiệp định về hợp tác xây dựng nhà máy điện hạt nhân Ninh Thuận 1.
-
Điểm danh loạt dự án điện then chốt được Phó Thủ tướng chỉ đạo đẩy nhanh tiến độ
Phó Thủ tướng yêu cầu tập trung thúc đẩy tiến độ các dự án nguồn điện trọng điểm, trong đó nhấn mạnh nhiệm vụ bảo đảm đóng điện và vận hành thương mại đúng kế hoạch nhà máy nhiệt điện Quảng Trạch I, đồng thời triển khai đồng bộ công tác chuẩn bị đầu ...
-
Phó Thủ tướng kiểm tra tiến độ siêu dự án gần 12 tỷ USD
Về công tác giải phóng mặt bằng chuỗi dự án Trung tâm Điện lực Ô Môn - Lô B, Phó Thủ tướng yêu cầu Cần Thơ và An Giang hoàn tất việc bàn giao mặt bằng sạch cho chủ đầu tư chậm nhất trong quý 1/2026....
-
Tập đoàn Rosatom (Nga) cam kết hợp tác với Việt Nam xây dựng nhà máy điện hạt nhân theo công nghệ hiện đại nhất
Chiều 11/12, Thủ tướng Chính phủ Phạm Minh Chính đã điện đàm với Tổng Giám đốc Tập đoàn Nhà nước về Năng lượng nguyên tử Liên bang Nga (Rosatom) Alexey Likhachev về hợp tác phát triển ngành công nghiệp năng lượng nguyên tử, trong đó có Nhà máy điện h...
-
An Giang quy hoạch 2 dự án điện sinh khối hơn 4.000 tỷ - Đây là VỊ TRÍ cụ thể!
Tỉnh An Giang dự kiến quy hoạch, đầu tư 2 dự án nhà máy điện sinh khối, gồm nhà máy điện sinh khối An Giang 1 và nhà máy điện sinh khối Núi Tô 1 với tổng mức đầu tư hơn 4.000 tỷ đồng.

.png)
