19/09/2024 2:28 PM
Dự án nhà máy điện Nhơn Trạch 3 và 4 do PV Power làm chủ đầu tư tại tỉnh Đồng Nai có công suất 1.500 MW, tổng mức đầu tư khoảng 1,4 tỷ USD.

Nhà máy nhiệt điện Nhơn Trạch 3 và 4 là dự án quan trọng của quốc gia, thuộc Quy hoạch điện VII điều chỉnh, do Tổng Công ty Điện lực Dầu khí Việt Nam (PV Power) làm chủ đầu tư.

Dự án này có quy mô công suất 1.500 MW, tổng mức đầu tư khoảng 1,4 tỷ USD. Đây là nhà máy nhiệt điện sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam.

EVNNPT họp rà soát tiến độ các dự án giải tỏa công suất nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4

Hiện nay Tổng công ty Truyền tải điện quốc gia (EVNNPT) đang triển khai đầu tư xây dựng 4 dự án lưới điện đồng bộ với nhà máy điện Nhơn Trạch 3 và 4.

Trong đó, 3 dự án Trạm biến áp (TBA) 220kV Khu công nghiệp Nhơn Trạch và đấu nối; đường dây 220kV nhà máy điện Nhơn Trạch 3 - TBA 500kV Long Thành; đường dây 500kV nhà máy điện Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè giao Ban QLDA các công trình điện miền Nam quản lý điều hành.

Dự án đường dây 220kV nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái giao Ban quản lý dự án truyền tải điện quản lý điều hành.

Việc hoàn thành các công trình đường dây 220kV và 500kV đấu nối nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 với hệ thống điện quốc gia giúp tăng tổng công suất nguồn thêm hơn 1.600MW.

Ngày 30/8/2024, Văn phòng Chính phủ có thông báo kết luận truyền đạt ý kiến chỉ đạo của Phó Thủ tướng Chính phủ Trần Hồng Hà yêu cầu UBND tỉnh Đồng Nai chỉ đạo xử lý khó khăn, vướng mắc trong công tác giải phóng mặt bằng các dự án lưới điện đồng bộ giải tỏa công suất các nhà máy điện.

Phấn đấu bàn giao mặt bằng trong tháng 10/2024 để có thể sớm hoàn thành dự án, đảm bảo giải tỏa công suất cho dự án nhà máy điện Nhơn Trạch 3 và 4 vào cuối năm 2025.

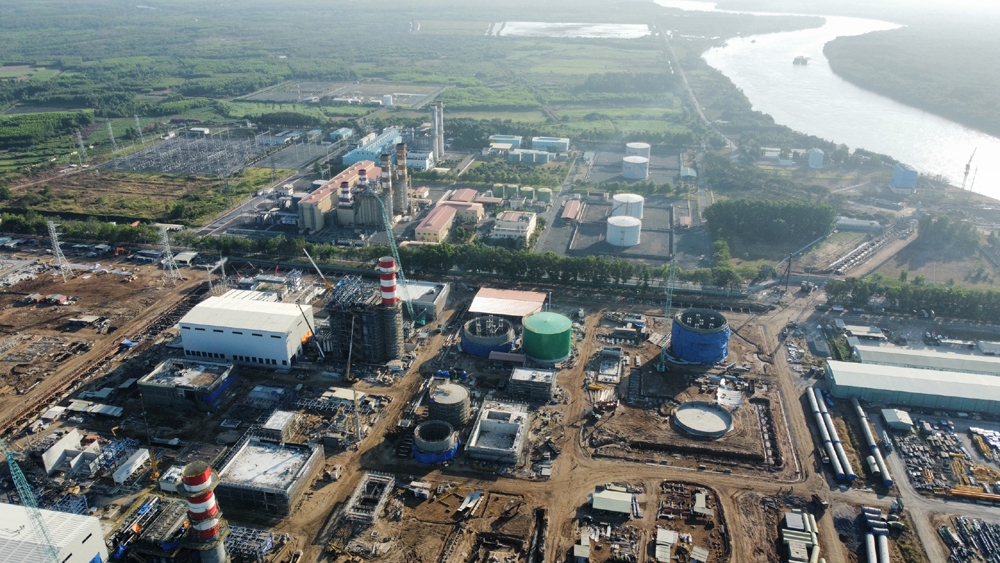

Dự án nhà máy điện Nhơn Trạch 3 và 4

Theo báo cáo của EVNNPT, hiện nay các dự án đang gặp khó khăn vướng mắc về giải phóng mặt bằng.

Tại cuộc họp Ban Chỉ đạo rà soát tiến độ các dự án giải tỏa công suất nhà máy điện Nhơn Trạch 3, 4 mới đây, lãnh đạo EVNNPT nhấn mạnh, dự án có ý nghĩa quan trọng trong việc giải tỏa công suất nhà máy điện Nhơn Trạch 3, Nhơn Trạch 4 nhằm đảm bảo cung cấp điện cho hệ thống.

Hiện nay, các vướng mắc liên quan đến thủ tục pháp lý đang được dần tháo gỡ. Do đó, lãnh đạo EVNNPT yêu cầu các đơn vị liên quan cần tiếp tục chủ động bám sát và phối hợp chặt chẽ với UBND tỉnh Đồng Nai trong việc tháo gỡ các vướng mắc khó khăn liên quan đến công tác quy hoạch, kế hoạch sử dụng đất và bồi thường giải phóng mặt bằng các dự án.

EVNNPT yêu cầu nhà thầu thi công nhận mặt bằng đến đâu tổ chức thi công ngay đến đó, bảo đảm yêu cầu về kỹ thuật và chất lượng công trình, đáp ứng tiến độ vận hành thương mại của nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4.

Trong đó, hàng tuần phải báo cáo Tổng công ty tình hình thực hiện cụm các dự án phục vụ cấp điện thử nghiệm và giải phóng công suất của nhà máy điện Nhơn Trạch 3, 4. Đối với khó khăn vướng mắc trong quá trình triển khai phải báo cáo tiến độ hàng ngày.

Thúy Hà
  • Facebook
  • Chia sẻ
  •   Lưu tin
  •   Báo cáo

    Báo cáo vi phạm

Mọi ý kiến đóng góp cũng như thắc mắc liên quan đến thị trường bất động sản xin gửi về địa chỉ email: [email protected]; Đường dây nóng: 0942.825.711.
CafeLand.vn là Network bất động sản hàng đầu tại Việt Nam và duy nhất chuyên về bất động sản. Cập nhật thực trạng thị trường bất động sản hiện nay, cung cấp cho các độc giả những thông tin chính xác và những góc nhìn phân tích nhận định về thị trường bất động sản từ các chuyên gia trong ngành. Ngoài ra, CafeLand còn cung cấp cho độc giả tất cả các thông tin về sự kiên, dự án, các xu hướng phong thủy, nhà ở để các bạn có cái nhìn tổng quan hơn về thông tin mua bán nhà đất tại Việt Nam.
