Ngày 5/11, Phó Chủ tịch UBND tỉnh Đồng Nai Hồ Văn Hà đã làm việc với Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng.
Theo báo cáo của Tập đoàn Điện lực Việt Nam (EVN), trên địa bàn tỉnh Đồng Nai hiện có dự án nhà máy thủy điện Trị An mở rộng và nhóm dự án lưới điện giải tỏa công suất nhà máy nhiệt điện Nhơn Trạch 3, 4 nằm trong danh mục dự án năng lượng trọng điểm quốc gia đang được triển khai. Trong quá trình thực hiện, vẫn còn nhiều khó khăn, vướng mắc, đặc biệt là trong công tác giải phóng mặt bằng.

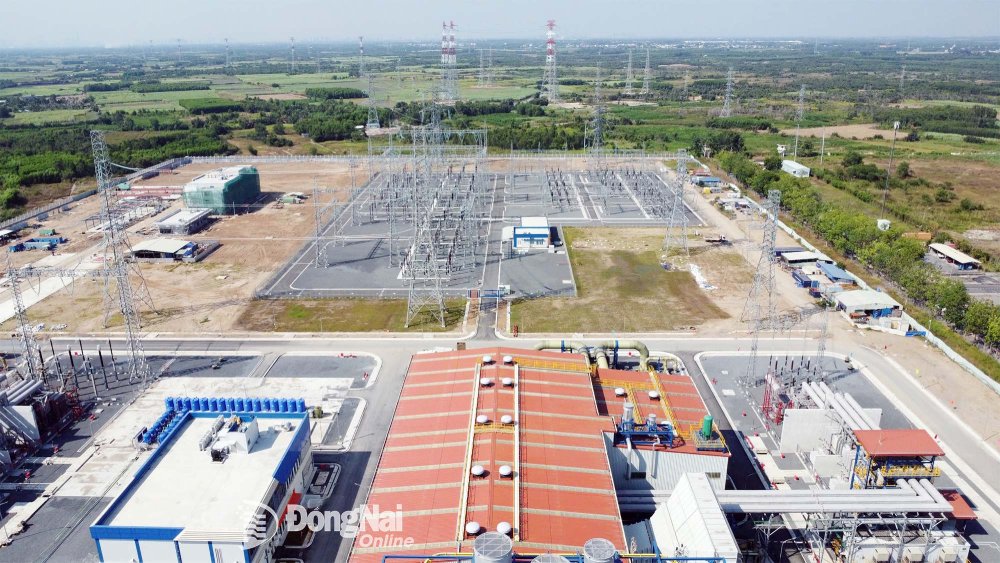

Sân phân phối điện và đường dây giải tỏa công suất cho nhà máy điện Nhơn Trạch 3 và 4. Ảnh: Báo Đồng Nai
Đối với dự án thủy điện Trị An mở rộng, nhiều hạng mục thuộc đường găng tiến độ như cửa lấy nước, đường ống áp lực, bãi đổ thải, khu vực 2 đầu cầu Hiếu Liêm... vẫn chưa thể thi công theo kế hoạch do chưa được bàn giao mặt bằng.
Tại công trình chính, còn 28 thửa đất giao khoán chưa phê duyệt phương án bồi thường, hỗ trợ, tái định cư. Chủ đầu tư kiến nghị tỉnh Đồng Nai chỉ đạo địa phương hoàn tất công tác bàn giao toàn bộ mặt bằng trong tháng 11/2025 để đảm bảo tiến độ dự án.
Phó Chủ tịch UBND tỉnh Đồng Nai cho rằng, tiến độ bàn giao mặt bằng của dự án đang chậm so với yêu cầu của Trung ương, nếu tiếp tục kéo dài sẽ ảnh hưởng lớn đến tiến độ thi công và phát triển kinh tế - xã hội của tỉnh.
Đối với nhóm 5 dự án lưới điện giải tỏa công suất cho nhà máy điện Nhơn Trạch 3 và 4, Ban Quản lý dự án các công trình điện miền Nam cho biết, có 2 dự án đã hoàn thành nhưng thủ tục chưa xong, còn 3 dự án vướng mắc chủ yếu liên quan đến lập, phê duyệt phương án bồi thường và chi trả tiền cho hộ dân.
Chủ đầu tư kiến nghị UBND tỉnh Đồng Nai chỉ đạo các xã: Đại Phước, Phước An, Nhơn Trạch và An Phước khẩn trương hoàn tất các thủ tục, bàn giao mặt bằng trong tháng 11/2025 để thi công, sớm phát huy hiệu quả đầu tư của các nhà máy điện.
Đối với dự án này, lãnh đạo UBND tỉnh Đồng Nai yêu cầu các địa phương khẩn trương tháo gỡ các vướng mắc liên quan đến mặt bằng.
“Hằng tuần, chủ đầu tư, địa phương gửi báo cáo tiến độ, vướng mắc phát sinh về cho UBND tỉnh thông qua Sở Công Thương để kịp thời có chỉ đạo giải quyết”, Phó Chủ tịch UBND tỉnh Đồng Nai chỉ đạo.
Về mặt bằng, đối với nhà máy thủy điện Trị An mở rộng, tỉnh Đồng Nai chỉ đạo xã và các đơn vị bàn giao mặt bằng càng sớm càng tốt, chậm nhất là ngày 15/11. Tương tự, với các dự án giải tỏa công suất Nhà máy Điện Nhơn Trạch 3 và 4 phấn đấu xong mặt bằng trước ngày 15/11.
EVN được yêu cầu phối hợp chặt chẽ với địa phương trong việc chi trả tiền cho các hộ dân; cung cấp đầy đủ hồ sơ để địa phương hoàn tất thủ tục pháp lý; chỉ đạo nhà thầu đẩy nhanh tiến độ thi công ngay khi có mặt bằng.
-
Đồng Nai mở mới tuyến đường dài 2km đi qua 2 xã kết nối với sân bay
Đường tỉnh 25C đoạn từ Quốc lộ 51 đến hương lộ 19 trên địa bàn 2 xã Phước An và Long Phước, tỉnh Đồng Nai có chiều dài hơn 2km. Đây là một trong những tuyến đường mới được xây dựng kết nối với sân bay Long Thành.
-
Sau cầu Nhơn Trạch, đây là DANH SÁCH 8 cây cầu mới sắp xây nối TP.HCM với Đồng Nai
Từ TP.HCM sang Đồng Nai, sắp tới sẽ không chỉ có cầu Nhơn Trạch, cầu Đồng Nai hay cầu Long Thành. Hai địa phương vừa thống nhất đầu tư 8 cây cầu mới, tạo bước đột phá về giao thông và kết nối vùng Đông Nam Bộ.
-
Lãnh đạo tỉnh Đồng Nai yêu cầu đẩy nhanh giải phóng mặt bằng cao tốc Gia Nghĩa - Chơn Thành
Chủ tịch HĐND tỉnh Đồng Nai đề nghị các địa phương, đơn vị liên quan cần tiếp tục đẩy mạnh công tác giải phóng mặt bằng để triển khai thực hiện dự án cao tốc Gia Nghĩa - Chơn Thành. Các nhà thầu, đơn vị thi công được yêu cầu tranh thủ thời tiết nắng ráo, bắt tay vào thi công dự án tại các điểm đã được bàn giao mặt bằng sạch.
-
Tiến độ giải phóng mặt bằng Khu công nghiệp Biên Hòa 1 tại Đồng Nai
Trung tâm Phát triển quỹ đất tỉnh Đồng Nai được giao thực hiện bồi thường, giải phóng mặt bằng Khu công nghiệp Biên Hòa 1 với tổng diện tích hơn 296ha. Đến nay, đã có khoảng 135ha đất sạch, đạt hơn 45% tổng diện tích.
-
Hàng trăm tỷ tiền bồi thường Vành đai 4 qua Đồng Nai đã được duyệt: Lộ diện các khu vực đầu tiên
Vành đai 4 TP.HCM đoạn qua Đồng Nai đang bước vào giai đoạn tăng tốc giải phóng mặt bằng, khi hơn 837 tỷ đồng bồi thường đã được phê duyệt. Trong đó, Trảng Bom đã có phương án bồi thường đợt 1 hơn 161 tỷ đồng, còn xã Xuân Đường đang niêm yết phương á...
-
Bcons động thổ dự án 2.800 căn hộ ở thành phố Đồng Nai
Ngày 27/5, Tập đoàn Bcons tổ chức lễ động thổ dự án Khu nhà ở phức hợp cao tầng phường Tam Hiệp trên đường Phan Trung, thuộc phường Tam Hiệp, Thành phố Đồng Nai.
-
Đồng Nai thu hồi quyết định chấp thuận đầu tư dự án căn hộ 1.400 tỷ
UBND TP. Đồng Nai đã ban hành Quyết định số 324/QĐ-UBND bãi bỏ hai văn bản quan trọng liên quan đến dự án Khu thương mại và nhà ở cao tầng theo quy hoạch tại phường Trần Biên (trước đây là phường Thống Nhất, TP. Biên Hòa) của Công ty Cổ phần Vật liệu...
-
Danh sách 19 dự án tại Đồng Nai phải tăng tốc: Cao tốc, vành đai cùng góp mặt
Đồng Nai đang tăng tốc đẩy nhanh giải ngân đầu tư công năm 2026 khi 19 dự án được đăng ký tổ chức thi công liên tục. Đáng chú ý, danh sách này có loạt công trình giao thông trọng điểm như cao tốc Biên Hòa - Vũng Tàu, Vành đai 3 TP.HCM, đường 25B, 25C...
-
Siêu nút giao kết nối 2 cao tốc lớn ở Đông Nam Bộ hoàn thành: Khu vực nào hưởng lợi lớn?
Nút giao Long Thành - điểm kết nối trực tiếp cao tốc Biên Hòa - Vũng Tàu với cao tốc TP.HCM - Long Thành - Dầu Giây dự kiến sẽ vận hành đầy đủ các nhánh còn lại vào cuối tháng 5/2026, qua đó mở rộng khả năng kết nối liên vùng cho khu vực Đông Nam Bộ....
.png)
