Thanh tra Chính phủ vừa có thông báo Kết luận thanh tra toàn diện quá trình đề xuất, triển khai thực hiện Dự án nhà máy xi măng Quang Sơn và hoạt động sản xuất kinh doanh.

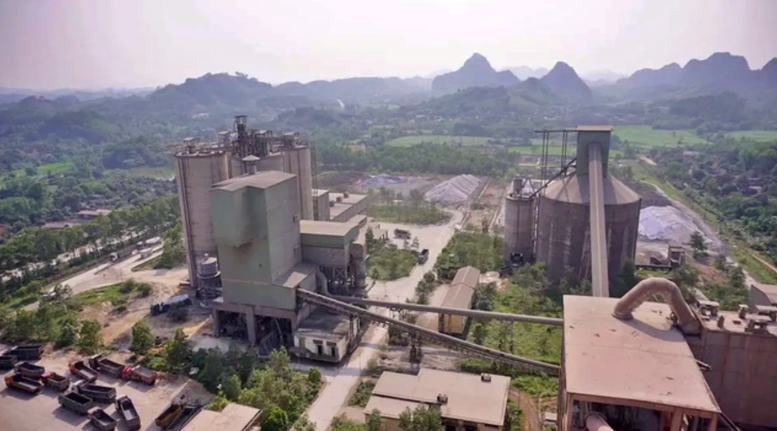

Dự án này được đầu tư xây dựng trên địa bàn huyện Đồng Hỷ và Võ Nhai (cũ), tỉnh Thái Nguyên; kết quả hoạt động kinh doanh đến ngày 31/12/2021 thua lỗ gần 1.950 tỷ đồng.
Theo kết luận thanh tra, Tổng Công ty cổ phần Xây dựng Công nghiệp Việt Nam (Vinaincon) phê duyệt điều chỉnh vượt tổng mức đầu tư là không đúng thẩm quyền, không đúng quy định, vi phạm Luật Đấu thầu, Luật Xây dựng, không đúng với chỉ đạo của Thủ tướng Chính phủ và có nguy cơ gây thiệt hại số tiền hơn 1.000 tỷ đồng; còn thu lợi bất chính trong thăm dò, khai thác tài nguyên số tiền trên 46 tỷ đồng.
Căn cứ hồ sơ, tài liệu và kết quả xác minh, Thanh tra Chính phủ cho rằng việc triển khai, thực hiện dự án có dấu hiệu vi phạm quy định về đấu thầu gây hậu quả nghiêm trọng theo Điều 222; dấu hiệu vi phạm quy định về đầu tư công trình xây dựng gây hậu quả nghiêm trọng theo Điều 224 và tội thiếu trách nhiệm gây hậu quả nghiêm trọng theo Điều 360 của Bộ luật Hình sự 2015, được sửa đổi, bổ sung năm 2017 tại các gói thầu số 01, 02, 03.
Thanh tra Chính phủ còn chuyển thông tin để Bộ Công an giao cơ quan chức năng xác minh đối với một số gói thầu tư vấn và gói thầu xây lắp tại gói thầu 32A, gói thầu số 13, gói thầu số 14, gói thầu số 19.
Một số sai phạm khác với số tiền gần 364 tỷ đồng do Vinaincon điều chỉnh vượt tổng mức đầu tư, không đúng thẩm quyền, không được phép điều chỉnh bù trượt giá theo quy định của pháp luật, nguy cơ gây thiệt hại cũng được Thanh tra Chính phủ đề nghị làm rõ.
Tổng Thanh tra Chính phủ kiến nghị Thủ tướng giao Bộ Công an tiếp nhận hồ sơ, tài liệu vụ việc do cơ quan thanh tra chuyển sang để xử lý theo quy định pháp luật.
Bộ Công Thương, Bộ Tài chính và một số bộ có liên quan, UBND tỉnh Thái Nguyên tổ chức kiểm điểm trách nhiệm tập thể, cá nhân qua các thời kỳ trong việc thực hiện chức trách, nhiệm vụ được giao, tham mưu, đề xuất, thiếu kiểm tra để xảy ra thiếu sót, sai phạm.
-
Vì sao Quảng Ninh quyết định di dời nhà máy xi măng Cẩm Phả trước năm 2030?
Nhà máy xi măng Cẩm Phả được Thủ tướng Chính phủ phê duyệt năm 2002 với tổng mức vốn đầu tư hơn 6.000 tỷ đồng. Đây là nhà máy xi măng lò quay có công suất lớn đầu tiên ở Việt Nam.
-
Thủ tướng chỉ đạo nóng về thông tin “các nhà máy xi măng thua lỗ, có nguy cơ dừng sản xuất”
Thủ tướng Chính phủ giao Phó Thủ tướng Trần Hồng Hà và Bộ trưởng Bộ Xây dựng xử lý thông tin báo chí và dư luận liên quan đến nội dung "Các nhà máy xi măng thua lỗ, có nguy cơ dừng sản xuất", báo cáo Thủ tướng Chính phủ trước ngày 25/1/2025.
-
Bộ Xây dựng đề nghị UBND các tỉnh, thành phố chỉ đạo, kiểm tra các công ty xi măng chưa lắp đặt để đôn đốc việc lắp đặt và vận hành hệ thống phát điện tận dụng nhiệt khí thải. Theo đó, việc đầu tư hệ thống phát điện nhiệt khí thải lò nung xi măng giúp giảm được 25-30% chi phí điện năng cho sản xuất.
-
Thái Nguyên kích hoạt loạt dự án 4,3 tỷ USD
Không khí xúc tiến đầu tư tại Thái Nguyên sôi động ngay từ đầu năm khi hàng loạt dự án quy mô lớn được trao quyết định đầu tư và ký kết hợp tác, với tổng vốn cam kết lên tới 4,3 tỷ USD.
-
Sớm kết nối đường vành đai 5 Thái Nguyên-Bắc Ninh
Thực hiện quy hoạch được phê duyệt, đường vành đai 5 vùng Thủ đô Hà Nội đi qua các tỉnh Thái Nguyên-Bắc Giang (nay là Bắc Ninh) với 4 làn xe, đến nay Thái Nguyên đã xây dựng xong đoạn đường này trên địa bàn tỉnh, nhưng chưa thể kết nối với tỉnh Bắc N...
-
Sẵn sàng cho Hội nghị xúc tiến đầu tư tỉnh Thái Nguyên năm 2026
Sáng 4/1, đồng chí Bùi Văn Lương, Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch Thường trực UBND tỉnh, chủ trì Hội nghị tổng duyệt các nội dung, chương trình chuẩn bị tổ chức Hội nghị xúc tiến đầu tư tỉnh Thái Nguyên năm 2026....
-
Thái Nguyên giao gần 9 ha đất cho doanh nghiệp triển khai dự án Khu dân cư số 1
UBND tỉnh Thái Nguyên vừa ban hành quyết định giao đất cho Công ty Cổ phần Tập đoàn HM Việt Nam để triển khai dự án Khu dân cư số 1 xã Tân Đức tại xã Kha Sơn.
-
Thái Nguyên chỉ đạo nóng vụ dân nộp 95% tiền mua đất từ 2021 nhưng chưa được giao đất
Trước phản ánh của đại diện 60 công dân phường Gia Sàng về việc đã nộp tới 95% giá trị hợp đồng mua đất tại Dự án Khu đô thị số 11 từ năm 2021 nhưng đến nay vẫn chưa được bàn giao đất và cấp Giấy chứng nhận quyền sử dụng đất, Chủ tịch UBND tỉnh Thái ...

.png)
