Ngày 7/5, ông Bùi Văn Kiên - Phó Tổng Giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Trưởng Ban Chỉ đạo điều hành các dự án giải tỏa công suất nhà máy điện Nhơn Trạch 3 và 4 đã chủ trì cuộc họp rà soát tiến độ thực hiện các dự án truyền tải liên quan.
Cụm dự án này có ý nghĩa quan trọng trong việc đảm bảo truyền tải công suất từ nhà máy điện Nhơn Trạch 3 và 4, tăng cường liên kết lưới điện khu vực phía Nam, nhất là tại tỉnh Đồng Nai. Khi hoàn thành, các dự án sẽ góp phần bảo đảm an ninh năng lượng và tăng nguồn thu cho địa phương.

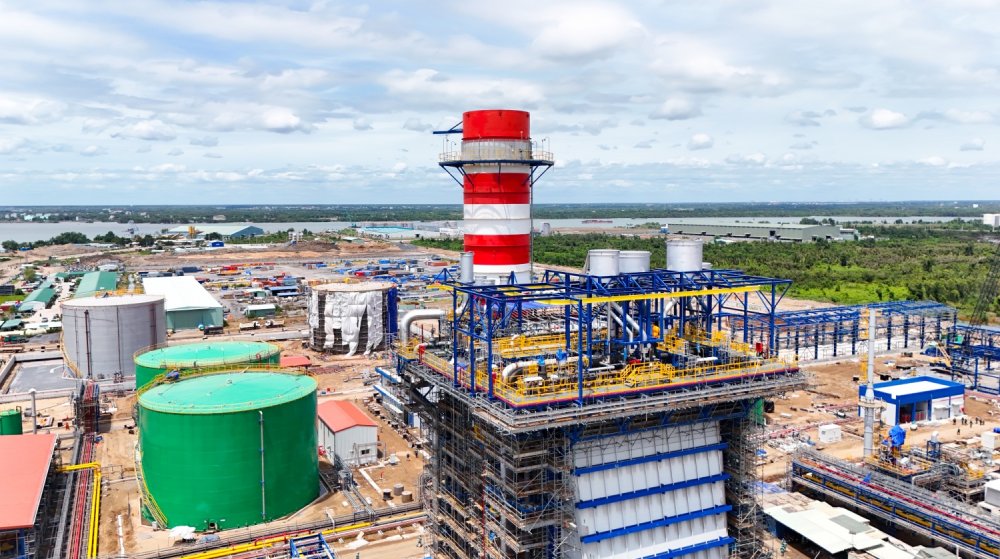

Nhà máy điện Nhơn Trạch 3 và 4 được xây dựng tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai
Được biết, nhà máy điện Nhơn Trạch 3 và 4 được xây dựng tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai. Đây là dự án nhiệt điện sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam. Nhà máy có quy mô công suất 1.500MW, tổng mức đầu tư 1,4 tỷ USD.
Tại cuộc họp, Ban Quản lý dự án Truyền tải điện (NPTPMB) - đơn vị phụ trách dự án đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái cho biết, công trình đang trong giai đoạn thi công móng, dựng cột. Tuy nhiên, dự án gặp vướng mắc do chưa có đơn giá đất và phương án bồi thường. Mục tiêu hoàn thành vào quý 2/2025.
Ban Quản lý dự án các công trình điện miền Nam (SPMB) cho biết, dự án đường dây 500kV Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè đã đóng điện cuối năm 2024. Trong khi đó, dự án đường dây 220kV Nhơn Trạch 3 - TBA 500kV Long Thành dự kiến hoàn thành quý 4/2025.
Dự án đường dây 220kV TBA 500kV Long Thành - Khu Công nghệ cao đang làm thủ tục khởi công quý 4/2026, đóng điện quý 4/2027. Dự án Trạm biến áp 220kV KCN Nhơn Trạch và đấu nối đang triển khai thi công, phấn đấu hoàn thành trong quý 4/2025.
Lãnh đạo EVNNPT ghi nhận nỗ lực của các đơn vị trên trong thời gian qua, đồng thời yêu cầu tiếp tục phối hợp chặt chẽ với địa phương, xử lý dứt điểm các vướng mắc về giải phóng mặt bằng, tổ chức thi công cuốn chiếu để kịp tiến độ phát điện thương mại của nhà máy điện Nhơn Trạch 3 trong tháng 6/2025 và Nhơn Trạch 4 vào tháng 8/2025.
-
Dự án nhà máy nhiệt điện hơn 1,4 tỷ USD tại Nhơn trạch, Đồng Nai đón nhận tin vui
Dự án đường dây 500kV Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè là dự án trọng điểm, phục vụ giải tỏa công suất, kết nối nhà máy điện Nhơn Trạch 4. Việc hoàn thành dự án góp phần đảm bảo cung ứng điện cho các phụ tải của các tỉnh miền Nam ngay từ năm 2025.
-
Long Thành và Nhơn Trạch sẽ trở thành đô thị sân bay như Changi của Singapore
Long Thành và một phần huyện Nhơn Trạch được quy hoạch phát triển theo mô hình đô thị sân bay đã được áp dụng thành công như Dubai, Frankfurt (Đức) và Changi (Singapore).
-
Tiến độ lập quy hoạch các đô thị Biên Hòa, Nhơn Trạch, Trảng Bom, Long Thành hiện đang đến đâu?
UBND tỉnh Đồng Nai vừa tổ chức Hội nghị chuyên đề về công tác quy hoạch xây dựng, quy hoạch đô thị và phát triển đô thị sau khi quy hoạch tỉnh được phê duyệt. Trong đó có thông tin về tiến độ lập quy hoạch các đô thị trên địa bàn tỉnh.
-
Chủ đầu tư đã rót bao nhiêu tiền vào dự án điện 1,4 tỷ USD tại Nhơn Trạch, Đồng Nai?
Tính đến cuối quý 3/2024, PV Power đã đầu tư 17.516 tỷ đồng vào dự án nhà máy điện khí Nhơn Trạch 3 và 4 tại huyện Nhơn Trạch, Đồng Nai. Đây là nhà máy nhiệt điện sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam.
-
Đồng Nai có thêm khu công nghiệp 305ha, hơn 8.000 lao động ngay mặt tiền Quốc lộ 56 và cao tốc
Ban Quản lý các Khu công nghiệp, Khu kinh tế TP Đồng Nai vừa phê duyệt Quy hoạch phân khu tỷ lệ 1/2.000 Khu công nghiệp Hàng Gòn tại phường Hàng Gòn, TP Đồng Nai, mở đường cho việc triển khai dự án đầu tư xây dựng và kinh doanh kết cấu hạ tầng khu cô...
-
Đồng Nai đề xuất hệ số biến động giá đất lên 5 lần, hệ số K sẽ thay đổi ra sao?
Sau khi đã ban hành hệ số điều chỉnh giá đất (hệ số K), TP Đồng Nai tiếp tục đề xuất xây dựng khung giới hạn cho hệ số điều chỉnh mức biến động thị trường về giá đất. Theo đó, hệ số biến động có thể được điều chỉnh từ 0,5 lần đến tối đa 5 lần....
-
Nhơn Trạch có quỹ đất 358ha chuẩn bị đấu giá, hơn 2.930 tỷ dành cho giải phóng mặt bằng
Đồng Nai vừa phê duyệt Báo cáo nghiên cứu khả thi dự án tạo lập quỹ đất khoảng 358ha tại phường Nhơn Trạch với tổng mức đầu tư gần 3.304 tỷ đồng, trong đó hơn 2.931 tỷ đồng dành cho chi phí bồi thường, hỗ trợ....
-
Một phường của Đồng Nai thu hồi hơn 45.000m2 đất để làm metro kết nối sân bay
Hơn 45.000m2 đất tại phường Nhơn Trạch sẽ được thu hồi để triển khai tuyến metro dài 43,5km kết nối TP.HCM với Trung tâm hành chính TP Đồng Nai và sân bay Long Thành.
-

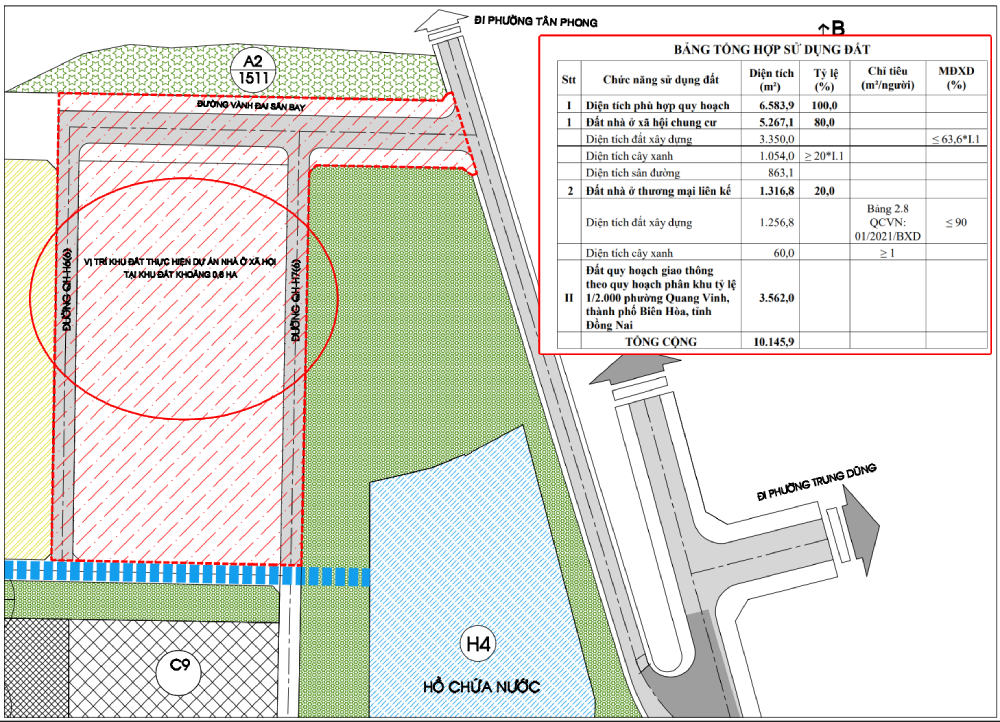

Đồng Nai công bố thông tin dự án nhà ở xã hội mới cao 21 tầng tại phường trung tâm
Sở Xây dựng thành phố Đồng Nai vừa công khai thông tin dự án nhà ở xã hội tại phường Trấn Biên, gồm một khối chung cư cao 21 tầng với khoảng 574 căn hộ. Dự án có vốn đầu tư hơn 1.142 tỷ đồng và đang tiếp nhận hồ sơ nhà đầu tư đến hết ngày 15/9....
