Ngày 6/11, Bộ trưởng Bộ Công thương Nguyễn Hồng Diên đã làm việc với các bộ, ngành, địa phương liên quan đến các dự án lưới điện, trong đó có các dự án đồng bộ lưới điện nhà máy điện Nhơn Trạch 3 và 4 tại Đồng Nai.
Theo báo cáo của Tập đoàn Điện lực Việt Nam (EVN), trên địa bàn tỉnh Đồng Nai có 4 dự án để đồng bộ với nhà máy điện Nhơn Trạch 3 và 4 là đường dây 500kV Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè; đường dây 220kV nhà máy nhiệt điện Nhơn Trạch 3 - Trạm biến áp 500kV Long Thành; Trạm biến áp 220kV Khu công nghiệp Nhơn Trạch và đấu nối; đường dây 220kV Nhơn Trạch 3 rẽ Mỹ Xuân - Cát Lái.
Hiện tại, có 2 vướng mắc chung ở các dự án trên là việc giải tỏa công suất cho nhà máy điện Nhơn Trạch 3 và 4 chưa thực hiện công tác bồi thường giải phóng mặt bằng. Thứ 2 là về công tác thực hiện giá đất cụ thể để thực hiện dự án.

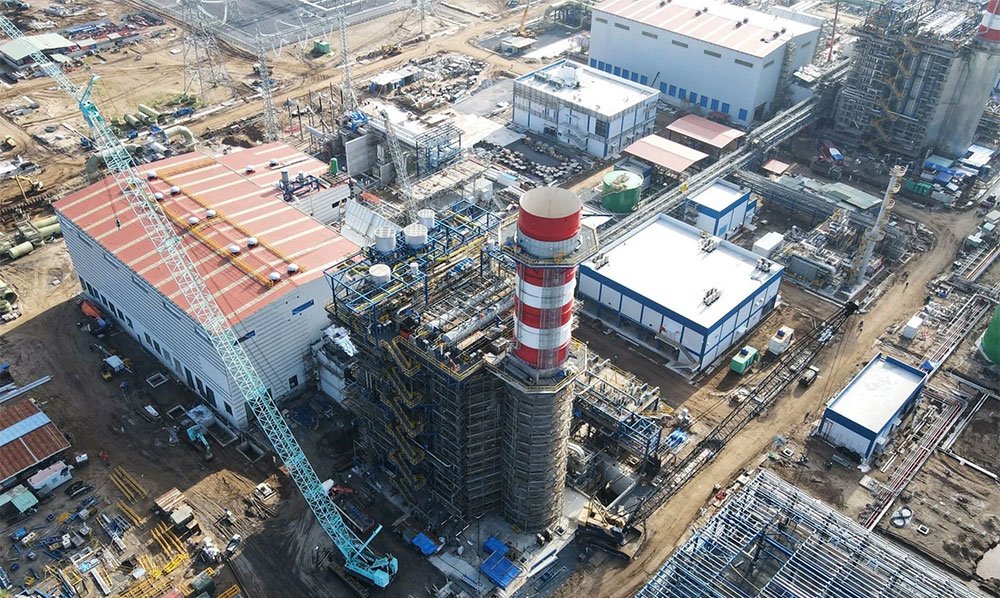

Nhà máy điện Nhơn Trạch 3 và 4 tại Đồng Nai
EVN kiến nghị UBND tỉnh Đồng Nai phê duyệt bổ sung quy hoạch/kế hoạch sử dụng đất của huyện Nhơn Trạch, hoàn thành trong tháng 12/2024. Trong tháng 11/2024, tỉnh ban hành quyết định về trình tự thực hiện bồi thường giải phóng mặt bằng, giá đất, cây trồng.
Tại hội nghị, Phó chủ tịch UBND tỉnh Đồng Nai Võ Văn Phi đã báo cáo 2 vướng mắc liên quan đến dự án điện đó là hướng tuyến và chủ trương đầu tư để đủ cơ sở pháp lý trình HĐND tỉnh thông qua nghị quyết dự án thu hồi đất.
Theo tỉnh này, cần có chính sách hỗ trợ, nhất là hỗ trợ ảnh hưởng dưới hành lang lưới điện thông thoáng hơn để tạo sự đồng thuận cao của người dân.
Tỉnh Đồng Nai sẽ tiếp tục phối hợp ngành điện thực hiện các nhiệm vụ, đồng thời chỉ đạo các địa phương triển khai nhiệm vụ bồi thường giải phóng mặt bằng để thi công.
Bộ trưởng Bộ Công thương Nguyễn Hồng Diên cho rằng, dự án nhà máy điện Nhơn Trạch 3 và 4 đã phát điện thử nghiệm tuy nhiên các dự án đường dây truyền tải đồng bộ với dự án này còn chậm.
Bộ trưởng Nguyễn Hồng Diên đề nghị, tỉnh Đồng Nai bàn giao mặt bằng để chủ đầu tư thi công dự án trước ngày 15/11 tới đây. Đồng thời quan tâm tháo gỡ các vướng mắc quy hoạch, kế hoạch sử dụng đất.
-
Tiến độ loạt quy hoạch chung các đô thị Biên Hòa, Long Thành, Nhơn Trạch, Trảng Bom hiện nay ra sao?
Chủ tịch UBND tỉnh Đồng Nai Võ Tấn Đức vừa chủ trì buổi làm việc với các sở, ngành và các địa phương về tình hình thực hiện lập quy hoạch chung, quy hoạch phân khu đô thị trên địa bàn tỉnh.
-
Dự án nhiệt điện 1,4 tỷ USD tại Nhơn trạch, Đồng Nai khi nào vận hành?
Dự án nhà máy điện Nhơn Trạch 3 và 4 có quy mô công suất 1.500 MW, tổng mức đầu tư khoảng 1,4 tỷ USD. Đây là nhà máy nhiệt điện sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam.
-
An Giang quy hoạch 2 dự án điện sinh khối hơn 4.000 tỷ - Đây là VỊ TRÍ cụ thể!
Tỉnh An Giang dự kiến quy hoạch, đầu tư 2 dự án nhà máy điện sinh khối, gồm nhà máy điện sinh khối An Giang 1 và nhà máy điện sinh khối Núi Tô 1 với tổng mức đầu tư hơn 4.000 tỷ đồng.
-
Điện gió ngoài khơi cần giải pháp đồng bộ về pháp lý, cơ chế và hạ tầng để bứt tốc
Góp ý cho dự thảo Nghị quyết của Quốc hội về cơ chế, chính sách phát triển năng lượng quốc gia giai đoạn 2026-2030, các đại biểu Quốc hội cho rằng muốn khai thác tiềm năng điện gió ngoài khơi, Việt Nam cần giải pháp đồng bộ về pháp lý, cơ chế và cơ s...
-
Chính thức: Phê duyệt DANH MỤC các công trình, dự án trọng điểm ngành năng lượng
Trong danh mục các công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng vừa được phê duyệt, có 32 dự án nguồn điện, gồm 21 dự án nhiệt điện, 9 dự án thủy điện và 2 dự án điện gió ngoài khơi....
-
Cần 136 tỷ USD phát triển nguồn và lưới điện giai đoạn 2026-2030
Thông tin từ Bộ Công thương, dự báo nhu cầu vốn phát triển nguồn và lưới điện giai đoạn 2026-2030 khoảng 136 tỷ USD
-
Tập đoàn Nhật Bản thông tin về tiến độ dự án điện khí 12 tỷ USD
Tại cuộc gặp Thủ tướng Phạm Minh Chính, Tập đoàn Mitsui đã báo cáo về những bước tiến mới trong chuỗi dự án khí Lô B, đồng thời cho biết sẽ cùng các đối tác Việt Nam đẩy nhanh tiến độ toàn bộ chuỗi dự án....
