Tại dự án xây dựng trụ sở Bộ Ngoại giao, Kiểm toán Nhà nước cho biết, việc xác định quy mô dự án và khả năng đáp ứng nguồn vốn đầu tư theo tiến độ thực hiện dự án chưa hợp lý dẫn đến khi thực hiện phải cắt giảm quy mô, kéo dài tiến độ, điều chỉnh tổng mức đầu tư…

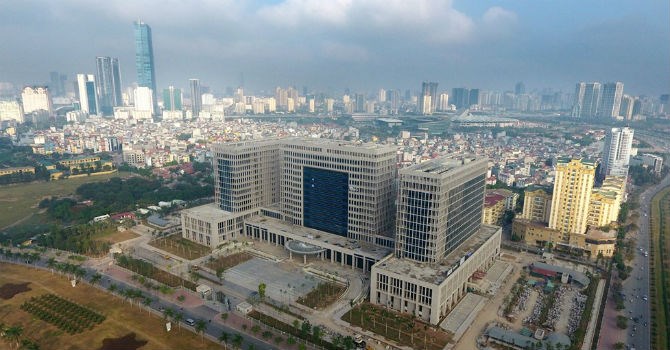

Trụ sở mới của Bộ Ngoại giao. Ảnh: Zing
Kiểm toán Nhà nước vừa công bố báo cáo kiểm toán hoạt động xây dựng và việc quản lý, sử dụng vốn đầu tư dự án xây dựng trụ sở mới Bộ Ngoại giao (đợt 6). Thời gian kiểm toán được tiến hành từ ngày 5/10/2016 đến 30/11/2016.
Dự án xây dựng trụ sở mới Bộ Ngoại giao là dự án thuộc nhóm A, công trình cấp đặc biệt được tách làm 2 dự án thành phần gồm dự án chuẩn bị mặt bằng và dự án xây dựng công trình chính được phê duyệt tại Quyết định 1999 ngày 7/7/2009 của Bộ Ngoại giao với tổng mức đầu tư 3.484 tỷ đồng.
Tuy nhiên, quá trình thực hiện do nhiều nguyên nhân như biến động giá cả vật tư, vật liệu xây dựng, tiền lương nhân công, tỷ giá… Bộ Ngoại giao đã ban hành Quyết định 1394 ngày 14/7/2014 phê duyệt tổng mức đầu tư điều chỉnh dự án giai đoạn 1 lên 4.022,7 tỷ đồng.
Trên cơ sở tổng mức đầu tư điều chỉnh giai đoạn 1 được duyệt, Ban quản lý đã phê duyệt dự toán các gói thầu với tổng giá trị là 5.952,7 tỷ đồng, vượt tổng mức đầu tư được phê duyệt.
Theo Kiểm toán Nhà nước, việc xác định cơ cấu chi phí các gói thầu trong tổng mức đầu tư điều chỉnh giai đoạn 1 chưa hợp lý. Với việc xác định số lượng vật tư, thiết bị của các gói thầu để thi công và đưa vào sử dụng các hạng mục của dự án trong giai đoạn 1 như yêu cầu của Quyết định 1394 ngày 14/7/2014 chưa phù hợp với yêu cầu kỹ thuật của dự án, dẫn đến việc số lượng vật tư thiết bị phải lắp đặt trong giai đoạn 1 vượt số lượng trong cơ cấu tổng mức đầu tư đã được phê duyệt.
Kiểm toán cũng chỉ ra rằng, việc phân chia và xác định số lượng vật tư thiết bị cần lắp đặt cho giai đoạn 1 theo yêu cầu phân kỳ đầu tư của dự án (do CTCP Công nghệ xây dựng và môi trường lập) không đáp ứng yêu cầu kỹ thuật và tính đồng bộ của cả hệ thống. Đến thời điểm kiểm toán, dự án chưa được phê duyệt điều chỉnh cơ cấu tổng mức đầu tư giai đoạn 1.
Kiểm toán Nhà nước cho biết, Ban quản lý dự án đã tích cực đôn đốc các nhà thầu đẩy nhanh tiến độ và tìm các biện pháp thực hiện tuy nhiên, tổng thể các gói thầu được kiểm toán đều bị chậm tiến độ.
Nguyên nhân chậm tiến độ được chỉ ra do điều chỉnh cơ cấu tổng mức đầu tư, phân kỳ giai đoạn đầu tư và phụ thuộc vào tiến độ phân bổ kế hoạch vốn của dự án.
Đánh giá về tính hiệu quả của dự án, kiểm toán cho biết, chủ đầu tư và ban quản lý đã có nhiều biện pháp nâng cao hiệu quả của dự án. Hiện dự án đang trong quá trình triển khai thực hiện, đến thời điểm kiểm toán giá trị thực hiện là 3.406 tỷ đồng/tổng mức đầu tư 4.022 tỷ đồng, các công việc cơ bản hoàn thành.
Cũng theo kiểm toán, việc xác định quy mô dự án và khả năng đáp ứng nguồn vốn đầu tư theo tiến độ thực hiện dự án chưa hợp lý (theo quyết định ngày 7/7/2009 của Bộ Ngoại giao dự kiến hoàn thành năm 2014) dẫn đến khi thực hiện dự án phải cắt giảm quy mô, kéo dài tiến độ, điều chỉnh tổng mức đầu tư và phân kỳ đầu tư.
“Việc phân kỳ đầu tư dự án thành 2 giai đoạn trong khi một số hạng mục dùng chung cho cả dự án đã xây dựng xong và một số hạng mục đang xây dựng dở dang dẫn đến việc làm giảm tính kinh tế và hiệu quả của dự án do chưa phát huy được hết hiệu quả sử dụng của các hạng mục đã xây dựng”, báo cáo kiểm toán cho hay.
Bên cạnh đó, kiểm toán cũng cho biết, công tác quản lý, thực hiện dự án còn một số sai sót dẫn đến phải điều chỉnh số liệu theo kết quả kiểm toán cũng làm ảnh hưởng đến tính kinh tế của dự án.
Về tính hiệu lực của dự án, Kiểm toán Nhà nước cho biết, tiến độ dự án chậm so với kế hoạch ban đầu, phải gia hạn thời gian thi công làm ảnh hưởng đến tính hiệu lực của dự án.
Theo đó, Kiểm toán Nhà nước kiến nghị Bộ Ngoại giao rút kinh nghiệm trong việc phê duyệt hình thức hợp đồng theo đơn giá cố định khi định mức chưa được phê duyệt; đơn giá vật tư, thiết bị chưa được xác định chính xác là chưa đủ điều kiện theo quy định; chỉ đạo ban quản lý dự án rà soát dự toán các gói thầu chi tiết, tránh tình trạng tổng các dự toán gói thầu lớn hơn tổng mức đầu tư được phê duyệt…
Nguyễn Thảo (Bizlive)
VIP
Chỉ từ 5,3 tỉ sở hữu ngay shophouse mặt đại lộ Nam Sông Mã, sẵn sổ đỏ
5 tỷ 300 triệu- 83.75m2
Hàm Rồng, Thanh Hóa
Hôm nay
0986436***
VIP
Căn hộ 2 ngủ -65 m2 chung cư Vinhomes Thanh Hóa-2.5 tỷ
2 tỷ 500 triệu- 65m2
Hạc Thành, Thanh Hóa
Hôm nay
0392171***
VIP
Top nhà vị trí đẹp 7.5 x 10.5m 1 trệt 5 lầu Tôn Thất Tùng Quận 1 TP.HCM
36 tỷ 800 triệu- 75m2
Bến Thành, TP. Hồ Chí Minh
Hôm nay
0817409***
VIP
THỜI ĐIỂM VÀNG SỞ HỮU ĐẤT VÀNG XÂY BUILDING – CỘNG HÒA, TÂN BÌNH
350 tỷ - 1028m2
Tân Bình, TP. Hồ Chí Minh
Hôm nay
0938816***
VIP
Giỏ hàng 10 căn độc quyền CĐT Lavida Plus 2MT Nguyễn Văn Linh, 30% nhận nhà ngay
3 tỷ 880 triệu- 55m2
Tân Hưng, TP. Hồ Chí Minh
Hôm nay
0902828***
VIP
CĂN HỘ MELIA NHA TRANG
PARAMOUNT SIGNATURE – Căn hộ TRỰC DIỆN BIỂN
Thương lượng- 45m2
Bắc Nha Trang, Khánh Hòa
Hôm nay
0369530***
VIP
Siêu phẩm Opera Residence - Vị thế độc tôn tầm nhìn vĩnh cửu
25 tỷ - 0m2
An Khánh, TP. Hồ Chí Minh
Hôm nay
0903654***
Mọi ý kiến đóng góp cũng như thắc mắc liên quan đến thị trường bất động sản xin gửi về địa chỉ email: [email protected]; Đường dây nóng: 0942.825.711.

.png)
