Ngày 9/6, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Bình Dương Võ Văn Minh đã chủ trì cuộc họp trực tuyến với các địa phương trong tỉnh để đánh giá tiến độ thực hiện công tác bồi thường, giải phóng mặt bằng dự án đường cao tốc TP.HCM - Thủ Dầu Một - Chơn Thành và đường Vành đai 4 TP.HCM.
Theo báo cáo của Ban Quản lý dự án đầu tư xây dựng các công trình giao thông tỉnh Bình Dương, dự án thành phần 1 - giải phóng mặt bằng đường cao tốc TP.HCM - Thủ Dầu Một - Chơn Thành có tổng mức đầu tư hơn 8.283 tỷ đồng.
Tuyến cao tốc này đi qua Bình Dương (TP Thuận An, TP Tân Uyên, Bắc Tân Uyên, Phú Giáo và Bàu Bàng) có chiều dài hơn 45km, với tổng diện tích đất thu hồi khoảng 322ha, có 1.651 hộ dân và tổ chức bị ảnh hưởng, dự kiến bố trí tái định cư 194 trường hợp.
Đến nay, công tác thông báo thu hồi đất toàn dự án thành phần 1 đạt 85%, dự kiến hoàn thành trong tháng 6/2025. Công tác đo đạc hiện đạt 99%, kiểm đếm đạt 68%, dự kiến sẽ hoàn thành trong tháng 6/2025.
Tổng diện tích nhận bàn giao mặt bằng đạt 11,6%; dự kiến ngày 10/6 sẽ bàn giao tiếp 7,9ha đoạn qua huyện Bàu Bàng.

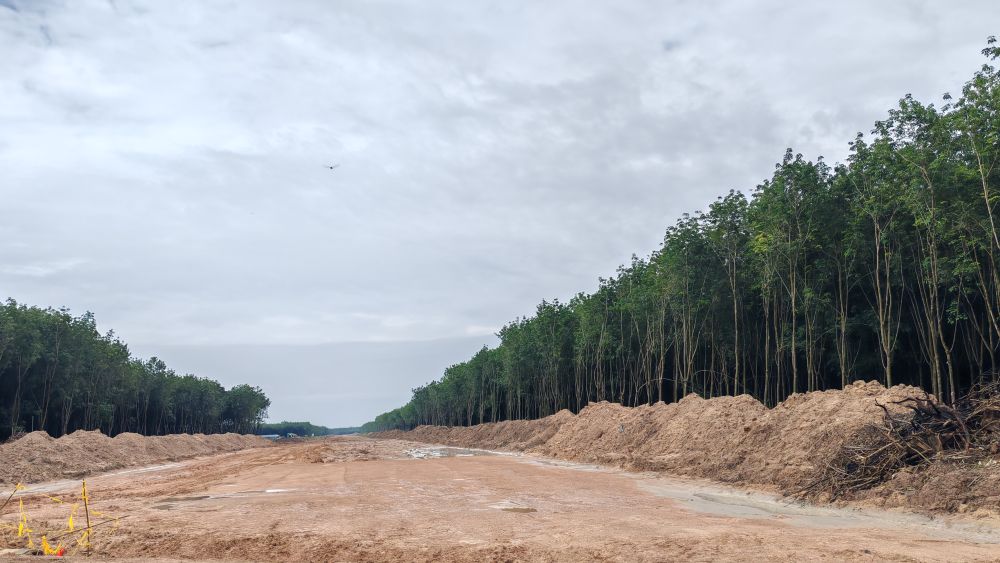

Dự án thành phần 1 - Giải phóng mặt bằng tuyến đường cao tốc TP.HCM - Thủ Dầu Một - Chơn Thành đoạn qua huyện Phú Giáo, tỉnh Bình Dương
Đối với dự án thành phần 1 - Giải phóng mặt bằng đường Vành đai 4 TP.HCM, đoạn từ cầu Thủ Biên - sông Sài Gòn, diện tích đất dự kiến thu hồi 239,8ha; tổng số hộ bị ảnh hưởng khoảng 1.451 trường hợp, trong đó có khoảng 300 trường hợp thuộc diện bố trí tái định cư.
Đến nay, công tác thông báo thu hồi đất đạt 97%; đã đo đạc thực địa đạt 53%; kiểm đếm đạt 52%; 4 địa phương đã ban hành quyết định phê duyệt đơn giá bồi thường đất.
Với dự án đường Thủ Biên - Đất Cuốc, phần dự án đã triển khai trước đây đạt 98,5% khối lượng nhưng vẫn còn 12 hộ chưa bàn giao mặt bằng tại nhánh giao với đường ĐT746.
Phần mở rộng bổ sung phục vụ dự án PPP đường Vành đai 4 qua tỉnh Bình Dương cũng đã hoàn thành công tác đo đạc, kiểm kê 100% diện tích 28ha. Phương án bồi thường đợt 1 và 2 đã được thông qua với tổng giá trị 169 tỷ đồng.
Phát biểu kết luận cuộc họp, Chủ tịch UBND tỉnh Bình Dương Võ Văn Minh nhấn mạnh công tác bồi thường, giải phóng mặt bằng là khâu then chốt trong quá trình triển khai dự án, góp phần bảo đảm yêu cầu tiến độ đề ra.
Do đó, Chủ tịch UBND tỉnh Bình Dương đề nghị các sở, ngành, địa phương liên quan cần tập trung triển khai tốt phương án bồi thường, phối hợp tháo gỡ kịp thời những khó khăn vướng mắc.
“Tỉnh quyết tâm thực hiện hoàn thành công tác bồi thường, giải phóng mặt bằng, bảo đảm tiến độ thi công các dự án trọng điểm trên địa bàn”, Chủ tịch UBND tỉnh Bình Dương nhấn mạnh.
Được biết, cao tốc TP.HCM - Thủ Dầu Một - Chơn Thành là trục cao tốc Bắc - Nam của tỉnh Bình Dương, Bình Phước (trục xuyên tâm cắt qua đường Vành đai 4, Vành đai 3, dẫn đến đường Vành đai 2), nối tiếp tuyến cao tốc Gia Nghĩa - Chơn Thành.
Đoạn qua Bình Dương có điểm đầu tại đường Vành đai 3 TP.HCM thuộc địa phận TP Thuận An. Điểm cuối tại ranh giới 2 tỉnh Bình Dương và Bình Phước. Khi hoàn thành, tuyến cao tốc này sẽ kết nối từ đường Vành đai 3 TP.HCM đến thị xã Chơn Thành (tỉnh Bình Phước), tạo động lực phát triển khu vực Đông Nam Bộ, đồng thời mở rộng không gian đô thị và công nghiệp.
Đặc biệt, khi tuyến cao tốc Chơn Thành - Gia Nghĩa hoàn thành, sẽ tiếp tục kết nối với khu vực Tây Nguyên, thúc đẩy liên kết vùng, phát triển kinh tế - xã hội.
-
