Dự án “đắp chiếu” chờ vay vốn

11 năm qua, thủy điện Hồi Xuân vẫn đang thi công dang dở.
Thủy điện Hồi Xuân được xây dựng trên sông Mã tại huyện Quan Hóa (Thanh Hóa) có tổng mức đầu tư khoảng 3.320 tỷ đồng, công suất lắp máy 102MW với 3 tổ máy, sản lượng điện hàng năm 432 triệu KWh. Dự án do Công ty cổ phần đầu tư và xây dựng điện Hồi Xuân (VNECO - thuộc Tổng Công ty Cổ phần Xây dựng điện Việt Nam) làm chủ đầu tư, được khởi công vào tháng 3/2010.
Tuy nhiên, khi đang triển khai dự án, do không đủ năng lực về tài chính, VNECO đã phải dừng thi công. Đến tháng 6/2014, Công ty TNHH Dịch vụ - Thương mại - Sản xuất - Xây dựng Đông Mê Kông (Công ty Đông Mê Kông, trụ sở tại TP.HCM) mua lại cổ phần và trở thành cổ đông chính nắm giữ khoảng 90% cổ phần của VNECO.

Vật liệu ngổn ngang trên công trường.
Năm 2015, dự án thủy điện Hồi Xuân được chuyển giao cho Công ty Đông Mê Kông và được Chính phủ bảo lãnh cho khoản vay thương mại 125 triệu USD từ ngân hàng Goldman Sachs (Mỹ). Nhờ đó, dự án được thi công trở lại vào năm 2017, nhưng cũng chỉ được một thời gian, dự án phải dừng lại lần thứ 2 vì thiếu vốn.
Báo cáo của UBND huyện Quan Hóa cho hay, từ quý 2/2018 đến nay, dự án thủy điện Hồi Xuân đang tạm dừng thi công xây dựng do thiếu hụt vốn đầu tư khoảng 1.200 tỷ đồng.
Cũng theo UBND huyện Quan Hóa, hiện nay chủ đầu tư đã và đang tích cực làm việc với Văn phòng Chính phủ, Bộ Tài chính, Bộ Công thương, Bộ KH&ĐT, Bộ GTVT, Tập Đoàn điện lực Việt Nam (EVN) và các ngân hàng thương mại trong nước để ký kết hợp đồng mua bán điện và vay vốn bổ sung để triển khai tiếp tục dự án.

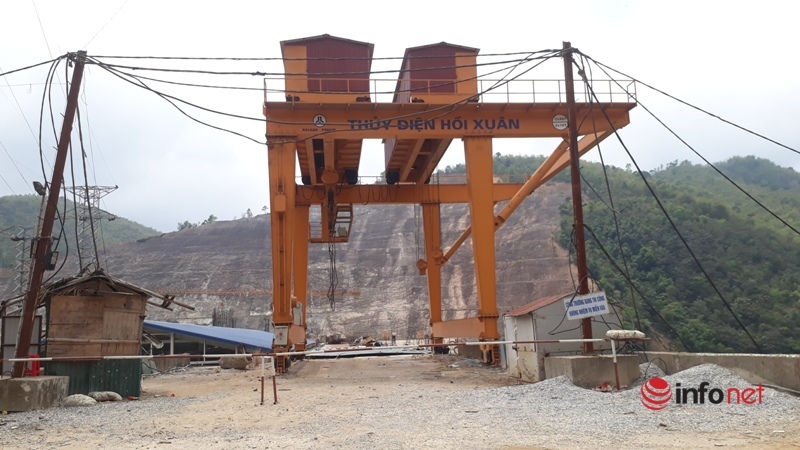

Qua quan sát của PV tại công trường, nhiều hạng mục thi công dang dở, máy móc hoen gỉ, nhà điều hành vắng bóng người...

Thủy điện đã nhiều lần dừng thi công do thiếu vốn.

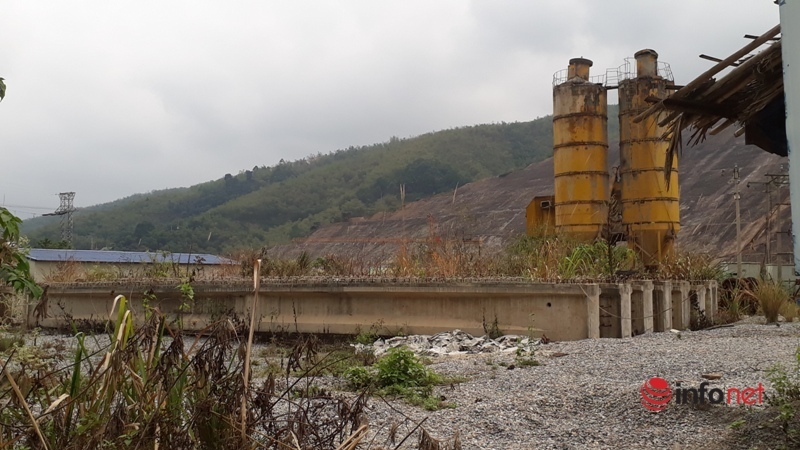

Những trụ cầu nằm phơi sương, cỏ mọc um tùm.

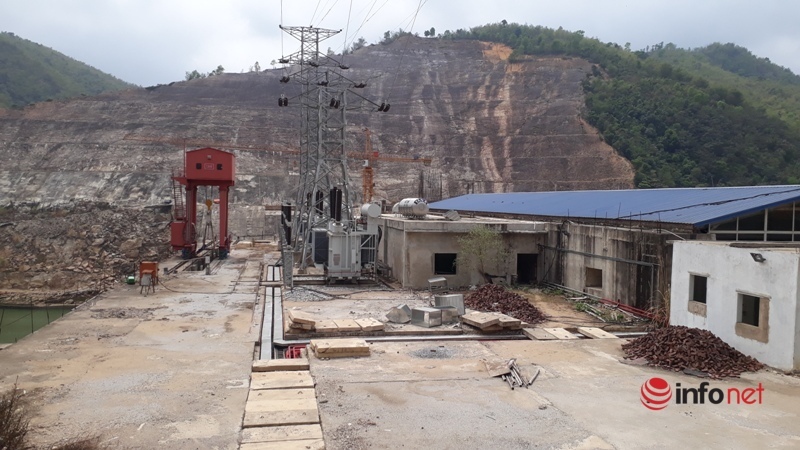

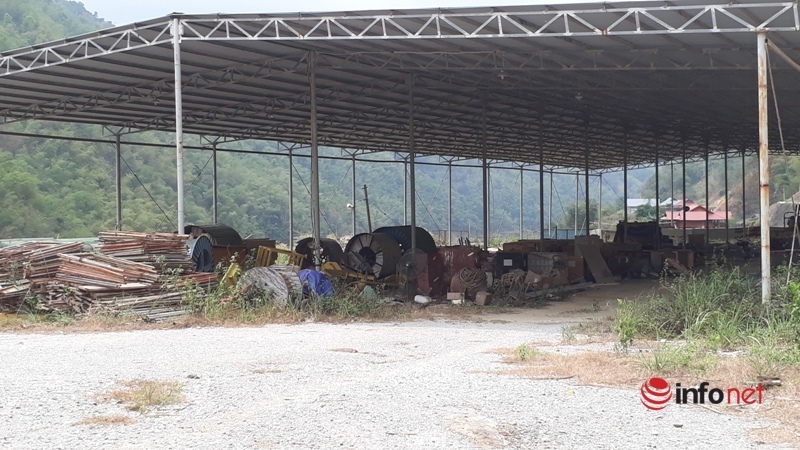

Máy móc la liệt, hoen gỉ trong nhà xưởng.
Nhiều công trình dân sinh vẽ ra trên giấy
Do thiếu vốn để triển khai dự án thủy điện Hồi Xuân nên chủ đầu tư đã dừng thi công, kéo theo nhiều công trình dân sinh đã cam kết với chính quyền địa phương chưa thực hiện.
Tại khu tái định cư (TĐC) bản Sa Lắng (xã Phú Xuân, huyện Quan Hóa), người dân vô cùng bức xúc, lo lắng khi chủ đầu tư thủy điện Hồi Xuân chưa hoàn thành cam kết về việc xây dựng nhà văn hóa, đường từ bến đò lên bản, mái kè taluy của khu TĐC, sân bóng chuyền...

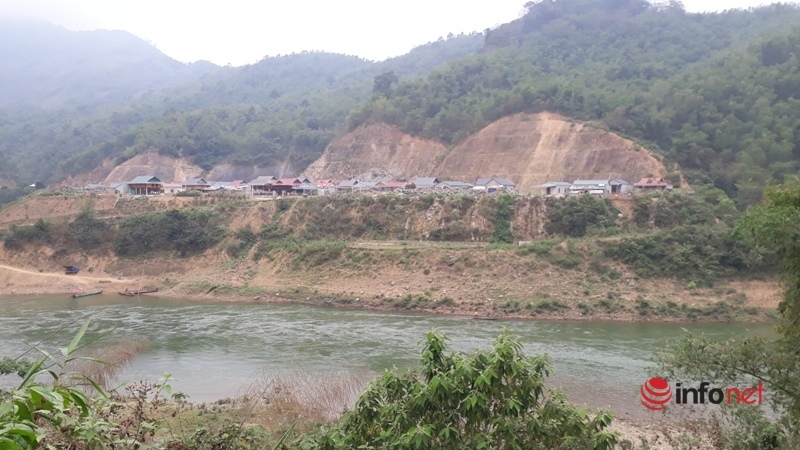

Người dân bất an khi taluy dương chưa được kè, cứ có mưa gió là đá rơi xuống vườn và nhà dân.

Taluy âm bị sạt lở xuống sông Mã.
Ông Cao Thanh Bình, trưởng bản Sa Lắng cho biết: "Khi lên TĐC, chúng tôi được chủ đầu tư cam kết kè taluy dương để vách núi đỡ sạt lở, kè taluy âm để không sạt xuống sông Mã. Rồi cả cam kết xây nhà văn hóa bản, đường bê tông từ bến đò lên bản, đường đi nghĩa địa, sân bóng chuyền, hệ thống kênh thoát nước..., nhưng rồi sau đó thủy điện không thi công nữa nên công trình họ hứa hẹn chẳng thấy đâu".
“Người dân vô cùng bức xúc về việc nợ công trình, chúng tôi đã kiến nghị các cơ quan chức năng nhưng đến nay thì vẫn chưa được giải quyết”, ông Bình nói thêm.

Ông Cao Thanh Bình, trưởng bản Sa Lắng bức xúc vì lời hứa của chủ đầu tư thủy điện chưa được thực hiện.
Không những thế, mái kè taluy dương chưa được thực hiện khiến những hộ dân trong khu TĐC nơm nớp lo sợ mỗi khi có mưa gió gây sạt lở đất, đá từ trên cao xuống đổ xuống vườn và nhà cửa.
Ông Cao Xuân Thắng, một người dân ở bản Sa Lắng chia sẻ nỗi bất an: "Lo lắng lắm chứ! Khi sống ở dưới chân núi, cứ mỗi khi mưa gió thì đất, đá lại sạt lở xuống vườn nên gia đình tôi đã phải làm nhà ra phía bên ngoài để sinh sống".
Trên thực tế, nhiều nhà dân đã có hiện tượng bị sụt lún, nứt nhà do khu tái định cư không được lu nền, bể nước tập trung thấp hơn so với nhà dân nên không thể đưa nước về nhà, các hộ phải tự góp tiền lại mua dây tự kéo nước từ mó về nhà để sử dụng. Không những thế, việc hỗ trợ sinh kế cho người dân TĐC thủy điện vẫn chưa thực hiện.

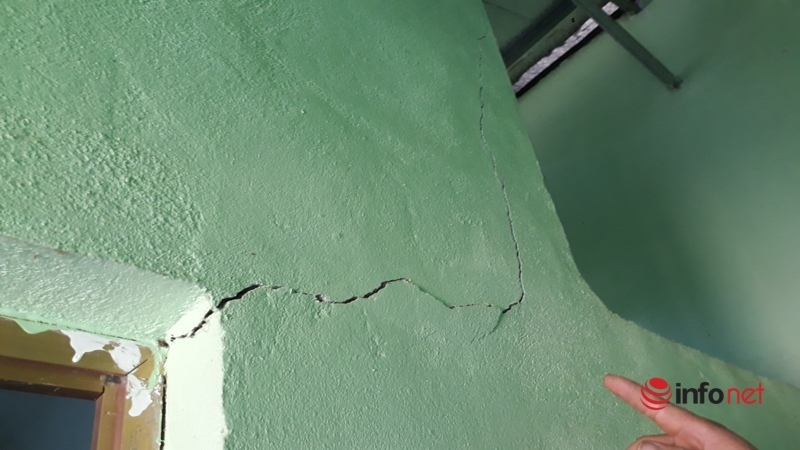

Nhiều nhà dân có hiện tượng bị nứt, sụt lún do chưa được lu nền.
Bà Phạm Thị Tuyết, Chủ tịch UBND xã Phú Xuân xác nhận thông tin thủy điện cam kết việc hoàn trả công trình nhưng đến nay vẫn chưa thực hiện cho nhân dân.
“Trên địa bàn xã còn nhiều vấn đề về đền bù của thủy điện và nợ công trình ở bản Sa Lắng, có nhiều nhà dân có hiện tượng bị nứt, sạt lở ta luy gây nguy hiểm. Tại nhiều cuộc họp chúng tôi cũng có ý kiến đề xuất về những hệ lụy của thủy điện trên địa bàn”, bà Tuyết nói.

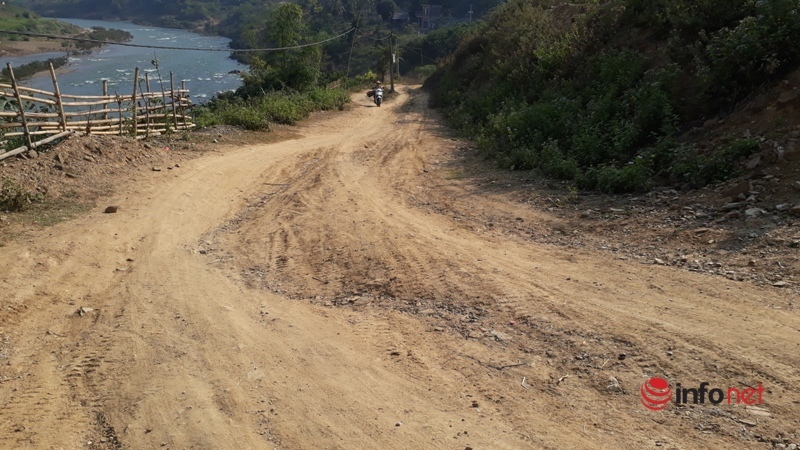

Đường từ bến đò lên bản vẫn chưa được đổ bê tông theo cam kết.
Ngoài những hạng mục bị "nợ" kể trên, theo UBND huyện Quan Hóa, hiện nay chủ đầu tư thủy điện Hồi Xuân vẫn chưa thực hiện thi công 5 tuyến đường giao thông (dài 4km), cùng với 2 cầu treo dân sinh bắc qua sông Mã vẫn đang thi công dang dở. Ngoài ra, chủ đầu tư đã phê duyệt nhưng chưa có kinh phí chi trả cho UBND huyện thực hiện việc xây dựng trường học, trạm y tế tại các xã Phú Xuân, Phú Lệ, Phú Sơn.
-
Thanh Hoá thành lập Cụm công nghiệp số 2 Quán Lào rộng 72ha
CafeLand - UBND tỉnh Thanh Hoá vừa có quyết định về việc thành lập Cụm công nghiệp số 2 thị trấn Quán Lào, huyện Yên Định.
-
Vì sao gần 100km cao tốc Bắc - Nam qua Thanh Hóa phải tính chuyện mở rộng sớm?
Sau hơn một năm khai thác, gần 100km cao tốc Bắc - Nam phía Đông đi qua địa bàn Thanh Hóa đang đứng trước đề xuất đầu tư mở rộng lên quy mô hoàn chỉnh 6 làn xe, trong bối cảnh lưu lượng phương tiện tăng nhanh....
-
Nhà ở xã hội tuần qua: 755 căn hộ tại quận 10 cũ có giá dự kiến hơn 21 triệu/m2; Thanh Hóa, Hải Phòng có thêm 2 dự án trên 1.000 tỷ đồng
TP.HCM chính thức mở bán 755 căn nhà ở xã hội (NOXH) tại quận 10 cũ; Thanh Hóa, Hải Phòng có thêm 2 dự án trên 1.000 tỷ đồng; Đồng Tháp ban hành Quyết định quy định giá thuê NOXH từ năm 2026… là những thông tin đáng chú ý về thị trường NOXH tuần qua....
-
Thanh Hoá sắp có dự án nhà ở xã hội hơn 1.500 tỷ đồng
Với tổng mức đầu tư sơ bộ hơn 1.551 tỷ đồng, đây là một trong những dự án nhà ở xã hội có quy mô vốn đáng chú ý trên địa bàn tỉnh trong giai đoạn hiện nay.
-
Thanh Hóa sắp có thêm khu dịch vụ thương mại và dân cư hơn 96 ha
Một không gian đô thị tích hợp giữa dịch vụ thương mại hiện đại và khu dân cư đồng bộ quy mô hơn 96 ha sắp sửa hình thành tại phường Đông Tiến và Đông Sơn.
-
Điều chỉnh loạt nội dung quan trọng trong khu đô thị gần 16 ha tại Thanh Hoá
UBND tỉnh Thanh Hóa vừa chính thức ban hành quyết định phê duyệt điều chỉnh cục bộ quy hoạch chi tiết Khu đô thị mới phía Nam thành phố Thanh Hóa (cũ). Việc điều chỉnh này nhằm tháo gỡ những vướng mắc về quỹ đất tái định cư, tối ưu hóa hạ tầng kỹ thu...

.png)
