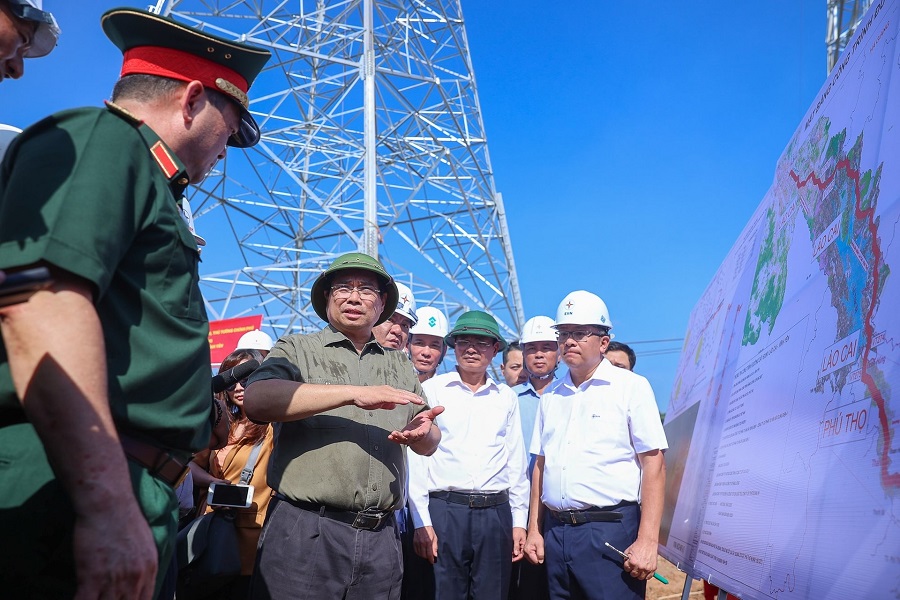

Thủ tướng trao đổi với các đơn vị tại vị trí móng cột VT404 trên địa bàn xã Thái Hoà - Ảnh: VGP/Nhật Bắc
Sáng 9/8, tại tỉnh Phú Thọ, Thủ tướng Phạm Minh Chính tới công trường, kiểm tra tiến độ và động viên, tặng quà các lực lượng tham gia thi công đường dây 500 kV Lào Cai-Vĩnh Yên, với yêu cầu tới ngày 19/8 phải hoàn thành dự án quan trọng quốc gia này.
Dự án Đường dây 500 kV Lào Cai - Vĩnh Yên là dự án quan trọng quốc gia, được Thủ tướng Chính phủ giao EVN làm chủ đầu tư. Dự án có tổng mức đầu tư hơn 7.410 tỷ đồng, có tổng chiều dài khoảng 229,5 km đi qua địa phận 31 xã thuộc 2 tỉnh Lào Cai và Phú Thọ, có tổng số 468 vị trí móng cột điện. Dự án ảnh hưởng đến 2.189 hộ dân, trong đó có 213 hộ phải tái định cư.
Đến nay, công tác giải phóng mặt bằng hoàn thành 468/468 vị trí móng cột; bàn giao mặt bằng hành lang tuyến được 196/242 khoảng néo, đạt 81%. Các đơn vị thi công đã hoàn thành 468/468 vị trí móng cột; lắp dựng cột thép được 306/468 vị trí cột, đang vận chuyển tập kết và lắp dựng 162 vị trí còn lại. Cùng với đó, đang tiến hành rải và kéo dây tại 22/242 khoảng néo.
EVN cho biết, công tác triển khai dự án đang gặp một số khó khăn, vướng mắc chính như: Điều kiện thời tiết, địa hình bất lợi; lực lượng nhân công của nhà thầu không đáp ứng đủ nhu cầu của Dự án trong điều kiện cường độ thi công cao, thời gian ngắn và triển khai đồng thời nhiều công việc; công tác giải phóng mặt bằng chưa hoàn thành, thậm chí một số hộ dân gây khó khăn, cản trở thi công.
Sau khi thị sát công trường, Thủ tướng Chính phủ đã có buổi làm việc với lãnh đạo các bộ, ngành, EVN - chủ đầu tư, các nhà thầu và lãnh đạo 2 tỉnh Lào Cai, Phú Thọ giải quyết các khó khăn, vướng mắc, quyết tâm hoàn thành dự án "càng sớm càng tốt".

Thủ tướng làm việc với lãnh đạo các bộ, ngành, EVN - chủ đầu tư, các nhà thầu và lãnh đạo 2 tỉnh Lào Cai, Phú Thọ - Ảnh: VGP/Nhật Bắc
Kế hoạch ban đầu của dự án là hoàn thành trong 2 năm, nhưng tại lễ khởi công (tháng 3/2025), Thủ tướng đã yêu cầu rút ngắn tiến độ, hoàn thành dự án trong 6 tháng và đến nay điều này chuẩn bị thành hiện thực.
Thủ tướng Chính phủ Phạm Minh Chính yêu cầu dứt khoát đến 19/8/2025 phải hoàn thành dự án để tăng cường khả năng vận hành an toàn, ổn định của Hệ thống điện quốc gia, giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc và các tỉnh lân cận, thúc đẩy phát triển kinh tế-xã hội, phát triển đô thị, công nghiệp, dịch vụ.
Do đó, các chủ thể liên quan "đã quyết tâm rồi, quyết tâm cao hơn nữa; đã cố gắng rồi, cố gắng hơn nữa; đã quyết liệt rồi, quyết liệt hơn nữa; đã tập trung trọng tâm, trọng điểm rồi, tập trung trọng điểm hơn nữa" để thúc đẩy đảm bảo tiến độ, chất lượng, kỹ thuật, mỹ thuật, an toàn lao động, bảo vệ môi trường trên toàn tuyến; đảm bảo đời sống vật chất, tinh thần, quyền và lợi ích hợp pháp, chính đáng của người dân bị ảnh hưởng bởi dự án, nơi ở mới tốt hơn nơi ở cũ.
Thủ tướng nêu rõ tổ chỉ huy tiền phương do Chủ tịch Hội đồng thành viên EVN làm Tổ trưởng, Tổ phó Thường trực là Tổng Giám đốc EVN, các thành viên là hai Bí thư Tỉnh uỷ Lào Cai và Phú Thọ, Thứ trưởng Quốc phòng, Bí thư Thứ nhất Trung ương Đoàn Thanh niên Cộng sản Hồ Chí Minh, lãnh đạo Quân khu 2 và phối hợp chặt chẽ, đồng bộ, nhịp nhàng, hiệu quả.
-
Dự án Trạm biến áp 500 kV Vĩnh Yên đủ điều kiện sẵn sàng đóng điện
Hội đồng nghiệm thu cấp chủ đầu tư Tổng công ty Truyền tải điện quốc gia (EVNNPT) vừa họp thống nhất dự án Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối đủ điều kiện đóng điện giai đoạn 1.
-
Kế hoạch EVN vay hơn 5.400 tỷ làm đường dây 500kV Lào Cai - Vĩnh Yên: Dự án này quan trọng thế nào?
Đường dây 500kV Lào Cai - Vĩnh Yên là công trình trọng điểm ngành năng lượng, được Thủ tướng Chính phủ chấp thuận chủ trương và nhà đầu tư. Dự án này đi qua địa phận 4 tỉnh Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc, dự kiến hoàn thành đi vào vận hành trước ngày 2/9/2025.
-
Chỉ đạo mới của Bộ Công Thương về dự án đường dây 500kV Lào Cai - Vĩnh Yên hơn 7.400 tỷ
Dự án đường dây 500kV Lào Cai - Vĩnh Yên có tổng mức đầu tư khoảng 7.411 tỷ đồng, đây sẽ là một trong những công trình trọng điểm vừa đáp ứng việc giải tỏa công suất của các dự án điện khu vực Tây Bắc.
-
Nghị định mới của Chính phủ chỉ cho phép tạm sử dụng rừng trong trường hợp dự án bắt buộc phải sử dụng trên diện tích có rừng do không thể bố trí trên diện tích đất khác. Đồng thời, UBND các tỉnh quyết định phê duyệt phương án tạm sử dụng rừng để thi công dự án lưới điện, đặc biệt là các tuyến đường dây truyền tải 500 kV.
-
Lào Cai khởi công cụm công nghiệp sinh thái 860 tỷ đồng
Ngày 7/5, tỉnh Lào Cai đã khởi công cụm công nghiệp Thống Nhất 1 tại xã Gia Phú với tổng vốn đầu tư khoảng 860 tỷ đồng.
-
Lào Cai khởi công khu đô thị sinh thái hơn 2.400 tỷ đồng trên đồi chè Ô Quý Hồ
Mới đây, Lào Cai đã khởi công dự án khu đô thị sinh thái Đồi chè Ô Quý Hồ (EcoSapa) tại phường Sa Pa.
-
Giúp người lao động an cư
Cùng với sự phát triển của các khu - cụm công nghiệp, số lượng công nhân, người lao động trên địa bàn tỉnh ngày càng tăng, kéo theo nhu cầu lớn về nhà ở ổn định. Vì vậy, quan tâm hỗ trợ nhà ở cho công nhân, người lao động đang là yêu cầu cấp thiết, g...
-
Thông tin mới tại tuyến cao tốc 53.000 tỷ nối Tây Bắc
Những thông tin mới về tuyến cao tốc Bảo Hà - Lai Châu với tổng mức đầu tư lên tới 53.000 tỷ đồng vừa được hai tỉnh Lào Cai và Lai Châu cập nhật, hé lộ tiến trình chuẩn bị đầu tư, phương án hướng tuyến và mốc thời gian triển khai của dự án....
-
Sắp mở bán nhà ở xã hội tại Lào Cai, giá bán gần 17 triệu/m2
Thị trường nhà ở xã hội tại Lào Cai sắp đón thêm một nguồn cung mới khi dự án Nhà ở xã hội Bình Minh Tây Bắc đang bước vào giai đoạn hoàn thiện những điều kiện cuối cùng để chính thức tiếp nhận hồ sơ đăng ký mua....
