Chính phủ vừa ban hành Nghị định 27/2024/NĐ-CP sửa đổi, bổ sung một số điều của Nghị định số 156/2018/NĐ-CP ngày 16/11/2018 của Chính phủ quy định chi tiết thi hành một số điều của Luật Lâm nghiệp; trong đó, Nghị định 27/2024/NĐ-CP bổ sung quy định về tạm sử dụng rừng.
Theo Nghị định 27/2024/NĐ-CP, tạm sử dụng rừng là việc sử dụng rừng để thực hiện thi công công trình tạm phục vụ thi công dự án lưới điện để phát triển kinh tế - xã hội vì lợi ích Quốc gia, công cộng theo quy định của pháp luật về xây dựng, điện lực và các pháp luật khác có liên quan nhưng không chuyển mục đích sử dụng rừng sang mục đích khác đối với diện tích tạm sử dụng rừng.

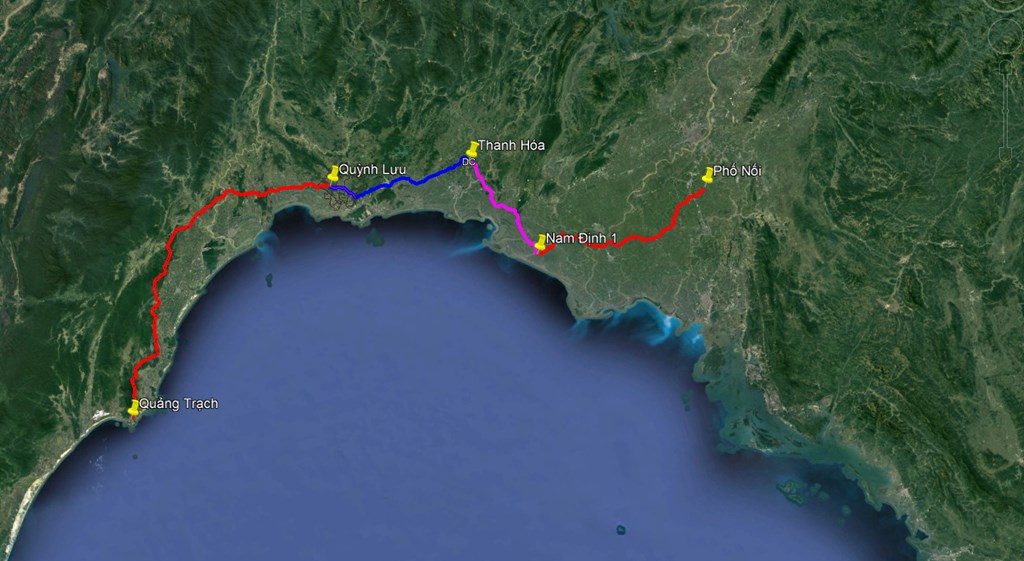

Dự án đường dây 500 kV mạch 3 dài 519 km nối từ Quảng Trạch (Quảng Bình) tới Phố Nối (Hưng Yên)
Nghị định 27/2024/NĐ-CP nêu rõ các điều kiện cần phải đáp ứng để được phê duyệt phương án tạm sử dụng rừng.
Theo đó, việc tạm sử dụng rừng chỉ được cho phép trong trường hợp dự án bắt buộc phải sử dụng trên diện tích có rừng do không thể bố trí trên diện tích đất khác.
Tuy nhiên, cần hạn chế tối đa diện tích tạm sử dụng rừng và chặt hạ cây rừng trong phạm vi diện tích được tạm sử dụng (không chặt hạ cây rừng có đường kính từ 20cm trở lên ở vị trí từ mặt đất đến vị trí 1,3m của thân cây).
Đối với từng dự án, trường hợp có cả chuyển mục đích sử dụng rừng sang mục đích khác và tạm sử dụng rừng phải có quyết định chủ trương chuyển mục đích sử dụng rừng sang mục đích sử dụng khác (đối với phần diện tích chuyển mục đích sử dụng rừng).
Nếu dự án không chuyển mục đích sử dụng rừng sang mục đích khác nhưng có tạm sử dụng rừng, phải có quyết định chủ trương đầu tư, hoặc chấp thuận chủ trương đầu tư, hoặc quyết định phê duyệt dự án đầu tư.
Diện tích tạm sử dụng phải được điều tra, đánh giá về hiện trạng, trữ lượng, tác động của việc tạm sử dụng rừng đối với hệ sinh thái rừng. Nội dung tác động vào rừng, trồng lại rừng, phục hồi rừng phải được thể hiện đầy đủ, chi tiết trong Phương án tạm sử dụng rừng.
Thời gian tạm sử dụng rừng phải được xác định rõ trong văn bản đề nghị quyết định phê duyệt Phương án tạm sử dụng rừng; không quá thời gian thực hiện dự án.
Không tạm sử dụng rừng trong khu bảo vệ nghiêm ngặt của rừng đặc dụng, phạm vi diện tích rừng có các loài thực vật rừng nguy cấp, quý hiếm…
Theo Nghị định 27/2024/NĐ-CP, Chủ tịch UBND cấp tỉnh quyết định phê duyệt Phương án tạm sử dụng rừng để thực hiện các hạng mục công trình tạm phục vụ thi công dự án lưới điện.
Trong trường hợp diện tích rừng tạm sử dụng thuộc phạm vi quản lý của chủ rừng là các đơn vị trực thuộc các bộ, ngành, Chủ tịch UBND cấp tỉnh có văn bản lấy ý kiến của bộ, ngành chủ quản và chỉ phê duyệt khi được sự đồng ý của bộ, ngành chủ quản.
|
Đường dây 500 kV mạch 3 kéo dài gồm 4 dự án thành phần, có chiều dài 519 km nối từ Quảng Trạch (Quảng Bình) tới Phố Nối (Hưng Yên) với tổng vốn đầu tư khoảng 23.000 tỷ đồng (gần 1 tỷ USD). Các dự án này đều khởi công tháng 10/2023 và tháng 1/2024. Dự án này được Thủ tướng Phạm Minh Chính yêu cầu phải hoàn thành vào tháng 6/2024 nhưng nguy cơ chậm tiến độ do vướng quy định về chuyển đổi mục đích sử dụng đất rừng và thủ tục tác động vào rừng để mở đường thi công tạm. |
-
Dự án đường dây 500 kV mạch 3 kéo dài gồm 4 dự án thành phần, có chiều dài 519 km, nối từ Quảng Trạch (Quảng Bình) tới Phố Nối (Hưng Yên) với tổng vốn đầu tư khoảng 23.000 tỷ đồng (gần 1 tỷ USD).
-
Phó Chủ tịch Thường trực UBND tỉnh Nghệ An cho biết tỉnh sẽ quyết tâm hoàn thành mặt bằng vị trí móng dự án đường dây 500kV trong tháng 2 và hành lang tuyến trong tháng 3/2024.
-
Quy hoạch 11 nhánh biệt thự đảo tại Eco Central Park
The Palm Island rộng 16ha, gồm 11 nhánh đảo biệt lập, mật độ 15-22 căn mỗi nhánh, dùng mặt nước như “hàng rào mềm”, kiểm soát an ninh đa lớp.
-
Nghệ An động thổ tổ hợp thương mại và căn hộ nghỉ dưỡng 868 tỷ đồng tại Cửa Lò
Mới đây, Công ty TNHH Thanh Hương đã động thổ dự án Tổ hợp Trung tâm thương mại và căn hộ nghỉ dưỡng ORICHIDS RESIDENCE tại phường Cửa Lò.
-
Hé lộ trung tâm động lực trong điều chỉnh quy hoạch Nghệ An
Quy hoạch tỉnh Nghệ An thời kỳ 2021 - 2030, tầm nhìn đến năm 2050 vừa được điều chỉnh, trong đó xác định lại mô hình tổ chức không gian phát triển theo hướng tập trung hơn, lấy Khu kinh tế Đông Nam Nghệ An làm trung tâm động lực tăng trưởng chính, kế...
-
Nghệ An trao chứng nhận đầu tư cho loạt dự án hơn 110.000 tỷ đồng, xuất hiện siêu đô thị sinh thái 52.600 tỷ
Tại Hội nghị công bố điều chỉnh Quy hoạch tỉnh, Nghệ An đã trao quyết định chấp thuận chủ trương đầu tư, giấy chứng nhận đăng ký đầu tư cùng các biên bản ghi nhớ, thỏa thuận hợp tác cho 25 dự án với tổng vốn đăng ký khoảng 110.450 tỷ đồng....
-
Nghệ An sắp đấu giá khu đất hơn 824 tỷ đồng xây tổ hợp 39 tầng tại vị trí đắt giá bậc nhất Trường Vinh
Một trong những quỹ đất có giá trị cao nhất tại khu vực trung tâm phường Trường Vinh sắp được Nghệ An đưa ra đấu giá để lựa chọn nhà đầu tư.
