17/01/2020 8:40 AM
Sau khi thanh tra việc chấp hành quy định của pháp luật về đất đai, đầu tư, xây dựng và thực hiện nghĩa vụ tài chính về đất đối với các doanh nghiệp, cá nhân thuê đất trên địa bàn huyện Kim Bôi, Thanh tra tỉnh Hòa Bình đã phát hiện hàng loạt sai phạm.

Hàng loạt dự án chậm tiến độ

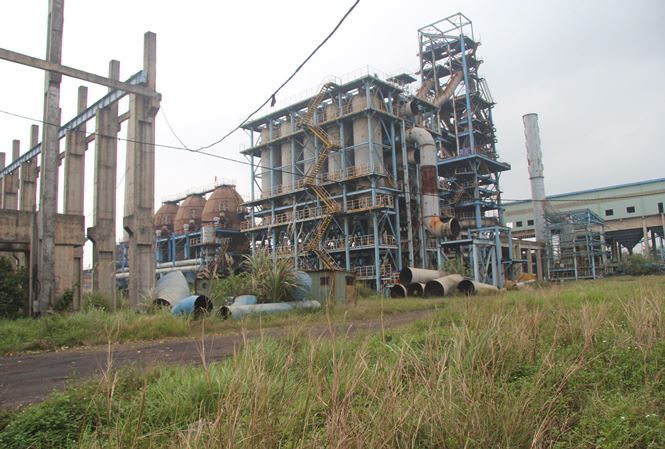

Theo Kết luận Thanh tra, hàng loạt doanh nghiệp xin đầu tư dự án và được thuê đất ở huyện Kim Bôi, nhưng trong nhiều năm không tiến hành đầu tư hoặc đầu tư rất chậm chạp. Điển hình như Dự án “Đầu tư, xây dựng nhà máy sản xuất nước khoáng và khu điều dưỡng Kim Bôi, Hòa Bình”, do Công ty CP nước khoáng Kim Bôi Hòa Bình làm chủ đầu tư, đã xây dựng nhà máy sản xuất nước khoáng, đưa vào sử dụng, sản xuất thử nghiệm nước khoáng, nhưng bị xử phạt vi phạm hành chính do thiếu giấy phép khai thác khoáng sản. Đáng chú ý, khu điều dưỡng chưa đầu tư, xây dựng. Tính đến tháng 9/2019, Dự án chậm tiến độ 9 năm so với đăng ký. Công ty thực hiện chưa đầy đủ nghĩa vụ tài chính về đất đối với Nhà nước, đã bị cưỡng chế thi hành.

Tại dự án “Khu vui chơi giải trí cao cấp suối khoáng Kim Bôi”, do Công ty CP thương mại và du lịch Kim Bôi làm chủ đầu tư thì chậm tiến độ 20 tháng so với đăng ký. Hơn nữa, Công ty thực hiện chưa đầy đủ nghĩa vụ tài chính về đất đối với Nhà nước, đã bị cưỡng chế thi hành.

Dự án “Khu du lịch sinh thái và sản xuất nước khoáng”, do Công ty CP đầu tư thương mại dịch vụ EG làm chủ đầu tư, được cấp giấy chứng nhận đầu tư ngày 15/4/2011, theo tiến độ đăng ký phải đưa dự án vào khai thác kinh doanh từ tháng 2/2014. Tuy nhiên, công ty này không thực hiện dự án, tính đến tháng 8/2019 là 5 năm 6 tháng và 9 năm 10 tháng từ khi được giao đất, Công ty không đưa đất vào sử dụng, không thực hiện nghĩa vụ tài chính về đất đối với Nhà nước.

Trường hợp khác, Dự án “Trại gà giống Hưng Việt”, do Công ty CP Austfeed Hòa Bình làm chủ đầu tư, được cấp giấy chứng nhận đầu tư ngày 11/10/2012, theo tiến độ đăng ký, tháng 6/2013 đưa dự án vào khai thác kinh doanh. Tuy nhiên, Công ty Austfeed Hòa Bình không thực hiện dự án, đến tháng 8/2019 là 6 năm 3 tháng và 6 năm 5 tháng kể từ ngày nhận giao đất trên thực địa, không đưa đất vào sử dụng, vi phạm Luật Đất đai. Hay như Dự án “Khu du lịch dịch vụ thương mại và khách sạn suối khoáng Kim Bôi - Sông Đà”, do Liên doanh Công ty CP Dịch vụ thương mại và phát triển năng lượng và Công ty CP đầu tư xây dựng Sông Đà, tính đến tháng 9/2019 chậm tiến độ 16 tháng.

Đáng chú ý, có 2 dự án không triển khai đầu tư, chậm tiến độ, không thực hiện nghĩa vụ tài chính về đất đối với Nhà nước, đã bị chấm dứt hoạt động là Dự án “Đầu tư xây dựng trường trung cấp nghề phát triển nông thôn Thiên Phú”, do Công ty TNHH Tài chính kinh tế Thiên Phú làm chủ đầu tư, và Dự án “Trồng cây lâu năm”, do Công ty TNHH Một thành viên Vĩnh Tiến làm chủ đầu tư.

Nhiều tổ chức, cá nhân thuê đất vi phạm

Thanh tra đối với với các doanh nghiệp, hợp tác xã thuê đất xây dựng cơ sở sản xuất, kinh doanh (không có thực hiện dự án đầu tư), Thanh tra tỉnh Hòa Bình cũng phát hiện nhiều sai phạm. Cụ thể, Công ty TNHH nước khoáng Kim Bôi Hòa Bình, Hợp tác xã Dịch vụ điện năng xã Sào Báy, Công ty TNHH nông sản Kim Bình, chưa thực hiện đăng ký biến động đất đai, vi phạm Luật Đất đai năm 2013.

Công ty TNHH nước khoáng Kim Bôi Hòa Bình chưa thực hiện đầy đủ nghĩa vụ tài chính với Nhà nước. Công ty TNHH nông sản Kim Bình quản lý đất thiếu trách nhiệm, để cá nhân lấn chiếm xây dựng nhà ở. Công ty Cổ phần phát triển dược Hòa Bình cho thuê lại ki ốt không đúng với quyết định cho thuê đất và hợp đồng thuê đất, thực hiện không đầy đủ nghĩa vụ tài chính về đất đối với Nhà nước.

Cũng theo kết luận thanh tra, một số hồ sơ thuê đất của cá nhân thiếu trích lục bản đồ địa chính thửa đất, hoặc trích đo địa chính thửa đất, trách nhiệm thuộc Phòng TN&MT huyện Kim Bôi. Mặt khác, một số cá nhân được thuê đất đã nhiều năm, nhưng không đưa đất vào sử dụng, nợ tiền thuế đất, sử dụng đất sai mục đích như xây dựng công trình không phép hoặc cho người khác thuê lại.

Trên cơ sở phát hiện các sai phạm, Thanh tra tỉnh Hòa Bình kiến nghị UBND tỉnh Hòa Bình chỉ đạo Sở TN&MT chủ trì, phối hợp với các cơ quan liên quan tiến hành thu hồi đất thực hiện dự án đầu tư của 3 doanh nghiệp là Công ty CP đầu tư thương mại dịch vụ EG, Công ty CP Austfeed Hòa Bình, Công ty TNHH tài chính kinh tế Thiên Phú.

Chỉ đạo Sở Kế hoạch và Đầu tư chủ trì, phối hợp với các cơ quan liên quan thực hiện chấm dứt hoạt động 2 dự án của Công ty CP đầu tư thương mại dịch vụ EG và Công ty CP Austfeed Hòa Bình. Cơ quan thanh tra cũng yêu cầu các tổ chức, cá nhân có vi phạm, tồn tại được nêu trong Kết luận thanh tra thực hiện nghiêm Luật Đất đai năm 2013. Trường hợp nào không có khả năng thực hiện dự án, đề nghị trả lại đất cho Nhà nước.

Đồng thời, yêu cầu UBND huyện Kim Bôi xử lý đối với các trường hợp xây dựng công trình trái phép, lấn chiếm đất, thu hồi đất của cá nhân trả lại đất…

Đức Sơn (ĐĐK)
  • Facebook
  • Chia sẻ
  •   Lưu tin
  •   Báo cáo

    Báo cáo vi phạm

Mọi ý kiến đóng góp cũng như thắc mắc liên quan đến thị trường bất động sản xin gửi về địa chỉ email: [email protected]; Đường dây nóng: 0942.825.711.
CafeLand.vn là Network bất động sản hàng đầu tại Việt Nam và duy nhất chuyên về bất động sản. Cập nhật thực trạng thị trường bất động sản hiện nay, cung cấp cho các độc giả những thông tin chính xác và những góc nhìn phân tích nhận định về thị trường bất động sản từ các chuyên gia trong ngành. Ngoài ra, CafeLand còn cung cấp cho độc giả tất cả các thông tin về sự kiên, dự án, các xu hướng phong thủy, nhà ở để các bạn có cái nhìn tổng quan hơn về thông tin mua bán nhà đất tại Việt Nam.
