Bộ Công Thương vừa ban hành Quyết định số 1509/QĐ-BCT, phê duyệt Kế hoạch thực hiện Quy hoạch phát triển điện lực quốc gia thời kỳ 2021 - 2030, tầm nhìn đến 2050 điều chỉnh (Kế hoạch thực hiện Quy hoạch điện VIII điều chỉnh).
Kế hoạch được xây dựng nhằm cụ thể hóa Quyết định số 768/QĐ-TTg của Thủ tướng Chính phủ; hướng đến mục tiêu đáp ứng nhu cầu điện cho phát triển kinh tế, xã hội theo từng thời kỳ, bảo đảm phát triển điện lực đi trước một bước.
Tổng công suất nguồn điện tăng mạnh
Theo kế hoạch, đến năm 2030, tổng công suất nhiệt điện LNG là 22.524 MW, nhiệt điện khí nội địa là 14.930 MW, nhiệt điện than 31.055 MW, thủy điện 33.294 - 34.667 MW, điện mặt trời 46.459 - 73.416 MW và điện gió trên bờ từ 26.066 - 38.029 MW.
Điện gió ngoài khơi phục vụ nhu cầu trong nước đặt mục tiêu đạt 6.000 MW vào năm 2030 và tăng lên 17.032 MW vào năm 2035.
Với hai nhà máy điện hạt nhân Ninh Thuận 1 và 2, mỗi nhà máy dự kiến công suất từ 2.000 - 3.200 MW, dự kiến vận hành trong giai đoạn 2030 - 2035.
Riêng điện sinh khối, rác thải, nhiệt dư từ các quy trình công nghiệp... cũng được khuyến khích khai thác với tổng công suất điện sinh khối 1.523 - 2.699 MW; điện sản xuất từ rác, chất thải rắn là 1.441 - 2.137 MW.
Đến năm 2030, tổng công suất pin lưu trữ dự kiến đạt khoảng 10.000 - 16.300 MW. Phát triển điện mặt trời tập trung phải kết hợp với lắp đặt pin lưu trữ với tỷ lệ tối thiểu 10% công suất và tích trong 2 giờ.

Đề xuất xây dựng 2 trung tâm công nghiệp, dịch vụ năng lượng tái tạo liên vùng
Đẩy mạnh xuất nhập khẩu điện
Bên cạnh việc phát triển mạnh mẽ các nguồn điện trong nước, Kế hoạch thực hiện Quy hoạch điện VIII điều chỉnh cũng xác định rõ các định hướng chiến lược liên quan đến nhập khẩu và xuất khẩu điện trong khu vực ASEAN và tiểu vùng Mekong mở rộng.
Theo đó, Việt Nam sẽ đẩy mạnh nhập khẩu điện từ các quốc gia có tiềm năng thủy điện lớn. Dự kiến đến năm 2030, tổng công suất nhập khẩu từ Lào đạt khoảng 9.360 - 12.100 MW và tận dụng khả năng nhập khẩu phù hợp với điều kiện đấu nối từ Trung Quốc với quy mô hợp lý.
Ở chiều ngược lại, xuất khẩu điện cũng được xác định là một mũi nhọn mới trong hợp tác kinh tế khu vực. Đến năm 2030, Việt Nam đặt mục tiêu tăng quy mô xuất khẩu điện sang Campuchia lên khoảng 400 MW.
Đến năm 2035, công suất xuất khẩu điện sang các thị trường tiềm năng như Singapore, Malaysia và một số đối tác khác trong khu vực có thể đạt từ 5.000 - 10.000 MW và duy trì quy mô tối thiểu 10.000 MW đến năm 2050.
Bộ Công Thương đã xác định rõ các khu vực tiềm năng gồm miền Trung và miền Nam, quy mô xuất khẩu từ 5.000 MW đến 10.000 MW.
Hình thành trung tâm công nghiệp năng lượng tái tạo
Bộ Công Thương đề xuất xây dựng 2 trung tâm công nghiệp, dịch vụ năng lượng tái tạo liên vùng.
Theo đó, trung tâm phía Bắc sẽ được đặt tại các địa phương như Hải Phòng, Quảng Ninh, Thái Bình, với khả năng mở rộng ra các khu vực lân cận trong tương lai.
Trung tâm này sẽ bao gồm các nhà máy chế tạo thiết bị phục vụ điện gió, điện mặt trời, các dịch vụ hậu cần, cảng biển chuyên dụng hỗ trợ thi công, vận hành, bảo trì các dự án năng lượng tái tạo.
Bên cạnh đó là các khu công nghiệp xanh, phát thải carbon thấp và các cơ sở nghiên cứu, đào tạo nguồn nhân lực chuyên sâu trong lĩnh vực năng lượng sạch.
Trong khi đó, trung tâm phía Nam dự kiến đặt tại khu vực Ninh Thuận, Bình Thuận, Bà Rịa - Vũng Tàu và TP.HCM, nơi có tiềm năng vượt trội về điện gió, điện mặt trời và hạ tầng cảng biển.
Mô hình phát triển tại đây tương đồng với trung tâm phía Bắc, hướng đến việc xây dựng chuỗi giá trị hoàn chỉnh cho ngành năng lượng tái tạo tại miền Nam.
Đầu tư lưới điện và điện vùng khó khăn
Theo Kế hoạch thực hiện Quy hoạch điện VIII điều chỉnh, khoảng 911.400 hộ dân tại 14.676 thôn, bản thuộc 3.099 xã trên toàn quốc sẽ được cấp điện qua lưới điện quốc gia hoặc các nguồn năng lượng tái tạo.
Ngoài phục vụ sinh hoạt, chương trình cũng đặt mục tiêu cấp điện 2.478 trạm bơm quy mô vừa và nhỏ (13 tỉnh) khu vực đồng bằng sông Cửu Long thuộc các tỉnh, thành phố Bến Tre, Trà Vinh, An Giang, Kiên Giang, Cần Thơ, Bạc Liêu, Sóc Trăng, Long An, Tiền Giang, Vĩnh Long, Đồng Tháp, Hậu Giang, Cà Mau.
Cấp điện lưới quốc gia hoặc các nguồn điện năng lượng tái tạo cho các đảo còn lại: Đảo Cồn Cỏ tỉnh Quảng Trị; Đảo Thổ Châu, An Sơn - Nam Du tỉnh Kiên Giang; huyện đảo Côn Đảo, tỉnh Bà Rịa - Vũng Tàu.
-
Thủ tướng đề nghị Singapore mở rộng đầu tư vào Việt Nam, ưu tiên năng lượng tái tạo
Điện đàm với Thủ tướng Singapore Lawrence Wong, Thủ tướng Phạm Minh Chính đề nghị hai bên đẩy mạnh hợp tác kinh tế, mở rộng đầu tư của Singapore tại Việt Nam, nhất là trong các lĩnh vực công nghệ cao, năng lượng tái tạo, cơ sở hạ tầng thông minh và phát triển đô thị bền vững…
-
Tại cuộc họp, các tỉnh Đắk Lắk, Quảng Bình, Ninh Thuận, Bình Thuận, Đắk Nông, Quảng Nam, Bình Dương… đã có báo cáo về những vướng mắc vẫn đang tồn tại cần tập trung xử lý, tháo gỡ về: Thủ tục liên quan đến đất đai; nghiệm thu công trình xây dựng; hưởng giá ưu đãi (FIT); xử lý vướng mắc đối với các dự án điện mặt trời mái nhà.
-
Tại buổi làm việc với Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long, đại diện Tập đoàn Arup bày tỏ mong muốn tham gia vào hệ thống năng lượng tái tạo, điện gió ngoài khơi, chuyển đổi điện than, lưới điện thông minh, hệ thống lưu trữ năng lượng, cảng biển trung hòa carbon… ở Việt Nam.
-
Việt Nam định hình các trung tâm công nghiệp năng lượng sạch
Trong quá trình chuyển dịch sang năng lượng sạch, Việt Nam định hướng hình thành các trung tâm công nghiệp năng lượng nhằm phát triển chuỗi sản xuất, dịch vụ và đào tạo.
-
Công ty năng lượng của tỷ phú Phạm Nhật Vượng đề xuất đầu tư loạt dự án điện gió ngoài khơi Cà Mau
Chiều 03/3, Phó Chủ tịch Thường trực UBND tỉnh Càu Mau Lâm Văn Bi làm việc với Công ty Cổ phần Năng lượng VinEnergo (Tập đoàn Vingroup) về đề xuất triển khai và bổ sung quy hoạch các dự án điện gió trên địa bàn tỉnh....
-
Dự án điện hạt nhân đầu tiên của Việt Nam vừa đạt bước tiến mới
Việt Nam đã cơ bản thống nhất được với phía Nga dự thảo Hiệp định về hợp tác xây dựng nhà máy điện hạt nhân Ninh Thuận 1.
-
Điểm danh loạt dự án điện then chốt được Phó Thủ tướng chỉ đạo đẩy nhanh tiến độ
Phó Thủ tướng yêu cầu tập trung thúc đẩy tiến độ các dự án nguồn điện trọng điểm, trong đó nhấn mạnh nhiệm vụ bảo đảm đóng điện và vận hành thương mại đúng kế hoạch nhà máy nhiệt điện Quảng Trạch I, đồng thời triển khai đồng bộ công tác chuẩn bị đầu ...
-
Phó Thủ tướng kiểm tra tiến độ siêu dự án gần 12 tỷ USD

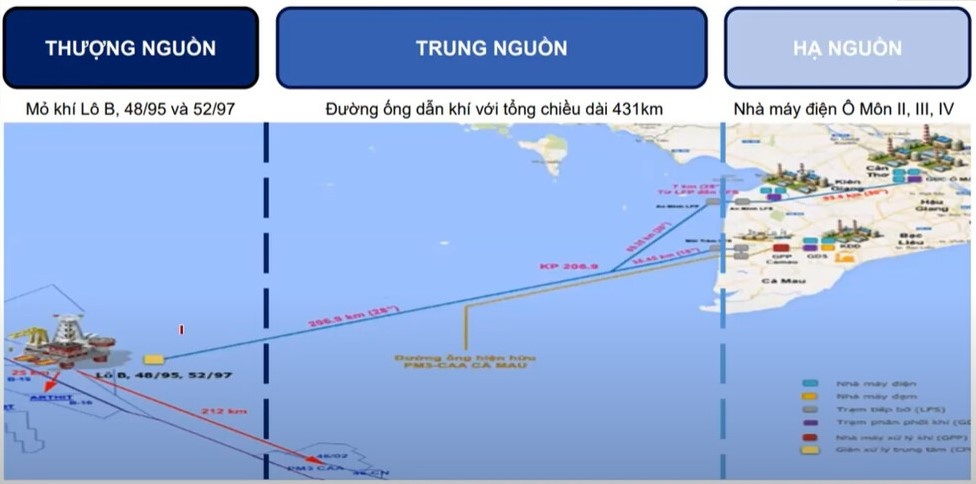

Về công tác giải phóng mặt bằng chuỗi dự án Trung tâm Điện lực Ô Môn - Lô B, Phó Thủ tướng yêu cầu Cần Thơ và An Giang hoàn tất việc bàn giao mặt bằng sạch cho chủ đầu tư chậm nhất trong quý 1/2026....
