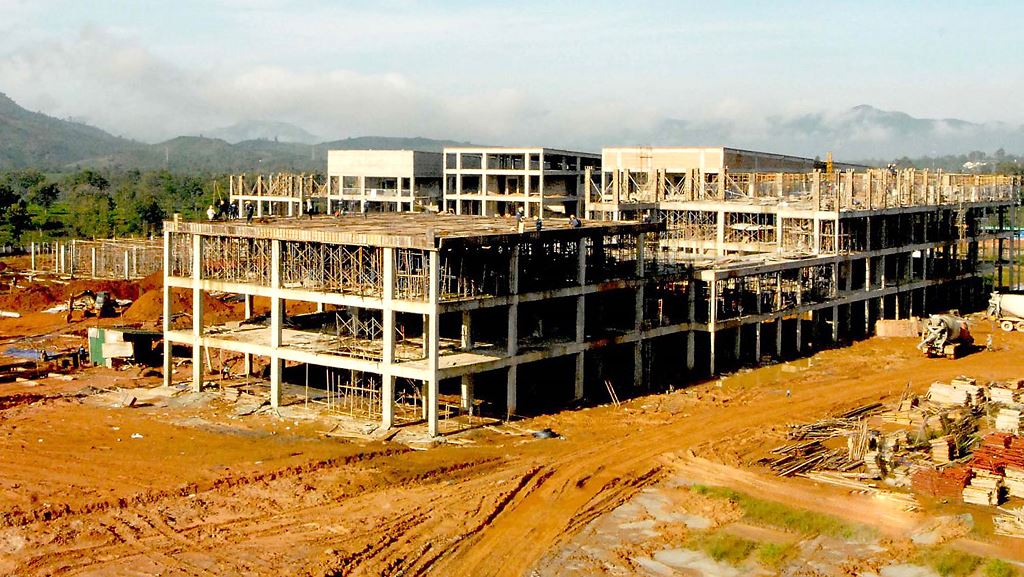

Thanh tra phát hiện có 2 gói thầu thuộc Dự án Đầu tư xây dựng công trình Bệnh viện II Lâm Đồng được nghiệm thu, thanh toán chưa đúng với thực tế thi công. Ảnh: Đoàn Kiên
Rất nhiều nội dung liên quan đến dự toán, thiết kế, thi công đều không tuân thủ quy định, dẫn đến tình trạng đã quá 3 năm mà Dự án chưa thể đưa vào sử dụng. Thanh tra tỉnh Lâm Đồng đã kiến nghị xử phạt một loạt đơn vị tư vấn.
Chậm tiến độ đến 3 năm
Thanh tra tỉnh Lâm Đồng vừa công bố kết luận thanh tra trách nhiệm của Giám đốc Bệnh viện II Lâm Đồng trong công tác quản lý Dự án Đầu tư xây dựng công trình Bệnh viện II Lâm Đồng. Kết luận thanh tra chỉ ra nhiều mặt tồn tại, sai phạm trong thực hiện đầu tư dự án này.
Cụ thể, về khâu thiết kế, dự toán công trình, việc lập, thẩm tra và phê duyệt thiết kế, dự toán các công trình thuộc Dự án chưa chặt chẽ, chưa phù hợp thực tế, còn sai sót nên trong quá trình thực hiện phải nhiều lần điều chỉnh, bổ sung, tăng giảm khối lượng. Dự toán các công trình được lập, thẩm tra và phê duyệt không đúng do tính sai, tính thừa khối lượng, tính sai định mức làm tăng chi phí công trình, dẫn đến sau này Chủ đầu tư căn cứ để mời thầu, đàm phán ký kết hợp đồng, phụ lục hợp đồng và thanh toán cho nhà thầu xảy ra nhiều sai sót.
Để đảm bảo hoạt động cho Bệnh viện khi đưa vào sử dụng, cần phải tiếp tục đầu tư bổ sung rất nhiều hạng mục như: khối bệnh nhiệt đới - lây nhiễm, khối giải phẫu bệnh lý - nhà xác, khối hội trường…
Việc tổ chức thi công các công trình thuộc Dự án cũng để xảy ra nhiều sai phạm. Cụ thể, trong số 5 gói thầu thuộc Dự án thì có tới 3 gói thầu chậm tiến độ hoàn thành theo cam kết trong hợp đồng thi công ban đầu đã ký kết từ 4 tháng đến 3 năm. Dù UBND tỉnh Lâm Đồng đã cho phép điều chỉnh thời gian thực hiện hợp đồng Gói thầu số 02 và Gói thầu số 08 đến hết 30/7/2017, nhưng đến nay công trình vẫn chưa hoàn thiện, chưa nghiệm thu bàn giao đưa vào sử dụng. Mặc dù vậy, đến thời điểm thanh tra, Chủ đầu tư vẫn chưa báo cáo UBND Tỉnh cho phép điều chỉnh thời gian thực hiện hợp đồng theo quy định.
Rà soát lại định mức, đơn giá
Cơ quan thanh tra của tỉnh này phát hiện không ít tồn tại, sai phạm trong việc tổ chức thi công các công trình của Dự án, trong đó có một số hạng mục công trình chưa thi công, lắp đặt theo hồ sơ thiết kế, dự toán, hồ sơ trúng thầu và hợp đồng đã ký kết nhưng Chủ đầu tư, đơn vị thi công và các đơn vị có liên quan đã nghiệm thu thanh toán. Đó là các công trình khối nội trú 1, 2, 3, 4; khối hành chính; khối nghiệp vụ và khối hệ thống khí y tế.
Có 2 gói thầu xây dựng được nghiệm thu, thanh toán chưa đúng với thực tế thi công. Một số hạng mục công trình đã nghiệm thu, thanh toán nhưng chưa thực hiện.
Tại thời điểm thanh tra, Dự án chưa hoàn thành và chưa đưa vào sử dụng nên chưa phát huy hiệu quả theo mục tiêu đầu tư đề ra.
Trước thực tế trên, Thanh tra tỉnh Lâm Đồng kiến nghị UBND Tỉnh chỉ đạo các sở, ngành tham mưu, rà soát để bố trí bổ sung kế hoạch vốn và đầu tư bổ sung các công trình, trang thiết bị (ưu tiên đầu tư các hạng mục thiết yếu để đảm bảo cho nhu cầu hoạt động tối thiểu của Bệnh viện như: khối bệnh nhiệt đới - lây nhiễm - lao, khối giải phẫu bệnh lý… Đồng thời, Thanh tra Tỉnh kiến nghị Sở Xây dựng lập thủ tục xử phạt vi phạm hành chính đối với đơn vị tư vấn thiết kế, đơn vị tư vấn quản lý dự án, đơn vị tư vấn giám sát, đơn vị thi công và các đơn vị có liên quan để xảy ra sai phạm.
Đặc biệt, Thanh tra tỉnh Lâm Đồng đề nghị Chủ đầu tư phối hợp với các đơn vị tư vấn quản lý dự án, tư vấn thiết kế, tư vấn giám sát, đơn vị thi công tiếp tục tổ chức kiểm tra, rà soát, tính toán chi tiết toàn bộ khối lượng, định mức, đơn giá các hạng mục công trình thuộc các gói thầu số 02, 08, 09, 10 và Gói thầu mua sắm thiết bị số 4 trước khi thanh toán các giai đoạn tiếp theo và quyết toán các gói thầu (xử lý phần chênh lệch nếu có) theo quy định của pháp luật.
-
Nhà ở xã hội mới nhất: 8 dự án NOXH, tái định cư tại TP.HCM được đưa vào diện khẩn cấp; sắp triển khai 1.250 căn tại trung tâm Bắc Ninh
Tuần qua, thị trường nhà ở xã hội (NOXH) ghi nhận nhiều chuyển động đáng chú ý. Cụ thể, TP.HCM đưa 8 dự án NOXH, tái định cư vào diện triển khai khẩn cấp; Bắc Ninh chấp thuận dự án 1.250 căn tại phường Kinh Bắc; Hà Nội mở bán 178 căn từ 14,5 triệu/m2...
-
Lâm Đồng họp bàn về việc triển khai tuyến đường hơn 4.700 tỷ đồng
Ông Nguyễn Hồng Hải, Phó Chủ tịch UBND tỉnh Lâm Đồng vừa chủ trì buổi làm việc nghe các đơn vị liên quan báo cáo tình hình triển khai dự án đường từ ngã tư Lê Duẩn - Trường Chinh đến nút giao cao tốc và quỹ đất hai bên đường....
-
Lâm Đồng khánh thành nhà máy 2.200 tỷ đồng, giải quyết việc làm cho 1.000 lao động
Nhà máy Neotek Việt Nam với tổng vốn đầu tư 2.200 tỷ đồng, dự kiến giải quyết việc làm cho khoảng 1.000 lao động vừa được khánh thành ngày 11/5.
-
Doanh nghiệp nào thực hiện dự án nhà ở xã hội Khu công nghiệp Sông Bình tại Lâm Đồng?
UBND tỉnh Lâm Đồng vừa có quyết định về việc giao Công ty Cổ phần Rạng Đông làm chủ đầu tư thực hiện dự án Nhà ở xã hội Khu công nghiệp Sông Bình tại xã Lương Sơn, tỉnh Lâm Đồng.
-
Lộ diện vị trí phát triển 9 khu công nghiệp 6.459 ha tại Lâm Đồng
Tỉnh Lâm Đồng định hướng phát triển 09 khu công nghiệp trên địa bàn xã Trà Tân và xã Suối Kiết với tổng quy mô khoảng 6.459 ha, tạo dư địa lớn để thu hút đầu tư, thúc đẩy phát triển công nghiệp và hạ tầng logistics khu vực phía Nam của tỉnh....
