Sau gần 3 năm triển khai, công trình vẫn còn dang dở.
Chậm tiến độ, xuống cấp nặng nề
Dự án Sửa chữa, nâng cấp hệ thống thủy lợi, giao thông tại các xã Đức Quang; Đức La; Đức Thịnh; Yên Hồ huyện Đức Thọ thuộc chương trình phát triển nông thôn tổng hợp các tỉnh miền Trung - Khoản vay bổ sung vốn vay Ngân hàng Phát triển Châu Á (ADB).
Gói thầu này có giá trị xây lắp là 27.047 triệu đồng, do Ban Quản lý các dự án ODA (Sở NN&PTNT tỉnh Hà Tĩnh) làm chủ đầu tư; đơn vị thi công là Tổng Công ty Xây dựng NN&PTNT Thanh Hóa-CTCP; nhà thầu tư vấn giám sát là liên danh Công ty cổ phần tư vấn xây dựng 468 và Công ty cổ phần tư vấn xây dựng cơ sở hạ tầng.
Được triển khai xây dựng vào tháng 12/2016 với tiến độ thực hiện dự án là 18 tháng. Tuy nhiên đến nay, dự án vẫn còn dang dở, nhiều hạng mục đã xuống cấp, hư hỏng nặng nề. Đặc biệt, trong quá trình thi công, nhà thầu đã nợ tiền nguyên vật liệu, nhân công của người dân nên bị phản đối, ngăn cản khiến dự án đắp chiếu hơn một năm nay.
Chủ đầu tư là Sở NN&PTNT Hà Tĩnh đã tổ chức nhiều cuộc họp, phát đi nhiều công văn yêu cầu đơn vị thi công là Tổng Công ty Xây dựng NN&PTNT Thanh Hóa-CTCP phối hợp với các cá nhân, doanh nghiệp rà soát, đối chiếu, giải quyết công nợ với các cá nhân, doanh nghiệp đã ký kết hợp đồng.
Về những việc này, Infonet đã có loạt bài phản ánh.

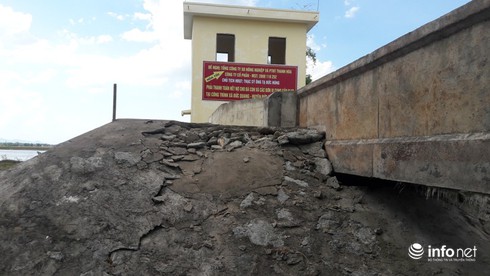

Hai bên bể xả một công trình đã bị sụt lún...

và hư hỏng nghiêm trọng.
Hàng loạt sai phạm
Trước tình hình trên, Thanh tra Bộ NN&PTNT đã vào cuộc và chỉ ra những sai phạm của chủ đầu tư, ban quản lý dự án, đơn vị thi công, đơn vị tư vấn giám sát và các bên liên quan.
Cụ thể, về công tác nghiệm thu khối lượng hoàn thành, Kết luận Thanh tra cho rằng chưa đủ hồ sơ nghiệm thu thanh toán chi phí hạng mục chung như: chi phí xây dựng nhà tạm, chi phí an toàn lao động và bảo vệ môi trường, chi phí thí nghiệm vật liệu cho nhà thầu.
Về khối lượng nghiệm thu, thanh toán, đất đắp bờ kênh chính trạm bơm Quang Thịnh và các tuyến kênh khác báo cáo tận dụng 70% khối lượng đào là chưa đầy đủ cơ sở; nghiệm thu, thanh toán khối lượng bê tông tường kênh và bê tông đáy giữa các hạng mục không thống nhất; một số khối lượng nghiệm thu chưa đúng thực tế thi công. Kinh phí phải thu hồi do những sai phạm này là trên 76 triệu đồng.

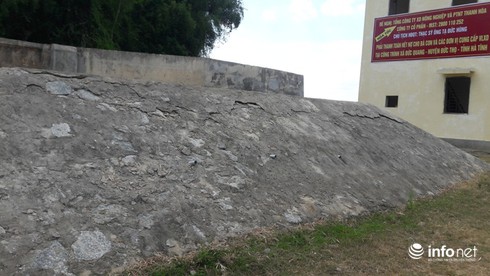

Những đường nứt lớn, kéo dài...
Về công tác quản lý chất lượng, Bộ NN&PTNT đã chỉ ra những sai phạm đối với chủ đầu tư và Ban ODA như sau: Việc thay thế và bổ sung nhân sự chủ chốt để thực hiện hợp đồng không được sự phê chuẩn của Giám đốc dự án; Giám đốc dự án không thực hiện theo quy định tại khoản 15.2 của hợp đồng về cho nhân sự của nhà thầu thôi việc khi thay đổi nhân sự chưa được sự chấp thuận của Giám đốc dự án; Ban ODA chưa thỏa thuận với nhà thầu thi công xây dựng về hình thức và nội dung của nhật ký thi công xây dựng làm cơ sở thực hiện trước khi thi công xây dựng công trình.
Kết luận Thanh tra cũng chỉ ra những sai phạm của đơn vị tư vấn giám sát, đó là chưa thực hiện đầy đủ các nội dung theo quy định tại Khoản 1, Điều 26, Nghị định 46/2015/NĐ-CP của Chính phủ; việc kiểm tra sự phù hợp năng lực của nhà thầu thi công xây dựng công trình so với hồ sơ dự thầu và hợp đồng xây dựng, bao gồm: nhân lực, thiết bị thi công chưa đầy đủ, không thể hiện cụ thể kết quả kiểm tra, nhân sự thực hiện hợp đồng thay đổi so với hồ sơ dự thầu nhưng không báo cáo giám đốc dự án; một số quyển nhật ký thi công không có xác nhận của Ban ODA và tư vấn giám sát; biên bản nghiệm thu lắp đặt và chạy thử máy bơm không nêu tiêu chuẩn thi công; không có biên bản nghiệm thu thiết bị và các hồ sơ, tài liệu, chứng nhận về chất lượng của máy bơm.

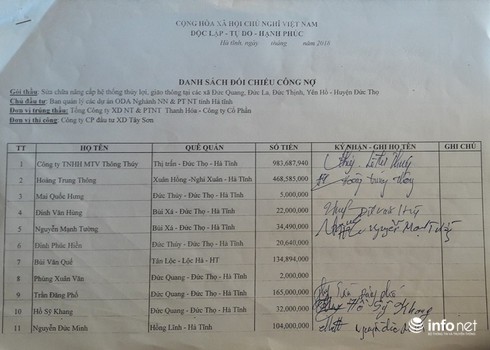

Dự án đang nợ gần 30 doanh nghiệp...

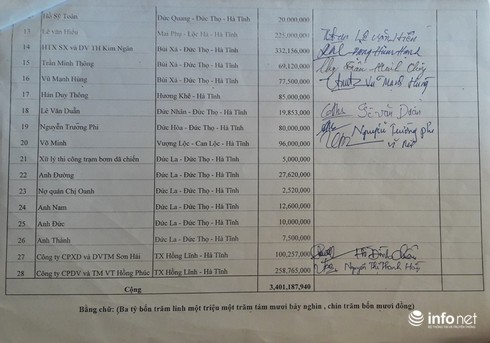

với số tiền 3,4 tỷ đồng.
Đặc biệt là đơn vị thi công, đã tự ý thay thế và bổ sung nhân sự chủ chốt để thực hiện hợp đồng khi chưa được sự phê chuẩn của giám đốc dự án; thực hiện chưa đầy đủ các nội dung theo quy định tại Khoản 2, 3, 4, Điều 25, Nghị định 46/2015; tất cả các biên bản nghiệm thu công việc thiếu phụ lục tính toán khối lượng nghiệm thu, thiếu các kết quả kiểm tra kích thước, cao độ, các thông số kỹ thuật của công việc nghiệm thu;
Việc nghiệm thu các công việc xây dựng thực hiện chưa đầy đủ theo các tiêu chuẩn thi công và nghiệm thu tương ứng; không có bản vẽ hoàn công hoặc kết quả đo đạc xác định kích thước, thông số thực tế của những bộ phận bị che khuất; một số công việc tại hạng mục trạm bơm và kênh Quang Tiến, Quang Thịnh thi công chưa đúng thiết kế.
Bên cạnh đó, Thanh tra Bộ NN&PTNT còn chỉ ra những tồn tại trong công tác quản lý tiến độ và thực hiện hợp đồng của nhà thầu, Chủ đầu tư, Ban ODA, UBND huyện Đức Thọ, UBND các xã Đức La, Đức Quang.

Nhiều cuộc họp đã diễn ra nhưng sự việc chưa thể giải quyết.
Do đó, Bộ trưởng Bộ NN&PTNT yêu cầu các cơ quan trực thuộc Bộ và Ủy ban nhân dân tỉnh Hà Tĩnh giao các cơ quan, đơn vị kiểm điểm, xử lý trách nhiệm đối với cá nhân, tập thể để xảy ra tồn tại, khuyết điểm trong công tác nghiệm thu, thanh toán, quản lý chất lượng, tiến độ gói thầu DATP2-XL1/TL;GT/2016.
Đồng thời phải kiểm tra, rà soát lại toàn bộ hồ sơ nghiệm thu, thanh toán, quản lý chất lượng của gói thầu; kiểm tra, rà soát tất cả các hạng mục trước khi nghiệm thu, bàn giao đưa vào sử dụng và thu hồi số tiền 76,414 triệu đồng của nhà thầu do đã nghiệm thu, thanh toán không đúng quy định và thực tế thi công.
Bộ trưởng Bộ NN&PTNT cũng yêu cầu UBND tỉnh Hà Tĩnh, Sở NN&PTNT tỉnh Hà Tĩnh kiểm điểm trách nhiệm đối với các cá nhân, tập thể thuộc thẩm quyền quản lý của mình: “Nếu đến mức phải kỷ luật thì xem xét xử lý kỷ luật theo quy định của pháp luật”.
-
Khởi công dự án sân golf gần 1.800 tỷ đồng tại Hà Tĩnh
Ngày 19/5, tại xã Thạch Xuân, tỉnh Hà Tĩnh, dự án sân golf Silk Path Hà Tĩnh với tổng vốn đầu tư gần 1.800 tỷ đồng đã chính thức khởi công. Dự án được kỳ vọng trở thành tổ hợp thể thao – nghỉ dưỡng quy mô lớn, góp phần thúc đẩy du lịch, dịch vụ và mở...
-
Công bố điều chỉnh quy hoạch chung xây dựng Khu kinh tế cửa khẩu quốc tế Cầu Treo đến năm 2045
Ban Quản lý Khu kinh tế tỉnh Hà Tĩnh vừa tổ chức hội nghị công bố điều chỉnh quy hoạch chung xây dựng Khu kinh tế cửa khẩu quốc tế Cầu Treo, tỉnh Hà Tĩnh đến năm 2045 được Thủ tướng Chính phủ phê duyệt tại Quyết định số 439/QĐ-TTg ngày 16/3/2026....
-
Hà Tĩnh phê duyệt quy hoạch sân golf 18 hố rộng hơn 86ha
UBND tỉnh Hà Tĩnh vừa phê duyệt quy hoạch chi tiết sân golf thể thao 18 hố quy mô 86,39ha.
-
Doanh nghiệp nào sẽ thực hiện dự án khu dân cư Quán Tre tại Hà Tĩnh?
UBND tỉnh Hà Tĩnh vừa phê duyệt kết quả lựa chọn nhà đầu tư thực hiện dự án Khu dân cư Quán Tre, thôn Phú Quý, xã Bùi La Nhân, huyện Đức Thọ (nay là xã Đức Quang).
-
Phó Thủ tướng chỉ đạo xử lý dứt điểm dự án mỏ sắt Thạch Khê trong tháng 5/2026
Hà Tĩnh kiến nghị chấm dứt dự án khai thác và tuyển quặng sắt mỏ Thạch Khê đã được phê duyệt để lập dự án đầu tư mới, đáp ứng yêu cầu khắc phục những tồn tại của dự án trước đây. Nhà đầu tư mới phải có đủ năng lực, kinh nghiệm, tài chính, sử dụng hiệ...
