Phó Thủ tướng Thường trực Phạm Gia Túc phát biểu chỉ đạo tại cuộc làm việc về tình hình triển khai các dự án điện trên địa bàn thành phố Cần Thơ - Ảnh: chinhphu.vn/Phương Nguyên
Theo báo cáo của Tập đoàn Điện lực Việt Nam (EVN) và Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (PVN), các dự án thuộc Chuỗi khí - điện Lô B - Ô Môn đang được đẩy nhanh triển khai. Nhà máy nhiệt điện Ô Môn 1 (công suất 660 MW) được chuẩn bị chuyển đổi sang sử dụng khí Lô B.
Nhà máy nhiệt điện Ô Môn 4 (công suất 1.155 MW) đã khởi công, các công việc thiết kế, mua sắm, xây lắp đang được triển khai. Nhà máy nhiệt điện Ô Môn 3 (công suất 1.050 MW) đã hoàn tất các thủ tục chuẩn bị đầu tư, gói thầu EPC đang được đánh giá để sớm lựa chọn nhà thầu.

Các đại biểu phát biểu tại cuộc làm việc - Ảnh: chinhphu.vn/Phương Nguyên
PVN cho biết tiến độ khai thác khí Lô B có tín hiệu tích cực, trong khi tuyến đường ống dẫn khí cũng đang được đẩy nhanh. Tuy nhiên, tiến độ các dự án trong chuỗi vẫn phụ thuộc vào việc xử lý đồng bộ các thủ tục, hợp đồng mua bán khí, mua bán điện và giải phóng mặt bằng.
Một số vướng mắc tập trung tại nhà máy nhiệt điện Ô Môn 2 và Ô Môn 4, liên quan đến các thỏa thuận về giá điện, chi phí cố định và cam kết bao tiêu. Công tác giải phóng mặt bằng phục vụ tuyến đường ống vẫn còn một số trường hợp cần tiếp tục xử lý.

Phó Thủ tướng Thường trực Phạm Gia Túc nhấn mạnh bảo đảm an ninh năng lượng là yêu cầu quan trọng để thúc đẩy tăng trưởng, nhất là đối với Đồng bằng sông Cửu Long - Ảnh: chinhphu.vn/Phương Nguyên
Đối với nhà máy nhiệt điện Long Phú 1 (công suất 1.200 MW), sau thời gian dài đình trệ, PVN đã tái triển khai dự án theo hướng phân tách các phần việc còn lại thành các gói thầu để tổ chức lựa chọn nhà thầu. Nhiều gói thầu đã được triển khai, song tiến độ tổng thể vẫn chịu áp lực lớn do các vấn đề về thiết bị, hợp đồng và pháp lý với tổng thầu cũ. PVN đánh giá mục tiêu đưa tổ máy số 1 vào vận hành trong năm 2027 là rất thách thức.

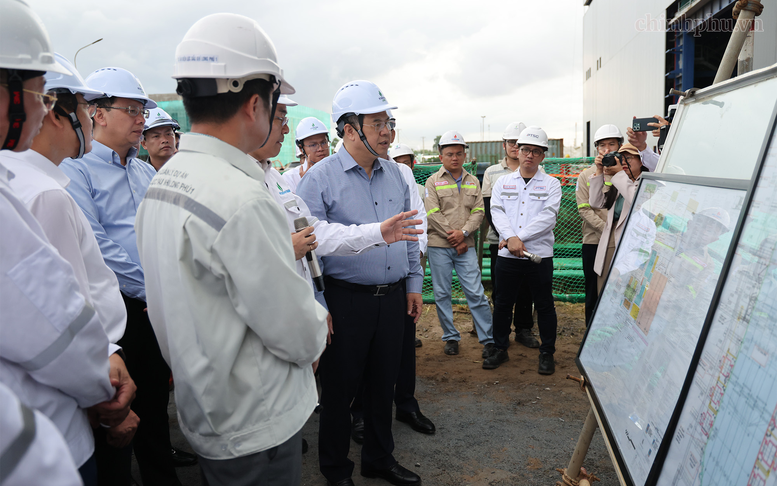

Phó Thủ tướng Thường trực Phạm Gia Túc nghe báo cáo tiến độ dự án nhà máy nhiệt điện Long Phú 1 - Ảnh: chinhphu.vn/Phương Nguyên
Tại cuộc làm việc, Tổng giám đốc PVN Lê Mạnh Cường đánh giá tiến độ thượng nguồn Lô B đang có những tín hiệu tích cực, khả năng khai thác khí thuận lợi hơn so với phương án ban đầu. PVN đã đề nghị các địa phương sớm hoàn tất mặt bằng tuyến đường ống, đồng thời tiếp tục tháo gỡ các vướng mắc về cơ chế hợp đồng để bảo đảm sự đồng bộ của toàn chuỗi.

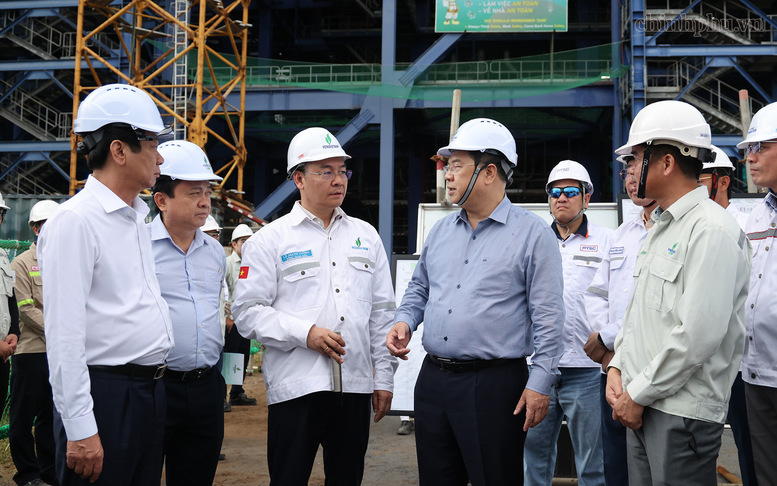

Phó Thủ tướng Thường trực Phạm Gia Túc trao đổi với lãnh đạo PVN tại công trường nhà máy nhiệt điện Long Phú 1 - Ảnh: chinhphu.vn/Phương Nguyên
Chủ tịch UBND TP. Cần Thơ Trương Cảnh Tuyên cho biết công tác giải phóng mặt bằng phục vụ Chuỗi khí - điện Lô B - Ô Môn cơ bản được bảo đảm, thành phố cam kết xử lý dứt điểm những trường hợp còn lại, không để ảnh hưởng tiến độ dự án. Thành phố cũng đề xuất nghiên cứu phát triển Trung tâm Công nghiệp năng lượng, đồng thời xem xét bổ sung các dự án điện khí phù hợp với hạ tầng và nguồn khí của khu vực.

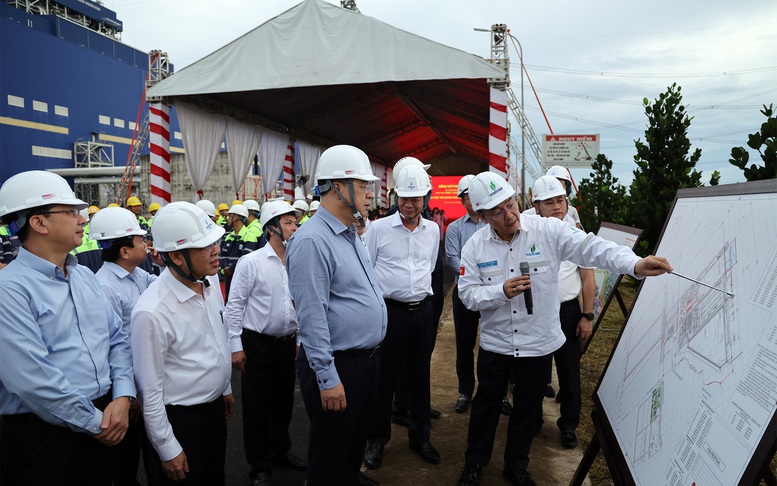

Phó Thủ tướng Thường trực Phạm Gia Túc nghe báo cáo về dự án nhà máy nhiệt điện Sông Hậu 2 - Ảnh: chinhphu.vn/Phương Nguyên
Nhấn mạnh Chuỗi khí - điện Lô B - Ô Môn có vai trò quan trọng đối với an ninh năng lượng và phát triển kinh tế - xã hội vùng Đồng bằng sông Cửu Long, Thứ trưởng Bộ Công Thương Trương Thanh Hoài khẳng định sẽ phối hợp chặt chẽ với EVN, PVN và nhà đầu tư để xử lý các vướng mắc liên quan để thúc đẩy triển khai trong thời gian sớm nhất đối với dự án nhà máy nhiệt điện Ô Môn 2, nhà máy nhiệt điện Sông Hậu 2.

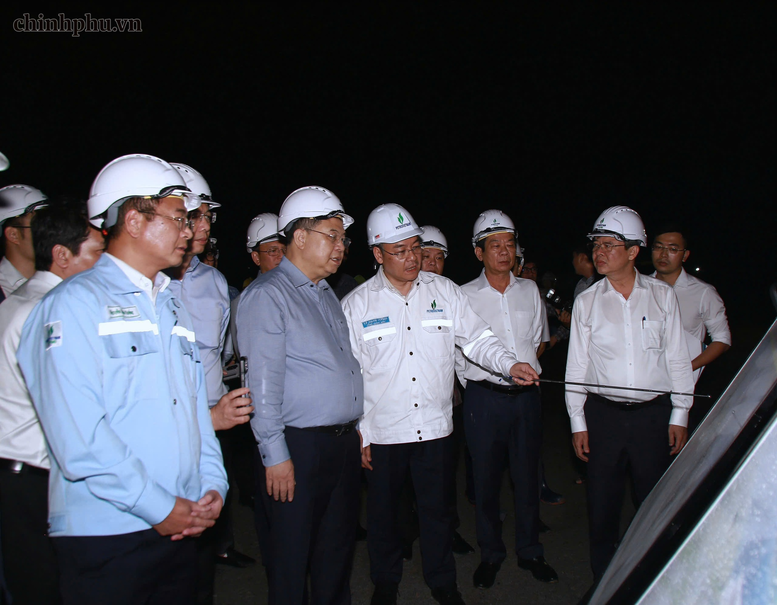

Phó Thủ tướng Thường trực Phạm Gia Túc nghe báo cáo tiến độ nhà máy nhiệt điện Ô Môn 4 - Ảnh: chinhphu.vn/Phương Nguyên
Phát biểu kết luận, Phó Thủ tướng Thường trực Phạm Gia Túc nhấn mạnh bảo đảm an ninh năng lượng là yêu cầu quan trọng để thúc đẩy tăng trưởng, nhất là đối với Đồng bằng sông Cửu Long - khu vực còn nhiều dư địa phát triển công nghiệp, các khu công nghiệp và trung tâm năng lượng, qua đó tạo động lực để vùng trở thành một cực tăng trưởng của cả nước.

Phó Thủ tướng thường trực Phạm Gia Túc và lãnh đạo TP. Cần Thơ tặng quà cán bộ, công nhân trên công trường thi công nhà máy nhiệt điện Ô Môn 4 - Ảnh: chinhphu.vn/Phương Nguyên
Đối với Chuỗi khí - điện Lô B - Ô Môn, Phó Thủ tướng yêu cầu tập trung đẩy nhanh đầu tư đồng bộ từ thượng nguồn, trung nguồn đến các nhà máy điện. PVN phải sớm hoàn tất các công việc tại mỏ khí Lô B. TP. Cần Thơ và tỉnh An Giang khẩn trương hoàn thành giải phóng mặt bằng tuyến đường ống, bảo đảm đưa khí về các nhà máy theo kế hoạch.
Phó Thủ tướng lưu ý cần tính toán việc bổ sung các dự án điện khí trên cơ sở khả năng cung cấp khí và hạ tầng hiện có, trong đó có đề xuất thêm nguồn điện tại tỉnh Cà Mau. Các phương án phải được nghiên cứu, báo cáo cụ thể với Bộ Công Thương.

Phó Thủ tướng Thường trực Phạm Gia Túc tặng quà công nhân nhà máy nhiệt điện Sông Hậu 1 - Ảnh: chinhphu.vn/Phương Nguyên
Với dự án nhà máy nhiệt điện Ô Môn 3, Sông Hậu 2, Phó Thủ tướng Thường trực yêu cầu Bộ Công Thương, nhà đầu tư và các cơ quan liên quan phối hợp chặt chẽ để giải quyết dứt điểm các vướng mắc trong tháng 9, thúc đẩy triển khai dự án. Phó Thủ tướng Thường trực nhấn mạnh Chính phủ tạo điều kiện thuận lợi cho nhà đầu tư nhưng nhà đầu tư cũng phải chủ động phối hợp, khẩn trương xử lý những vấn đề còn tồn tại, khẩn trương hoàn tất thủ tục để sớm triển khai dự án.
Phó Thủ tướng nhấn mạnh mục tiêu đưa nhà máy nhiệt điện Sông Hậu 2 vào phát điện năm 2030 là rất quan trọng, nhất là trong yêu cầu bảo đảm nguồn điện phục vụ phát triển công nghiệp và tăng trưởng của khu vực Đồng bằng sông Cửu Long.

Phó Thủ tướng Thường trực Phạm Gia Túc tặng quà công nhân nhà máy nhiệt điện Ô Môn 1 - Ảnh: chinhphu.vn/Phương Nguyên
Phó Thủ tướng Thường trực đề nghị Bộ Công Thương quan tâm bổ sung các dự án nguồn điện phù hợp tại Cần Thơ, nhất là những dự án đã có nhà đầu tư, trên cơ sở khả năng cung cấp nhiên liệu và hạ tầng hiện có.
Các bộ, ngành, địa phương và doanh nghiệp cần tăng cường phối hợp, rút ngắn thời gian xử lý thủ tục, tập trung tháo gỡ các vướng mắc về hợp đồng mua bán điện, mua bán khí, giải phóng mặt bằng và các vấn đề liên quan, bảo đảm các dự án được triển khai đồng bộ, đúng tiến độ.
-
Thông tin mới về hướng tuyến cao tốc CT.33, đoạn Vĩnh Long - Cần Thơ
Cao tốc CT.33 được quy hoạch dài khoảng 283km, quy mô 4 làn xe và chia thành 3 đoạn, trong đó đoạn Vĩnh Long - Cần Thơ dài khoảng 86km.
-
Lãnh đạo TP Cần Thơ kiểm tra một số công trình, dự án trọng điểm trên địa bàn thành phố
Sáng 10-9, ông Đỗ Thanh Bình, Ủy viên Ban Chấp hành Trung ương Đảng, Bí thư Thành ủy, Trưởng Đoàn đại biểu Quốc hội TP Cần Thơ; ông Trương Cảnh Tuyên, Phó Bí thư Thành ủy, Chủ tịch UBND TP Cần Thơ; cùng lãnh đạo các sở, ban, ngành thành phố kiểm tra một số công trình, dự án trọng điểm trên địa bàn thành phố.
-
Sắp có thêm 3 dự án nhà ở thương mại tại Cần Thơ, vị trí cụ thể ở đâu?
3 khu đất tại phường Cái Khế và xã Đông Phước vừa được TP Cần Thơ đề xuất đưa vào danh mục thí điểm thực hiện dự án nhà ở thương mại. Các dự án có tổng diện tích hơn 25.150m2, tổng vốn đầu tư dự kiến 2.825 tỷ đồng.
-
Sức hút nhà phố CATA House: Đa công năng, vị trí đắc địa và bài toán tối ưu dòng tiền
Tọa lạc trên trục đại lộ 47m gắn liền với đà phát triển của Nam Cần Thơ, nhà phố CATA (Nam Long II Central Lake) tiếp tục tăng nhiệt dịp cuối năm. Sản phẩm ghi điểm nhờ thiết kế đa công năng cùng giải pháp tài chính chia nhỏ đợt thanh toán, giúp ngườ...
-
Danh mục đấu giá đất Cần Thơ 2026: Thêm khu đất 5ha, nằm ngay hai tuyến đường lớn
Danh mục đấu giá đất năm 2026 của TP Cần Thơ tiếp tục được bổ sung khu đất rộng khoảng 5ha tại phường Cái Khế. Khu đất này tiếp giáp hai tuyến đường lớn, có mục đích sử dụng đất hỗn hợp và thời hạn sử dụng 50 năm....
-
Cần Thơ công bố thông tin dự án nhà ở xã hội mới, quy mô tối thiểu 420 căn
Cần Thơ đang tìm nhà đầu tư cho dự án nhà ở xã hội Vĩnh Trinh giai đoạn 1 tại xã Vĩnh Trinh, quy mô tối thiểu khoảng 420 căn hộ, tổng vốn khoảng 290 tỷ đồng, thời gian thực hiện 48 tháng kể từ ngày được giao đất....
-
Tăng tốc giải ngân và khơi thông nguồn lực cho mục tiêu tăng trưởng
Trước áp lực tăng trưởng và yêu cầu hoàn thành kế hoạch năm 2026, thành phố Cần Thơ đang tập trung dồn toàn lực cho những tháng cuối năm với các giải pháp điều hành quyết liệt, tháo gỡ điểm nghẽn đầu tư công và tối ưu hóa dư địa thu ngân sách....
-
Khởi công khu tái định cư gần 1.000 tỷ đồng tại Cần Thơ
Ngày 30/9, Ban Quản lý Dự án Đầu tư xây dựng công trình dân dụng và công nghiệp TP.Cần Thơ đã khởi công dự án Khu tái định cư Vĩnh Thạnh giai đoạn 2 tại xã Vĩnh Trinh.
